בפרויקט בינוי טיפוסי עם אלפי פעילויות בגאנט, רק חלק קטן מהן מכתיב בפועל את מועד מסירת המפתח. כל היתר רעש. מנהל עבודה שמרדף אחרי כל פיגור קטן בכל פינה באתר מבזבז אנרגיה במקום שאין לה השפעה על תאריך הסיום, ומפספס בדיוק את הפעילויות שכן דוחפות אותו אחורה. ההבחנה בין השתיים היא כל הסיפור של הנתיב הקריטי – הבסיס לתכנון, בקרה, ניהול סיכונים, ובמידת הצורך גם להגנה משפטית.
זמן קריאה: 9 דקות
עיקרי הדברים
- הנתיב הקריטי הוא הרצף הארוך ביותר בפרויקט ללא מרווח זמן – כל עיכוב בו זולג ישירות לתאריך הסיום.
- מרווח (Float) אינו זמן פנוי – הוא רזרבה לניהול סיכונים וכרית ספיגה לאירועים בלתי צפויים.
- הנתיב הקריטי דינמי ומשתנה לאורך הביצוע – ניהול לפי תכנון בסיס ישן הוא ניהול פרויקט אחר.
- בתביעות זמן ובוררויות, השאלה המכרעת היא תמיד האם העיכוב היה על הנתיב הקריטי בפועל – ותיעוד שוטף הוא תנאי הכרחי להוכחה.
מהו נתיב קריטי בלוח זמנים של פרויקט
נתיב קריטי הוא רצף הפעילויות הארוך ביותר בפרויקט, מתחילתו ועד סופו, שמכתיב את משך הביצוע הכולל. ה-Critical Path אינו "הפעילויות הכי חשובות" במובן ההנדסי או הכספי. הוא הרצף שאין בו אוויר, ולכן כל עיכוב של יום אחד בפעילות שיושבת עליו זולג ישירות ליום עיכוב במסירה.
דוגמה מהשטח: בבניין מגורים בן 9 קומות, אי אפשר להתחיל ריצוף וגמר בקומה לפני שהושלמו השלד והאיטום מתחתיה ומעליה. יציקת תקרה, התקשות בטון, איטום, ואז גמר. השרשרת הזו, קומה אחר קומה, היא הקריטיות בפועל באתר.
כלל אצבע: אם אתה לא יודע להצביע על הרצף שמכתיב את התאריך, אתה לא מנהל את הלו"ז – אתה רק מסתכל עליו.
שיטת הנתיב הקריטי (CPM) ומה היא נותנת למנהל פרויקט בפועל
שיטת הנתיב הקריטי, המוכרת כ-CPM (Critical Path Method), היא מתודולוגיה מתמטית-ניהולית לתכנון, חישוב ובקרה של לוחות זמנים ברשתות פעילויות מורכבות. במקום אינטואיציה של מנהל עבודה ותיק, מקבלים רשת לוגית שמחשבת לבד היכן צוואר הבקבוק האמיתי.
מה זה נותן בשטח? זיהוי מוקדם של צווארי בקבוק לפני שהם מתפוצצים, החלטות הקצאת משאבים על בסיס נתונים ולא תחושת בטן, והצגת לו"ז שיכול לעמוד מול יזם ומזמין בלי להתבייש. בניית רשתות CPM ועדכונן השוטף נעשים יחד עם פלנרים ומנהלי ביצוע, כדי שהתאריכים שמוצגים ליזם יהיו ישימים ולא קישוט.
כלל: לו"ז שלא חושב ב-CPM הוא ציור, לא תכנון.
איך מחשבים נתיב קריטי שלב אחרי שלב
MS Project ו-Primavera עושים את החישוב בלחיצת כפתור. זו בדיוק הבעיה. מנהל פרויקט שלא מבין את הלוגיקה מאחורי החישוב יקבל מספר אדום על המסך ולא ידע אם הוא אמיתי או תוצר של קשר שגוי. חישוב הנתיב הקריטי ב-CPM מתבסס על שלושה שלבים: פירוק לפעילויות, קשירה לוגית ביניהן, ואז הרצת מועדים שמזהה את הרצף ללא מרווח.
שלב 1 – פירוק הפרויקט לפעילויות מדידות (WBS)
בונים Work Breakdown Structure – פירוק היררכי של תכולת העבודה לפעילויות שיש להן התחלה וסיום מוגדרים. רמת הפירוט קובעת הכל. בבינוי לא מאחדים יציקת תקרה עם איטום ועם התקנת מערכות אלקטרומכניות לשורה אחת, כי לכל אחת מהן קצב, צוות ותלות שונים. מצד שני, לא יורדים לרמת "קשירת ברזל בעמוד 4" – זה רעש שמטביע את הרשת.
כלל: WBS טוב הוא שלד ניהולי, לא יומן עבודה של כל פעולה באתר.
שלב 2 – הגדרת תלויות (לוגיקה) בין פעילויות
זה השלב שקובע אם הרשת אמינה. קושרים יחסים לוגיים בין משימות: סיום-להתחלה [FS] שהוא הנפוץ ביותר, התחלה-להתחלה [SS], סיום-לסיום [FF], והתחלה-לסיום [SF] שכמעט לא בשימוש. כאן נופלים הרבה לוחות זמנים. שימוש מופרז באילוצים קשיחים [Constraints] ובזמני השהיה [Lag/Lead] שובר את החישוב, כי הוא קובע תאריכים בכוח במקום לתת לרשת לחשב אותם.
כלל: כל Lag צריך נימוק הנדסי. "כדי שזה יסתדר עם התאריך" הוא לא נימוק.
שלב 3 – חישוב מועדים ומרווחים וזיהוי הנתיב
בשלב ההרצה התוכנה מחשבת לכל משימה ארבעה תאריכים ואת המרווח שלה. הפעילויות שבהן המרווח שווה לאפס, ושמחוברות זו לזו ברצף רציף מתחילת הפרויקט ועד סופו, הן הנתיב הקריטי. הצביעה האדומה בגאנט היא רק תוצאה ויזואלית של החישוב הזה.
כלל: אם הצביעה האדומה לא רציפה מקצה לקצה, יש לך בעיית לוגיקה, לא נתיב קריטי.
מה זה Forward Pass ו-Backward Pass
ניתוח הרשת הוא דו-כיווני. ב-Forward Pass (חישוב קדימה) עוברים מהיום הראשון של הפרויקט ועד הסוף וקובעים לכל משימה את ההתחלה והסיום המוקדמים ביותר האפשריים. זה אומר לך מתי הכי מוקדם אפשר לגעת בכל פעילות.
ב-Backward Pass (חישוב לאחור) מתחילים מתאריך היעד הסופי וחוזרים אחורה, וקובעים את המועד המאוחר ביותר שבו מותר להתחיל או לסיים כל פעילות בלי לדחות את המסירה. הלוגיקה המתמטית של שני המעברים האלה מעוגנת בספרות הנדסת התעשייה, וכל מערכת תזמון רצינית בנויה עליה (ראו הדגמת חישובי Forward/Backward Pass).
כלל: המרווח של פעילות הוא תמיד ההפרש בין מה שהחישוב לאחור מתיר למה שהחישוב קדימה מאפשר. לא יותר.
ES, EF, LS, LF ואיך הם עוזרים בבקרה שבועית

לכל פעילות ב-CPM ארבעה תאריכי מפתח. ES [Early Start] התחלה מוקדמת, EF [Early Finish] סיום מוקדם, LS [Late Start] התחלה מאוחרת, LF [Late Finish] סיום מאוחר. ה-ES וה-EF יוצאים מהחישוב קדימה, ה-LS וה-LF מהחישוב לאחור.
איפה זה מתחבר לשטח? בבקרה השבועית. אם פעילות תשתית שה-LS שלה היה ה-12 בחודש טרם התחילה ב-13, מנהל הפרויקט יודע מיד שהוא בפיגור שזולג למסירה, בלי לחכות שזה "ירגיש" בשטח עוד שבועיים. המספרים האלה מהווים בסיס כמעט לכל מערכת בקרת תפעול הנדסית.
כלל: בבקרה שבועית בודקים מול LS, לא מול ES. ES זה החלום, LS זה הקו האדום.
מה זה Float (מרווח) ולמה זה לא "זמן פנוי"
ה-Float (מרווח, ציפה) הוא מרחב התמרון של פעילויות שאינן יושבות על הנתיב הקריטי. וכאן נופלים קבלנים ומנהלי ביצוע: הם רואים שלפעילות יש 10 ימי מרווח ומתייחסים לזה כאל רישיון לנוח. זו טעות שעולה כסף.
המרווח אינו זמן פנוי. הוא נכס ניהולי ומאגר ספיגה לסיכונים שעוד לא קרו – שבוע גשם, עיכוב באספקת אלמנטים טרומיים, איחור של קבלן משנה. מי ש"אוכל" את המרווח בעצלות מאבד את כרית הביטחון בדיוק לפני שהוא יזדקק לה.
כלל: מרווח הוא רזרבה לניהול סיכונים, לא הזמנה לעצור עבודה.

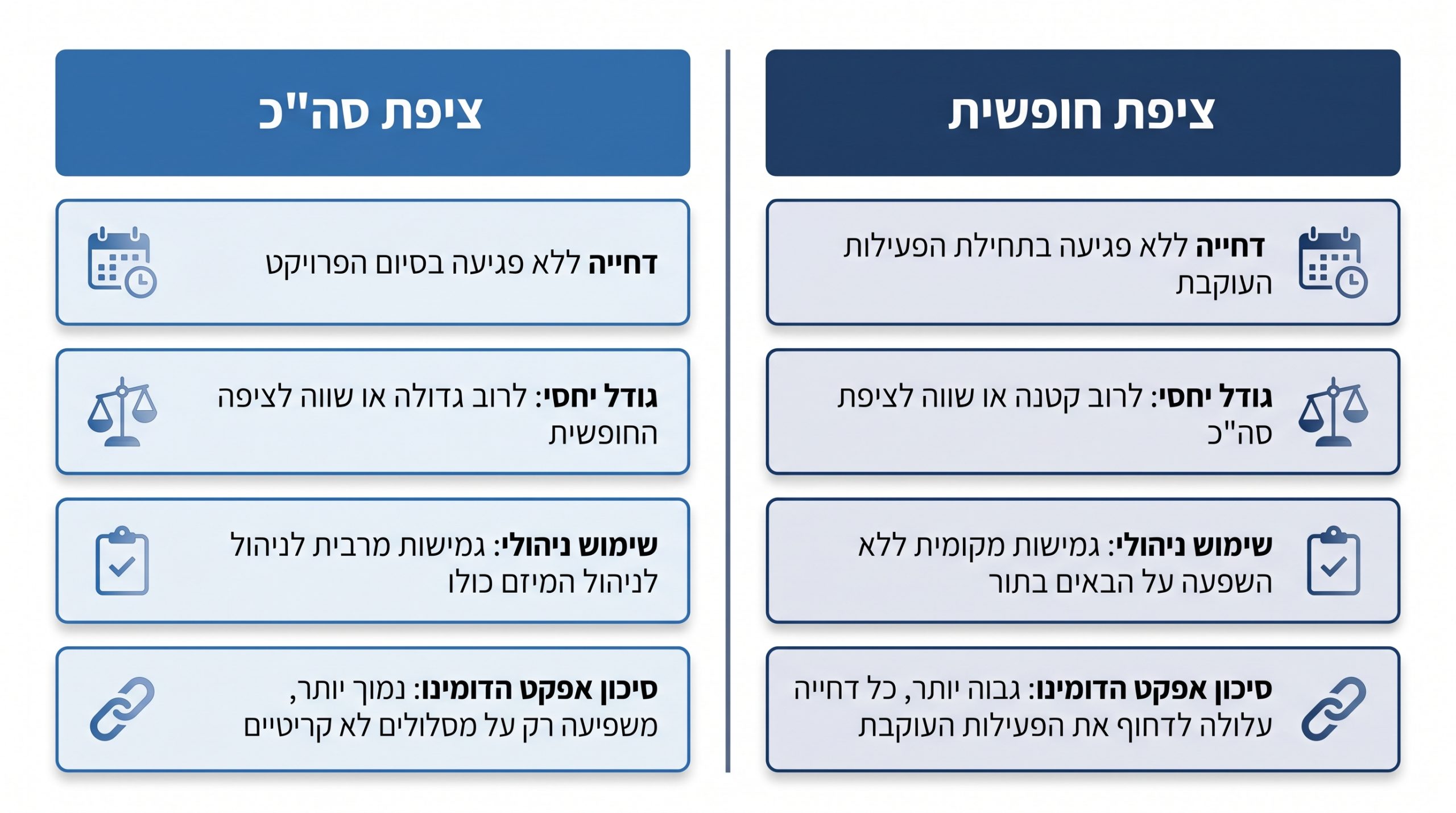

ההבדל בין Total Float ל-Free Float

שני סוגי מרווח, שני שימושים שונים לגמרי בשטח.
| פרמטר | Total Float (מרווח כולל) | Free Float (מרווח חופשי) |
|---|---|---|
| מה מותר לעכב מבלי לפגוע | תאריך סיום הפרויקט כולו | ה-ES של הפעילות העוקבת מיד אחרי |
| גודל יחסי | גדול יותר או שווה | קטן יותר או שווה |
| שימוש ניהולי | כמה אוויר יש למסלול שלם | כמה גמישות מול קבלן משנה ספציפי |
| סיכון אפקט דומינו | גבוה אם נאכל עד הסוף | אפסי – לא נוגע בצוות הבא |
דוגמה: עיכוב קל בעבודות הטיח שיש לו Free Float לא תוקע את החשמלאי שנכנס אחריו. אבל אם תאכל את ה-Total Float של אותו מסלול, אתה מתחיל לדחוף את כל הצוותים שאחריו.
כלל: Free Float הוא הגמישות שלך מול קבלן משנה בודד. Total Float הוא הגמישות של המסלול כולו. אל תבלבל ביניהם בישיבת תיאום.
כמה נתיבים קריטיים יכולים להיות בפרויקט אחד
יותר מאחד. בפרויקטים רבים מתקיימים במקביל שניים, שלושה ואף יותר נתיבים קריטיים (Multiple Critical Paths), כשלכולם מרווח אפס. וזו לא בשורה טובה.
ריבוי נתיבים קריטיים מקפיץ את רמת הסיכון. אם עיכוב בכל אחד משלושה מסלולים שונים דוחף את המסירה, מנהל הפרויקט חייב לפצל קשב ומשאבים בין שלוש גזרות במקביל, במקום למקד אותם בגזרה אחת. רוב התוכנות, כולל MS Project, יודעות להציג נתיבים מקבילים – אבל לפני שמאמינים למה שעל המסך, בודקים את הלוגיקה.
טיפ תפעולי: הרבה "נתיבים קריטיים" הם מדומים. הם נולדים מקשרים שגויים, מאילוץ Must Start On שמישהו הכניס, או מפעילות שתלויה ללא ממשך אמיתי. נקה את הלוגיקה לפני שאתה מודיע ליזם על שלושה צווארי בקבוק.
כלל: ככל שיש יותר נתיבים קריטיים, יש פחות מקום לטעויות בשטח. זה מצב לניהול הדוק, לא לפאניקה.
ניהול לוחות זמנים ובקרת פרויקטים
שער בונה ומנתחת רשתות CPM לפרויקטי בינוי, תשתיות ומגה-פרויקטים – עם מבט הנדסי שמחזיר את הקריטיות למקום האמיתי שלה.
האם הנתיב הקריטי משתנה לאורך הפרויקט
כן, וזו אחת הטעויות הנפוצות בקרב מנהלים שמסתמכים על תכנון הבסיס הישן. הנתיב הקריטי דינמי ומשתנה לאורך כל חיי הביצוע.
למה הוא זז? פעילות שהיה לה מרווח גדול נקלעה לפיגור, המרווח שלה הצטמצם לאפס, והיא נכנסה לקריטיות. או שינוי תכנון של המזמין שמעביר את צוואר הבקבוק לגזרה אחרת. או שיטת עבודה חדשה ומהירה שמקצרת מסלול שלם ומעבירה את הלחץ למקום אחר. בפרויקט שדורש עדכוני לו"ז תקופתיים, כפי שמופיע בדרישות מכרזים ציבוריים בישראל, הנתיב הקריטי של היום אינו בהכרח זה של החודש הבא.
כלל: מי שמנהל לפי ה-Baseline מחודש שעבר מנהל פרויקט אחר מזה שקורה בשטח. עדכן שבועי או חודשי, תמיד.
כשהנתיב הקריטי בתוכנה לא מרגיש נכון בשטח
מנהל עבודה ותיק מסתכל על הצביעה האדומה ואומר "זה לא הגיוני". לרוב הוא צודק, והבעיה היא הפער בין הלו"ז למציאות.
מאיפה מגיעה הפנטזיה? לוגיקה שגויה, פעילויות שתלויות ללא ממשך אמיתי. הערכות משך לא ריאליות של מתכנן שמעולם לא ראה כמה באמת מוציא מחפר ביום במסלע קשה. ושימוש מניפולטיבי באילוצים כמו Must Start On, שמכניסים כדי "לרצות" את התאריך שהיזם רצה לשמוע. רשת כזו תיתן נתיב קריטי שנראה תקין על הנייר ומתפרק ביום הראשון בשטח.
כאן נכנסת עין מקצועית. יועץ לו"ז מנוסה מנתח את הרשת אובייקטיבית, מנקה שגיאות לוגיות, ומחזיר את הקריטיות למקום האמיתי שלה. זה בדיוק ההבדל בין מסמך לקישוט המשרד לכלי עבודה.
כלל: כשמנהל העבודה אומר שהאדום לא הגיוני, בדוק את הלוגיקה לפני שאתה מתווכח איתו.
ההבדל בין נתיב קריטי לבין אבני דרך חוזיות
שתי הגדרות שונות לגמרי שמתערבבות כל הזמן. הנתיב הקריטי הוא שרשרת טכנית-לוגית שמכתיבה את משך הביצוע לפי היעילות ההנדסית. אבן דרך חוזית [Milestone] היא תאריך יעד שנקבע בהסכם בין המזמין לקבלן, לרוב עם קנסות פיגורים או מענקי הצלחה צמודים אליו.
הנקודה החשובה: אבן דרך חוזית לא תמיד יושבת על ה-Critical Path הטכני. יכול להיות שהמסלול ההנדסי מגיע לאבן הדרך עם שבועיים מרווח, אבל החוזה דורש דיווח, אישור מפקח ומסמכי מסירה שאינם חלק מהרשת. מכרזים ממשלתיים ורשותיים בישראל דורשים במפורש הגשת לו"ז מפורט שמראה את הזיקה בין אבני הדרך לחישובי הרשת, כפי שמופיע למשל במפרט טכני מכרזי הדורש חישוב נתיב קריטי ואבני דרך.
כלל: אבן דרך חוזית שלא יושבת על הנתיב הקריטי עדיין מחייבת תכנון, גיוס משאבים ולפעמים פתרון יצירתי. אל תזניח אותה רק כי היא "לא אדומה".
איך עיכוב בפעילות אחת משפיע על תאריך הסיום
שני תרחישים, שתי תוצאות. אם הפעילות יושבת על הנתיב הראשי, כל יום עיכוב מייצר יום פיגור במסירת המפתח. אחד לאחד, בלי הנחות.
אם לפעילות יש מרווח, העיכוב נספג בתוך המרווח הקיים ולא קורה כלום לתאריך הסיום. עד גבול אחד. ברגע שהעיכוב חורג מה-Total Float, אותה פעילות הופכת רשמית לקריטית ומתחילה לדחוף את הסיום. זה המעבר השקט והמסוכן ביותר בלו"ז: פעילות "שולית" שהפכה קריטית בלי שאף אחד שם לב.
בהקשר של תשתיות ובינוי בישראל, ההבחנה הזו שווה כסף ממשי. תביעות זמן, בוררויות ומחלוקות על תקורה מוכרעות לפי השאלה אם העיכוב היה על הנתיב הקריטי בפועל או לא.
כלל: עקוב אחרי פעילויות שהמרווח שלהן מתכווץ. הן הקריטיות של מחר.
איך משתמשים בנתיב קריטי כדי לתעדף ניהול ובקרה
אף מנהל לא יכול לעקוב באותה אינטנסיביות אחרי אלפי פעילויות בגאנט. זו עובדה, לא חולשה. שיטת הנתיב הקריטי נותנת את הפתרון: ממקדים את ישיבות התיאום השבועיות, מעקב התפוקות ובדיקות האיכות בפעילויות האדומות. שם ההשפעה על המסירה, שם נמצא הקשב.
אבל יש שכבה שנייה שמפרידה בין מנהל טוב למצוין: הנתיבים ה"כמעט קריטיים" [Near-Critical Paths]. מסלולים עם מרווח קטן מאוד, נניח פחות מ-5 ימי עבודה, שיכולים להפוך לקריטיים תוך שבוע אחד של רשלנות בשטח. מי שמסתכל רק על האדום מתעלם מהמסלולים שעומדים להיכנס לאדום.
כלל: נהל את האדום בהווה, ושמור עין על הכתום שעומד להפוך לאדום.
איך מקצרים לוח זמנים כשנתיב קריטי מאיים על תאריך יעד

הכלל הראשון בדחיסת לו"ז: אפשר לקצר רק פעילויות שעל הנתיב הקריטי. כל ניסיון לקצר פעילות עם מרווח הוא בזבוז משאבים מוחלט שלא מקדם את תאריך הסיום אפילו ביום אחד. ראינו קבלנים שמזרימים שתי משמרות לעבודה שכלל לא הייתה על הנתיב הקריטי, ומתפלאים שהמסירה לא זזה.
Crashing – תגבור משאבים או שינוי שיטה
Crashing הוא הוספת משאבים לפעילות קריטית: עוד צוות, משמרת לילה, ציוד מכני נוסף. זה עובד, אבל יש מחיר. הקיצור בזמן גורר עלייה חדה ומיידית בעלות. לכן מנתחים איפה הכי זול לקצר יום אחד (cost slope) ומתחילים משם, ולא מתגברים את הפעילות הראשונה שצדה את העין.
Fast Tracking – חפיפה בין פעילויות
Fast Tracking הוא ביצוע במקביל של פעילויות שתוכננו במקור בטור. למשל, התחלת שלד הקומות העליונות תוך כדי השלמת איטום והכנות בקומות הנמוכות. הקיצור אמיתי, אבל הסיכון אמיתי לא פחות: עלייה חדה בסיכוי לעבודות חוזרות [Rework], בעיות תיאום קשות, ולחץ על הבטיחות. חופפים בזהירות, לא בפאניקה.
שינוי לוגיקה מול תיקון לוגיקה
לפני שמשליכים כסף או מסכנים בטיחות, בודקים את הלוגיקה עצמה. לעיתים הקיצור הזול ביותר הוא ארגון מחדש חוקי של הקשרים שנקבעו בתכנון הראשוני, או תיקון קשר שגוי שיצר אורך מלאכותי. זו עבודה עדינה שצריך לעשות בלי לשבור את אמינות הרשת. ניסיון בניית לוחות זמנים לצורכי הכנת מסמכי התקשרות במכרזים מאפשר לארגן את הלו"ז מחדש בצורה חוקית, הגיונית ובטוחה, כך שהוא עומד גם מול המזמין וגם מול הביצוע.
כלל: לפני Crashing יקר, בדוק אם תיקון לוגיקה פותר את הבעיה בחינם.
האם CPM לוקחת בחשבון משאבים וזמינות
לא, וזה החיסרון המובנה הגדול ביותר של CPM הקלאסית. השיטה מתמקדת בלוגיקה ובחלוקת זמנים, ומניחה שזמינות המשאבים אינסופית – כלומר שיש לך אינסוף צוותים ואינסוף מנופים.
בשטח זה לא עובד כך. שתי פעילויות קריטיות מקבילות יכולות לדרוש את אותו מנוף זחלי כבד או את אותו צוות קידוח ייעודי, ושום כלי לא יכול להיות בשני מקומות בו-זמנית. כאן נכנס יישור משאבים [Resource Leveling]: התאמת הלו"ז למציאות הזמינות, גם במחיר דחייה של פעילות. מנהל בקרה מנוסה יודע מתי הקריטיות שעל המסך היא קריטיות פיקטיבית, כי בפועל המנוף תפוס.
כלל: נתיב קריטי שלא עבר יישור משאבים הוא תיאוריה. בשטח מנהלים גם את הברזל וגם את האנשים.
ההבדל בין CPM לבין PERT
שתי שיטות תזמון קלאסיות, הנחת יסוד שונה.
| פרמטר | CPM | PERT |
|---|---|---|
| אופי | דטרמיניסטי | הסתברותי |
| הערכת משך | משך יחיד ידוע מראש | שלוש הערכות: אופטימית, סבירה, פסימית |
| מקור ההנחה | ניסיון עבר ותפוקות קבועות | אי-ודאות גבוהה במשך |
| שדה שימוש טיפוסי | בינוי ותשתיות | מו"פ ופיתוח טכנולוגי ראשוני |
הבינוי והתשתיות פועלים כמעט בלעדית על CPM, כי תפוקות יציקה, חפירה וגמר ידועות מניסיון. PERT מתאים יותר לפרויקט שבו עצם משך הפעילות לא ידוע. הרקע התיאורטי של שתי השיטות מתועד בספרות ההנדסית, כולל חומר אקדמי על רשתות PERT/CPM מהטכניון.
כלל: בבינוי מתחילים מ-CPM. את אי-הוודאות מנהלים בנפרד, בניתוח סיכונים, לא בהחלפת השיטה.
איך נתיב קריטי קשור לניתוח עיכובים ותביעות זמן

כאן הלו"ז עובר מכלי ניהולי למסמך משפטי. בתי משפט, בוררים ומומחים הנדסיים בישראל בוחנים מחלוקות על איחורי מסירה דרך שאלה אחת: האם העיכוב היה על הנתיב הקריטי בפועל.
רק עיכוב שנגרם בפעילות שישבה על הנתיב הקריטי, שמוכח בהדמיות אובייקטיביות מסוג [As-Built vs As-Planned], יזכה את הקבלן בהארכת משך חוזית ובפיצוי על תקורה. עיכוב בפעילות עם מרווח לא יזכה בכלום, ולחלופין יאפשר למזמין להטיל קנסות פיגורים. ניתוח לו"ז רשלני שווה הפסד תביעה.
בפרויקטי מגה-תשתית, שבהם הטיות אומדן ועיכובים הם הכלל ולא היוצא מן הכלל (כפי שמראה מחקר על תכנון פרויקטי תשתית גדולים), ליווי תכנוני וניהול סיכונים בפרויקטים לאורך חיי המיזם הם תנאי להגנה משפטית, לא מותרות.
כלל: שמור גרסאות לו"ז מעודכנות לאורך הדרך. בלי תיעוד של הנתיב הקריטי בכל נקודת זמן, אין לך מה להציג בבוררות.
המלצות מעשיות למנהל פרויקטים בשטח
שלושה דברים שמפרידים בין לו"ז שעובד ללו"ז שמתפרק.
ראשית, אל תבנה את הרשת לבד במשרד. שתף את מנהלי העבודה וקבלני המשנה כדי שמשכי הפעילויות יהיו ריאליים. הערכת משך שמתכנן המציא לבד היא מקור הפנטזיה מספר אחת.
שנית, עדכן את הלו"ז שוטף והתייחס לנתיב הקריטי ככלי עבודה יישומי. נתיב קריטי מחודש שעבר הוא היסטוריה, לא ניהול. בדוק שבועי איפה הקריטיות האמיתית יושבת היום, ותן עין לנתיבים שכמעט שם.
שלישית, השתמש בניתוח הנדסי מקצועי כדי לקבל רשת נקייה משגיאות לוגיות ומאילוצים מניפולטיביים. עין מקצועית חיצונית שמנתחת את הרשת אובייקטיבית מחזירה את הקריטיות למקום האמיתי שלה – וזה ההבדל בין לו"ז שעומד בבוררות ללו"ז שמתפרק בחקירה נגדית.
כלל אחרון: הנתיב הקריטי הוא לא תכונה של התוכנה. הוא תוצאה של איכות הלוגיקה והנתונים שהזנת. תכנן נכון, ותקבל אמת. תכנן ברישול, ותקבל מספר אדום שמשקר לך עד יום המסירה.
שאלות נפוצות
הנתיב הקריטי הוא הכלי שמאפשר לנהל פרויקט לפי מה שאמיתי ולא לפי מה שמרגיש דחוף. הלוגיקה מאחוריו – Forward Pass, Backward Pass, מרווחים, ויישור משאבים – היא זו שהופכת את הגאנט מציור לכלי ניהול. השימוש הנכון בה, משלב התכנון ועד הבוררות, שווה הרבה יותר ממה שנדמה בהתחלה.
