בשעה שבע בבוקר באתר בנייה שבו יוצקים 450 מטר מעוקב בטון לקומה חמישית, מגלה מנהל הפרויקט שמשאבות הבטון חוסמות את דרך הגישה היחידה של מובילי קורות הפלדה. תרשים גאנט מתוכנן כראוי חושף את התנגשות המשאבים הזו שבועות מראש, כי הוא מחבר כל משימה לתאריך יעד ומציג את משך הביצוע ואת הקשרים בין הפעילויות. הכלי הופך רשימת כמויות דוממת לרשת פעולות חיה שמכתיבה את סדר העבודה בקרקע.

עיכוב של שבועיים במסירת חזקה של קומת מרתף גורר לעיתים קרובות תביעות הדדיות בהיקף של מיליוני שקלים בין קבלן השלד למתקין המערכות. לוח גאנט טוב מונע חלק גדול מהמחלוקות האלה, אבל יש לו גם נקודות תורפה שמכשילות צוותי ביצוע בשטח, ויש שיטות עבודה ששומרות על התקדמות מאוזנה של הפרויקט.

ניהול לוחות זמנים בבנייה ותשתיות אינו עוסק בציור תרשימים צבעוניים להנהלה, אלא בקביעת גבולות גזרה חוזיים והנדסיים שמגנים על התקציב ועל מועד המסירה. במאמר זה נעבור על היתרונות והמגבלות של הכלי, על אופן השימוש בו כמסמך חוזי, ועל התנאים שבהם חובה לשלב ניתוח נתיב קריטי בכלי תזמון ייעודי.

זמן קריאה: 5 דקות

עיקרי הדברים

  • לוח גאנט הנדסי מחבר כל משימה לתאריך יעד, לתלויות לוגיות ולמשאבים, והופך רשימת כמויות לרשת פעולות שמכתיבה את סדר העבודה באתר.
  • קו הבסיס המאושר משמש מסמך חוזי מחייב לבדיקת סטיות, לתביעות הארכת מועדים ולאישור חשבונות בחוזים ממשלתיים.
  • הכלי נשבר בשטח בעיקר בגלל היעדר עדכון שיטתי, אילוצים מלאכותיים ודיווח התקדמות לפי תחושה במקום מדידת כמויות בפועל.
  • בפרויקטים בעלי ממשקים מרובים חובה לשלב ניתוח נתיב קריטי בכלי תזמון ייעודי, ולא להסתפק בגיליונות אקסל.
תוכן עניינים
  • מהו לוח גאנט ולמה הוא כלי בסיסי בניהול פרויקטים
  • יתרונות לוח גאנט בפרויקטים מורכבים
  • תיאום בין צוותים וקבלני משנה
  • תלויות לוגיות מול תרשים חזותי
  • זיהוי מוקדם של סיכוני לו"ז
  • הגאנט כמסמך חוזי בתביעות זמן ועיכובים
  • חסרונות לוח גאנט ומגבלותיו
  • מדוע גאנט נשבר בשטח וכיצד מונעים זאת
  • רמת הפירוט במבנה פירוק העבודה
  • שיטת הנתיב הקריטי והשילוב בין גאנט ל-CPM
  • גאנט באקסל מול כלי תזמון ייעודיים
  • מדדי הצלחה לבקרת לוח הזמנים
  • שאלות נפוצות

מהו לוח גאנט ולמה הוא כלי בסיסי בניהול פרויקטים?

לוח גאנט הוא תרשים עבודה הנדסי המציג את פעילויות הפרויקט על גבי ציר זמן קלנדרי, וקובע לכל משימה תאריכי התחלה וסיום ואת התלויות שלה במשימות אחרות. בענף הבינוי והתשתיות משמש הלוח שפת עבודה אחידה למזמין העבודה ולצוות הפיקוח ההנדסי, לקבלן הראשי ולעשרות קבלני המשנה. כשכל גורם רואה את אותו רצף תאריכים, הוויכוחים על תור ועדיפויות באתר מצטמצמים באופן ניכר.

ארגונים רבים בוחרים להסתייע במומחי שירותי ניהול לוחות זמנים כדי להקים רשתות פעילויות מורכבות שמחברות את כתב הכמויות לתוכנית עבודה שבועית וחודשית. בחברת שער מתרגמים תכולות עבודה מסורבלות ללוחות זמנים שמהנדס הביצוע בשטח יכול לעבוד לפיהם בלי פערי הבנה. הלוח מגדיר במדויק מתי נדרש כל צוות להתייצב, אילו עבודות חייבות להסתיים לפני כניסתו ומתי המרחב מתפנה לשלב הבא. לוח זמנים מקצועי הוא עמוד השדרה ההנדסי של האתר.

מה היתרונות של לוח גאנט בניהול פרויקטים מורכבים?

היתרון המרכזי של לוח גאנט הוא שכל המעורבים בפרויקט רואים אותה תמונת מצב אחידה ואמינה [Single Source of Truth]. בפרויקטים הנדסיים רחבי היקף, הלוח מראה את קצב ההתקדמות של כל משימה, ולכן קל לזהות בו צווארי בקבוק ולחזות מתי יסתיימו השלבים הבאים. מנהל הפרויקט אינו מנחש את מצב האתר אלא נשען על נתונים מדודים שמתעדכנים מדי שבוע.

אתגר הסנכרון בין דיסציפלינות הנדסיות שונות מתחדד במיוחד כשבונים לוחות זמנים בפרויקטי תשתיות, שבהם עבודות העפר והעתקת התשתיות הקיימות מתרחשות במקביל לרכש ארוך טווח ולמסירות, על פני קילומטרים רבים. הגאנט מאפשר לקשור את אספקת המערכות האלקטרומכניות לסיום מבנה השלד, וכך מונע אחסון ציוד רגיש בשטח חשוף לפגעי מזג אוויר. אם מתגלה סטייה של שלושה שבועות ביציקת קירות דיפון, מנהל הפרויקט מקבל החלטה מושכלת על תגבור צוותי ברזלנות או שינוי חלוקת המקטעים בטרם נוצר נזק בלתי הפיך למועד המסירה.

איך לוח גאנט משפר תיאום בין צוותים וקבלני משנה?

אתרי בנייה סובלים לעיתים קרובות מחיכוך פיזי ומצפיפות אנשי מקצוע באותו חלל עבודה [Spatial Clashes]. מצב שבו צוות איטום, מתקיני תעלות מיזוג אוויר וחשמלאים מנסים לעבוד יחד במסדרון ברוחב שני מטרים פוגע בפריון ומייצר ליקויי איכות קשים. לוח גאנט מפרק את המבנה לחלונות כניסה מוגדרים [Work Windows] עבור כל קבלן משנה, ומגדיר חזקה בלעדית על המרחב לפרק זמן קצוב.

הגאנט מייצר בהירות חוזית שמונעת סכסוכים כספיים לגבי מועדי מסירת השטח בין שלב לשלב. כשקבלן עבודות הגבס יודע חודשיים מראש באיזה תאריך מסיים קבלן האינסטלציה את בדיקות הלחץ בצנרת, הוא יכול לתכנן את העבודה שלו בביטחון. תיאום מקדים כזה מסיר אי-הבנות ומצמצם את תביעות השיפוי המוגשות למזמין העבודה בגין עמידה בטלה של פועלים. תיאום מרחבי מבוסס זמן הוא תנאי בסיסי לעבודה בטוחה.

למה היתרון הגדול של גאנט הוא התלויות ולא רק התרשים החזותי?

עמודות צבעוניות על גבי לוח שנה אינן מייצרות לוח זמנים הנדסי אלא אם מוגדרים ביניהן קשרים לוגיים קשיחים. תוכנות תזמון מקצועיות נשענות על ארבעה סוגי קשרים עיקריים שקובעים את התנהגות הרשת בעת שינוי. קשר סיום-התחלה [Finish to Start – FS] מחייב סיום פעילות אחת לפני פתיחת הבאה, בעוד קשר התחלה-התחלה [Start to Start – SS] מאפשר להפעיל שתי משימות במקביל עם השהיה מסוימת [Lag].

קשר סיום-סיום [Finish to Finish – FF] מבטיח שפעילות מסוימת תסתיים רק כאשר הפעילות המקבילה לה מגיעה לסיומה, וקשר התחלה-סיום [Start to Finish – SF] מופעל במקרים נדירים של חילופי משמרות או אספקות רציפות. בלי תלויות לוגיות תקינות, הלוח הוא ציור גרפי סטטי שאינו מגיב למציאות. אם יציקת תקרת בטון בקומה רביעית מתעכבת בחמישה ימים בגלל בדיקות מעבדה, לוח בעל קשרים שלמים ידחה באופן אוטומטי את מועד תחילת התקנת צנרת ספרינקלרים ואת תעלות מיזוג האוויר. גמישות מחושבת מונעת הפתעות באתר.

לוח גאנט המציג תלויות לוגיות בין פעילויות הפרויקט
התלויות הלוגיות בין הפעילויות הן שהופכות את התרשים ללוח זמנים הנדסי פעיל

איך לוח גאנט מסייע בזיהוי מוקדם של סיכוני לו"ז בשטח?

פרויקטים הנדסיים נעצרים לעיתים קרובות בגלל ציוד בעל זמני אספקה ארוכים במיוחד [Long Lead Items] שלא הוזמן במועד המתאים. יחידות קירור מים [Chillers], שנאי מתח גבוה ומעליות נוסעים דורשים תקופת ייצור ומשלוח ימי שנמשכת לעיתים בין 28 ל-40 שבועות. כששותלים ברשת הגאנט את פעילויות הרכש ואישורי הדוגמאות, הלוח מתריע מראש על המועד האחרון להוצאת הזמנת רכש, עוד לפני שהחלו עבודות העפר בשטח.

הלוח מאפשר לשלב אילוצים סטטוטוריים ובדיקות חובה של גופים חיצוניים ברצף הביצוע. חיבור תשתיות מים על ידי תאגידים עירוניים, חיבור לחשמל קבוע וביקורות של רשות הכבאות וההצלה מחייבים משכי טיפול שאינם תלויים בקצב העבודה של הקבלן. גם עבודות עפר, ייצוב מדרונות ואיטום גגות צריך להתאים לחודשי החורף הגשומים, שבהם ירידת משקעים עוצרת את הידוק המצעים באתר. תכנון מקדים של מגבלות אלו בלוח מונע עצירה פתאומית של הפרויקט.

כיצד משמש הגאנט מסמך חוזי בתביעות זמן ועיכובים?

בעת חתימת החוזה, לוח הזמנים המאושר מוקפא ומוגדר כקו בסיס רשמי [Approved Baseline] שמהווה מסמך מחייב עבור מזמין העבודה והקבלן. קו הבסיס משמש נקודת ייחוס בלעדית לבדיקת סטיות, חריגות ושינויים שחלים במהלך הפרויקט. ללא קו בסיס חתום, הצדדים מאבדים את היכולת להוכיח מי נושא באחריות לעיכוב ביצוע ומהי ההשפעה של צווי שינוי על מועד המסירה החוזי.

הוכחת תביעות להארכת משך ביצוע [Extension of Time – EOT] נשענת על מתודולוגיות הנדסיות קפדניות כגון ניתוח חלונות זמן [Window Analysis]. שיטה זו בוחנת את השפעת העיכובים על הנתיב הקריטי בחלון הזמן הספציפי שבו הם התרחשו. במסגרת חוזים ממשלתיים בישראל, הוראות חוזה מדף 3210 מחייבות קבלנים להגיש לוחות זמנים ממוחשבים ומעודכנים כבסיס לאישור חשבונות חודשיים, דרישות לתשלום תקורות אתר ובקשות לדחיית מועדים. קבלן שלא מתחזק גאנט מפורט ומקצועי עלול לאבד את זכויותיו הכספיות בדיונים משפטיים ובבוררויות הנדסיות.

מה החסרונות של לוח גאנט ומתי הוא עלול להטעות?

למרות התועלת הברורה, קיימים חסרונות גאנט בולטים שעלולים לייצר אשליית שליטה מסוכנת בקרב מנהלי פרויקטים. הבעיה השכיחה ביותר מופיעה כשהלוח אינו מתעדכן באופן שוטף, והופך למסמך שיווקי שתלוי על קיר המשרד ללא קשר למצב הקרקע. בפרויקטים מורכבים בעלי 4,000 פעילויות, התרשים יוצר עומס חזותי שמקשה על איתור הבעיות האמיתיות ללא סינון הנדסי מדויק.

חיסרון מבני נוסף נעוץ בתופעת הדיווח הסטטי המכונה בשטח "דיווח מהבטן", שבו מנהלי עבודה מעריכים אחוזי התקדמות לפי תחושה אישית במקום מדידת כמויות בפועל. גאנט סטנדרטי אינו מציג מגבלות קיבולת של צוותים, ולכן עלול לתזמן שלוש פעילויות עתירות כוח אדם לאותו שבוע בלי לבדוק אם קיימים מספיק עובדים באתר. הטבלה הבאה מציגה את ההבדלים המעשיים בין היתרונות המבניים של הכלי למגבלותיו בעבודת השטח.

פרמטר הנדסי יתרונות לוח גאנט בניהול הפרויקט מגבלות וחסרונות הדורשים בקרה
שליטה במועדי ביצוע הצגת תמונת מצב ברורה של תאריכי התחלה וסיום לכל משימה באתר. יצירת אשליית שליטה כאשר הלוח אינו מתעדכן לפי כמויות שבוצעו בפועל.
סנכרון ממשקים קביעת חלונות כניסה לקבלני משנה ומניעת התנגשויות בחללי העבודה. קושי בזיהוי צווארי בקבוק בעומס חזותי של אלפי פעילויות ללא סינון מתאים.
ניהול משאבים וכוח אדם פריסה של שלבי הפרויקט בהתאמה לקצב התקדמות המבנה והתשתיות. התרשים הסטנדרטי אינו מגביל הקצאת צוותים כפולה לאותו חלון זמן.
התמודדות עם שינויים עדכון אוטומטי של תאריכי היעד בעת שינוי משכי פעילויות מקושרות. רגישות גבוהה לתלויות שגויות שעלולות לעוות את כל רשת הזמנים.

מדוע גאנט "נשבר" בשטח ואיך מונעים זאת?

לוח זמנים קורס בדרך כלל בגלל חוסר משמעת ארגונית והיעדר עדכון שיטתי של נתוני האמת. כשמהנדסי האתר אינם מקפידים על רישום מדויק של ימי עבודה, הלוח מאבד קשר למציאות בתוך פחות מחודש. גורם נזק מרכזי נוסף הוא שימוש מופרז באילוצים מלאכותיים [Hard Constraints] כמו נעילת משימות לתאריכים קבועים, פעולה שמנטרלת את מנוע החישוב האוטומטי ומונעת מהתרשים להגיב לשינויים הנדסיים.

בלי נוהל בקרת שינויים [Change Control], הרשת קורסת כשנכנסות תוכניות ביצוע מתוקנות. שילוב תוספות בנייה ללא עדכון קשרי הגאנט יוצר פערים בלתי ניתנים לגישור בין הדוחות לתמונת המצב בקרקע. כדי למנוע זאת, הנהלת הפרויקט צריכה לקיים ישיבות סטטוס שבועיות קבועות שבהן מנתחים סטיות ומעדכנים את תחזית העבודה. שמירה על גאנט חי מחייבת מחויבות יומיומית של כל הדרגים.

סיבות שכיחות לקריסת לוחות זמנים באתרי בנייה ודרכי מניעה
לוח זמנים שאינו מתעדכן מנתוני שטח מאבד את משמעותו ההנדסית בתוך שבועות

מה חייב לכלול עדכון שבועי כדי לשמר את אמינות הלוח?

בודק לוחות זמנים מקצועי פותח את קובץ הפרויקט אחת לשבוע ומוודא שכל משימה שהחלה קיבלה תאריך התחלה בפועל [Actual Start]. משימות שהסתיימו מקבלות תאריך סיום בפועל [Actual Finish], ועבור משימות פעילות מזינים את המשך שנותר [Remaining Duration] על בסיס מדידת כמויות בקרקע. אחוזי התקדמות פיזיים, שמבוססים על יציקות בטון או על מטרים של צנרת שהותקנו, מחליפים הערכות כלליות ונותנים תמונת ביצוע אמינה.

השלב הבא כולל בדיקה קפדנית של תלויות שבורות ופעילויות שבוצעו מחוץ לרצף הלוגי [Logic Out of Sequence]. אם קבלן הגבס החל בהקמת מחיצות לפני השלמת בדיקות הצנרת, הרשת מתריעה על שבירת רצף הדורשת תיקון מיידי של הקשרים. אז נבחנת גם תוכנית העבודה המפורטת לשבועיים הקרובים [Two-Week Lookahead] מול קבלני המשנה, כדי לוודא שכל החומרים והאישורים הנדרשים נמצאים בהישג יד לקראת הביצוע.

לוח זמנים שעומד בלחץ השטח

צוות שער בונה רשתות פעילויות מקושרות בכלי תזמון מקצועיים, מגדיר קווי בסיס מאושרים ומלווה את העדכון השבועי המבוקר. השירות מיועד לפרויקטים בבנייה ותשתיות שבהם הלוח חייב להחזיק מול קבלני משנה, רכש ארוך טווח וביקורות של גורמי חוץ.

כמה לפרט במבנה פירוק העבודה?

בניית רשת פעילויות מוצלחת תלויה בחלוקה נכונה של הפרויקט לפי מבנה פירוק עבודה הנדסי [Work Breakdown Structure – WBS]. מחלקים את הפרויקט לפי אזורים גאוגרפיים, קומות טיפוסיות, מערכות הנדסיות ושלבי ביצוע מוגדרים. פירוט שגוי מייצר עומס דיווח בירוקרטי שגוזל זמן עבודה יקר מאנשי השטח.

ארגונים שמעוניינים בדיוק תפעולי נעזרים במתודולוגיות של בניית לוח זמנים לפרויקט כדי לקבוע היררכיית משימות שמתאימה להיקף העבודה באתר. כלל אצבע הנדסי קובע שמשך פעילות בודדת בלוח ביצוע לא יפחת מיומיים ולא יעלה על עשרה עד חמישה-עשר ימי עבודה. פעילות ארוכה מדי, כגון "עבודות גמר בקומות א' עד ה'", מסתירה עיכובים קריטיים, בעוד פירוט יתר לרמת משימות שעתיות הופך את תחזוקת הלוח לבלתי אפשרית. איזון ברמת הפירוט מבטיח שליטה מלאה.

מהי שיטת הנתיב הקריטי וכיצד היא משתלבת בגאנט?

שיטת הנתיב הקריטי [Critical Path Method – CPM] היא מודל חישוב מתמטי שמזהה את שרשרת הפעילויות הארוכה ביותר בפרויקט, מתחילתו ועד סיומו. כל עיכוב של יום בודד בפעילות שנמצאת על גבי הנתיב הקריטי גורר באופן ישיר דחייה מקבילה של תאריך סיום הפרויקט כולו. פעילויות אלו אינן כוללות מרווחי זמן, ולכן מהוות את מוקד הבקרה המרכזי של ההנהלה.

פעילויות שאינן נמצאות על הנתיב הקריטי נהנות ממרווח זמן כולל [Total Float] או ממרווח חופשי [Free Float], המאפשרים לדחות את ביצוען בטווח ימים מוגדר בלי להשפיע על מועד המסירה. כשמשלבים את השניים, מנוע ה-CPM מחשב את מועדי ההתחלה המוקדמים והמאוחרים של כל שלב, ותרשים הגאנט מציג למהנדס הביצוע את השרשרת הקריטית בצבע בולט. מנהל שאינו מכיר את הנתיב הקריטי של הפרויקט שלו מקבל תמונת מצב חלקית בלבד.

במה שונה גאנט מ-CPM באתר הבנייה?

באתר הבנייה היומיומי קיים פער תפיסתי עמוק בין ניהול לפי רשימת משימות חזותית לבין ניהול לפי שרשרת קריטית. תרשים גאנט רגיל מציג מה צריך לבצע בכל שבוע, בעוד חישוב CPM קובע מה אסור שיתעכב אפילו בשעה אחת. מנהלי פרויקטים חסרי ניסיון נופלים לעיתים באשליית ביצוע מסוכנת, כש-90% מהפעילויות באתר מתקדמות בקצב מהיר אך הנתיב הקריטי נותר תקוע.

אם צוותי הפיתוח והריצוף משלימים עבודה בקצב שיא ברחבה החיצונית אך הנחת קווי החשמל הראשיים של המבנה מתעכבת, הפרויקט אינו מתקדם לקראת מסירה. מרווח הזמן של עבודות הפיתוח מאפשר גמישות תפעולית, בעוד קו החשמל מעכב את הפעלת המערכות ובדיקות האינטגרציה. מנהל שמבין את ההבדל בין גאנט ל-CPM לא מפנה משאבים מיותרים לפעילויות בעלות מרווח גבוה על חשבון משימות קריטיות שקובעות את גורל הפרויקט.

מתי גאנט בסיסי מספיק ומתי חובה לשלב ניתוח רשת ו-CPM?

הבחירה בין תרשים פשוט לבין מודל רשת מורכב תלויה באופי הפרויקט ובמידת התלות בין הגורמים המבצעים. בפרויקטי שיפוץ קצרים, התאמות דיירים משרדיות או עבודות אחזקה בעלות רצף פעולות ליניארי, גאנט בסיסי משרת את הצוות היטב ומספיק לתיאום. בפרויקטים אלה מספר הממשקים מצומצם ואין צורך במנגנוני חישוב מתמטיים מורכבים כדי לזהות צווארי בקבוק.

בהקמת מגדלים ומבני מעבדות ובסלילת כבישים בין-עירוניים, גשרים ומנהרות חובה להפעיל מודל רשת מלא הכולל ניתוח CPM שיטתי. פרויקטים אלה מחייבים הרצת תרחישי "מה אם" [What-If Scenarios] כדי לבחון כיצד שינויים בשיטת הדיפון או עיכובים בקבלת היתרי בנייה ישפיעו על מועד מסירת המפתח. בעזרת המודל ההנהלה יכולה לחזות את ההשפעה ולקבל החלטות הנדסיות וכספיות לפני שהיא מבצעת שינויים יקרים בשטח.

גאנט באקסל מול כלי תזמון ייעודיים

שימוש בגיליונות אקסל [Excel] לבניית לוחות זמנים הוא אחת הטעויות הנפוצות ביותר בענף הבנייה. אקסל מתפקד כלוח ציור גרפי מעוצב, אך אינו מסוגל לחשב נתיב קריטי דינמי, לזהות מרווחי זמן או לעדכן תאריכים באופן אוטומטי בעת שינוי משכי פעילות. נוסחאות ידניות שנבנות בגיליונות נשברות בקלות, ואינן מאפשרות לשמור קווי בסיס היסטוריים להוכחת תביעות זמן.

מערכות תזמון הנדסיות מקצועיות כמו Primavera P6 או Microsoft Project נבנו לניהול פרויקטים רחבי היקף ומאפשרות חישוב מתמטי מדויק של הרשת. מערכות אלו תומכות בשמירת עשרות גרסאות בסיס, מנהלות קיבולת משאבים ומספקות דוחות סטייה מפורטים. כשתקציב הפרויקט עובר כמה מיליוני שקלים, המעבר מאקסל לתוכנת תזמון מקצועית אינו המלצה אלא תנאי הכרחי להישרדות חוזית והנדסית. הטבלה הבאה מציגה השוואה ישירה בין הכלים המובילים בענף.

תכונה ויכולת הנדסית גיליונות Excel Microsoft Project Oracle Primavera P6
חישוב נתיב קריטי [CPM] ללא יכולת חישוב אוטומטית, הזנה ידנית בלבד. חישוב אוטומטי מלא של נתיב קריטי ומרווחים. מנוע חישוב רשת מתקדם לפרויקטים מרובי ממשקים.
שמירת קווי בסיס [Baselines] העתקת נתונים ידנית ללא מעקב שינויים מובנה. שמירה של עד 11 קווי בסיס להשוואת ביצוע מול תכנון. שמירה בלתי מוגבלת של קווי בסיס וניתוח סטיות מתקדם.
קיבולת פעילויות מוגבלת ומייצרת עומס חישובי כבד מעל מאות שורות. מתאימה לפרויקטים בינוניים עד עשרות אלפי שורות. עוצמתית, מותאמת למגה-פרויקטים ומאות אלפי משימות.
בקרת גרסאות וריבוי משתמשים נעילת קבצים מקומית וסכנה מתמדת לדריסת נתונים. ניהול גרסאות מקומי או שיתוף ענן מוגבל. בסיס נתונים מרכזי המאפשר עבודה מקבילה והרשאות קפדניות.

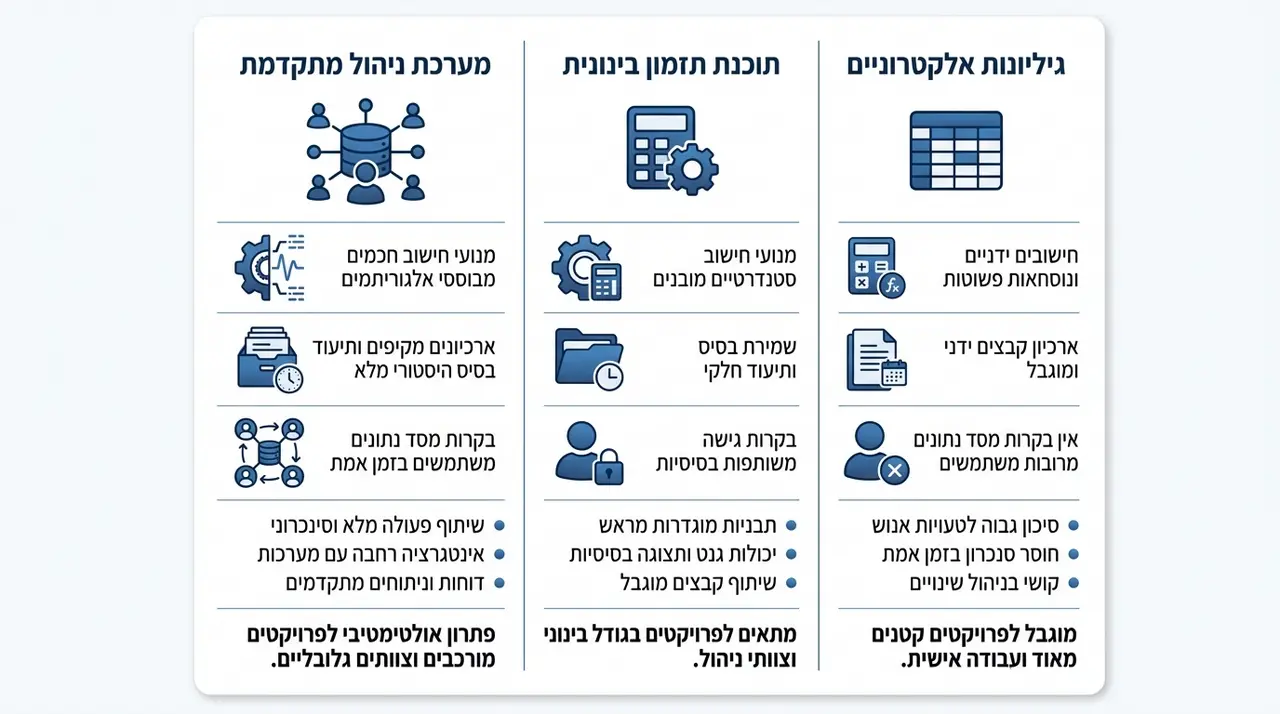

השוואה בין גיליונות אקסל לכלי תזמון ייעודיים לניהול פרויקטים
כלי תזמון ייעודיים מחשבים נתיב קריטי ומרווחים באופן אוטומטי, בניגוד לגיליונות אקסל

מדדי הצלחה פרקטיים לניהול ובקרת גאנט בפרויקט

ניהול לוח זמנים באתר מחייב מעקב אחרי מדדי ביצוע כמותיים [KPIs] שמשקפים את בריאות הפרויקט בזמן אמת. המדד המוביל בענף הוא מדד יעילות לו"ז [Schedule Performance Index – SPI], שמחשבים אותו כשמחלקים את הערך המושג [Earned Value] בערך המתוכנן [Planned Value]. תוצאה נמוכה מ-1.0 מצביעה על קצב התקדמות איטי מהמתוכנן שדורש התערבות ניהולית מיידית.

מדד מרכזי נוסף הוא ניתוח שונות מול קו הבסיס [Baseline Variance] באבני הדרך הקריטיות של הפרויקט, מהשלמת היסודות וגמר השלד ועד סגירת המעטפת מפני מים, הפעלת חדרי השנאים וקבלת אישור אכלוס [טופס 4]. מעקב קבוע אחרי שיעור הפעילויות הקריטיות מתוך סך הפעילויות הפתוחות מונע כניסה למצב של סיכון בלתי נשלט לקראת סיום הפרויקט. צוותי שער מיישמים את הבקרות האלה כדי לשמור על יעדי הזמן והתקציב באתר.

בסיום ישיבת הסטטוס השבועית הבאה, פתחו את לוח הזמנים ובדקו את עשר המשימות הקרובות על הנתיב הקריטי של הפרויקט. ודאו שכל אחת מהן מחזיקה תאריך התחלה מאומת מהשטח, מנהל עבודה אחראי ואספקת חומרים מאושרת לחלון הביצוע הקרוב.

שאלות נפוצות

האם לוח גאנט שנבנה באקסל מספיק לפרויקט בנייה?

לפרויקטים קצרים בעלי רצף ליניארי וממשקים מעטים, כמו שיפוץ או התאמת משרדים, גאנט בסיסי משרת את הצוות היטב. ברגע שמספר הפעילויות עולה וכל קבלן משנה צריך להיות מקושר לפעילויות של אחרים, אקסל אינו מחשב נתיב קריטי ואינו מעדכן תאריכים באופן אוטומטי, והלוח מאבד את יכולת החיזוי שלו ואת תוקפו כמסמך חוזי.

באיזו תדירות צריך לעדכן את לוח הזמנים?

פעם בשבוע, במסגרת ישיבת סטטוס קבועה. משימות שהחלו מקבלות תאריך התחלה בפועל, משימות שהסתיימו מקבלות תאריך סיום בפועל, ומשימות פעילות מתעדכנות לפי מדידת כמויות בקרקע ולא לפי הערכות. לוח שאינו מתוחזק בקצב הזה מאבד קשר למציאות בתוך פחות מחודש.

מה ההבדל בין נתיב קריטי למרווח זמן?

פעילויות על הנתיב הקריטי אינן כוללות מרווח, ולכן כל יום עיכוב בהן דוחה את תאריך הסיום של הפרויקט כולו. פעילויות מחוץ לנתיב נהנות ממרווח זמן כולל או מרווח חופשי, המאפשר לדחות אותן בטווח ימים מוגדר בלי לפגוע במועד המסירה החוזי.

האם לוח הזמנים יכול לסייע בסכסוך משפטי על עיכובים?

כן, בתנאי שהוגדר ואושר כקו בסיס בעת חתימת החוזה ותוחזק לאורך הביצוע. ניתוח חלונות זמן שמבוסס על קו בסיס ועדכונים שבועיים מאפשר להוכיח מי אחראי לעיכוב ומה השפעתו על הנתיב הקריטי. בחוזים ממשלתיים מדף 3210 לוח זמנים ממוחשב ומעודכן הוא תנאי לאישור חשבונות ולבקשות דחיית מועדים.

לוח גאנט הוא כלי הנדסי מרכזי בניהול פרויקטים בבנייה ותשתיות, אך ערכו נקבע לא לפי התרשים החזותי אלא לפי איכות התלויות הלוגיות, קיומו של קו בסיס מאושר ומשמעת העדכון השבועית המבוססת על מדידת כמויות בפועל. הכלי משמת גם שפת תיאום בין קבלני משנה וגם מסמך חוזי בסכסוכי עיכובים, ובפרויקטים בעלי ממשקים מרובים חובה להפעילו יחד עם ניתוח נתיב קריטי בכלי תזמון ייעודי. מי ששומר על העקרונות האלה מקבל לוח זמנים שמגן על התקציב, על מועד המסירה ועל זכויותיו החוזיות.
