קבלן שלד מגיע לאתר ביום שני בבוקר עם צוות מלא של ברזלנים, ומגלה שיציקת היסודות נדחתה בשבוע. הצוות עומד. המנוף עומד. שעון עלויות התקורה ממשיך לרוץ. זה לא תרחיש קיצון – זו שגרה. השאלה האמיתית אינה אם יהיו עיכובים בפרויקט, אלא מי יישא בעלותם בסוף הדרך, ומי יוכל להוכיח את גרסתו במספרים. מאמר זה מפרט את הכלים המתודולוגיים לזיהוי עיכובים, ניתוחם וניהול תיק התיעוד שמבדיל בין ויכוח רגשי לניתוח הנדסי מבוסס.

זמן קריאה: 8 דקות

עיקרי הדברים

  • חריגה מלו"ז נמדדת לפי מיקומה על הנתיב הקריטי, לא לפי אורכה בימים – יומיים על הנתיב הקריטי משמעותיים יותר משבועיים מחוצה לו
  • סיווג האחריות לעיכוב קובע אם הקבלן זכאי להארכת זמן בלבד, או גם לכיסוי עלויות – ההבחנה היא תקציבית, לא רק לוגיסטית
  • תיעוד בזמן אמת הוא התנאי הבסיסי לכל ניתוח עיכובים – מה שלא נרשם ביום שקרה כמעט בלתי אפשרי להוכחה בדיעבד
  • בקרת לוחות זמנים עצמאית מזהה חריגות כשהן עוד בנות ימים, לא חודשים – ה-PMO שחוזה את העתיד הוא הגנה, לא תיעוד היסטורי
תוכן עניינים
  1. מה זה עיכובים בפרויקטים ומה נחשב חריגה מלו"ז
  2. למה פרויקטים מתעכבים גם כשיש לוח זמנים מפורט
  3. איך יודעים אם העיכוב משפיע על מועד הסיום
  4. מה ההבדל בין עיכוב קריטי לעיכוב לא קריטי
  5. מה זה נתיב קריטי ואיך הוא קשור לניתוח עיכובים
  6. מהו ניתוח עיכובים ומה המטרה שלו
  7. אילו נתונים חייבים להיות בלוח זמנים לניתוח עיכובים
  8. איך אוספים ומתעדים אירועי עיכוב בצורה נכונה
  9. אילו סוגי עיכובים קיימים בפרויקטי בינוי ותשתיות
  10. מה זה עיכובים מקבילים ולמה זה מסבך את התמונה
  11. מהו Time Impact Analysis ומתי נכון להשתמש בו
  12. מהו Window Analysis ולמה הוא חזק בפרויקטים ארוכים
  13. מהו As-Planned מול As-Built ואיך משווים נכון
  14. מהו Collapsed As-Built ומתי הוא רלוונטי
  15. מה גורם לעיכובים בפרויקטים ואיך מונעים אותם מראש
  16. איך משחזרים תיק עיכוב בפרויקטי תשתית לומיים
  17. איך מחשבים את עלות העיכוב בפרויקטים הנדסיים מורכבים
  18. כיצד לבנות תוכנית התאוששות מוצלחת
  19. תפקידם של מנהלי PMO ובקרת לוחות זמנים במניעת עיכובים

מה זה עיכובים בפרויקטים ומה נחשב חריגה מלו"ז?

עיכובים בפרויקטים הם כל סטייה בין מועד מתוכנן למועד בפועל של פעילות. ההבחנה החשובה היא בין איחור נקודתי בפעילות בודדת לבין איחור שמזיז יעד מפתח. פעילות שאיחרה בשלושה ימים, אך יש לה רזרבת זמן (Float) של שבועיים, לא תזיז דבר במועד הסיום.

חריגה מלו"ז היא משהו אחר לגמרי. זו סטייה קריטית שפוגעת ביעד חוזי או באבן דרך מרכזית של המזמין. עיכוב ביציקת יסודות לא נשאר בתוך עצמו – הוא דוחה את כניסת קבלן השלד, שדוחה את קבלן האינסטלציה, שדוחה את הגמרים. אפקט דומינו של דחיות שכל אחת מהן יושבת על הקודמת.

כלל אצבע מהשטח: איחור שאוכל ציפה הוא בעיה לוגיסטית. איחור שאוכל את כל הציפה ונכנס למועד החוזי הוא בעיה משפטית.

למה פרויקטים מתעכבים גם כשיש לוח זמנים מפורט?

הבעיה כמעט אף פעם אינה היעדר קובץ Primavera או MS Project. הבעיה היא שהקובץ מתפקד כתמונה סטטית שתלויה על הקיר, במקום ככלי בקרה חי שמתעדכן מול השטח.

הסיבות השכיחות לחריגות במגה-פרויקטים חוזרות על עצמן. תכנון ראשוני חסר שמחייב שינויים תוך כדי ביצוע. תיאום מערכות מורכב בין דיסציפלינות שלא דיברו זו עם זו בשלב התכנון. עיכובים בקבלת היתרים ואישורי רשויות. זמינות לקויה של קבלני משנה מומחים שמתחייבים לשלושה אתרים במקביל.

לוח זמנים שבנוי על קשרי "סיום-התחלה" תיאורטיים בלבד, בלי לשקף אילוצים אמיתיים של האתר, ייתן תחזית יפה ושקרית. בסיס לוגי חזק מתחיל מהשאלה מה באמת חוסם את מה בשטח, לא ממה שנוח לצייר בגאנט.

ההבדל בין עיכוב קריטי לעיכוב לא קריטי בפרויקטי בינוי

מיפוי ההבדל בין עיכוב קריטי לעיכוב לא קריטי – הבחנה שקובעת אחריות וכסף

איך יודעים אם העיכוב באמת משפיע על מועד הסיום של הפרויקט?

כאן נכנס ההיגיון של הנתיב הקריטי. השאלה אינה כמה ימים איחרה הפעילות, אלא כמה ציפה כוללת (Total Float) נותרה לה. פעילות עם ציפה אפס יושבת על הנתיב הקריטי, וכל יום שלה הוא יום של הפרויקט כולו.

דוגמה שממחישה את זה טוב יותר מכל הגדרה. עיכוב של שבועיים באספקת גופי תאורה דקורטיביים נשמע חמור. אבל אם הגופים מותקנים בשלב הגמר ויש להם ציפה של חודש, ההשפעה על מועד הסיום היא אפס. לעומת זאת, עיכוב של יומיים בלבד באישור תוכניות קונסטרוקציה לשלד, כשהשלד נמצא על הנתיב הקריטי, דוחה את הפרויקט ביומיים מלאים.

הכלל: עיכוב בפרויקט בנייה לא נמדד באורכו אלא במיקומו. יומיים על הנתיב הקריטי שווים יותר משבועיים מחוצה לו.

מה ההבדל בין עיכוב קריטי לעיכוב לא קריטי?

עיכוב קריטי פוגע ישירות במועד הסיום של הפרויקט. עיכוב לא קריטי מתרחש על נתיב שיש בו ציפה, וכל עוד הוא לא מנצל את כל הרזרבה, הוא לא דוחה דבר. שימו לב למילים "כל עוד". עיכוב לא קריטי שאוכל את כל ה-Float שלו הופך באותו רגע לעיכוב קריטי, ומכאן כל יום נוסף הוא יום של הפרויקט.

ההבדל הזה אינו אקדמי, הוא תקציבי. עיכוב קריטי גורר עלויות תקורה של האתר – פיגומים שכורים, מנופים, שמירה, מנהלי עבודה שממשיכים לקבל שכר על אתר שלא מתקדם. עיכוב לא קריטי משפיע בעיקר על ניהול המשאבים הפנימי של קבלן המשנה, בלי להגדיל את התקורה הכללית של הפרויקט.

כלל בקרה: עקבו אחרי הציפה, לא רק אחרי האיחורים. פעילות שהציפה שלה מתקרבת לאפס היא דגל אדום, גם אם היא עדיין לא מאחרת.

מה זה נתיב קריטי ואיך הוא קשור לניתוח עיכובים?

הנתיב הקריטי (Critical Path) הוא רצף הפעילויות הארוך ביותר בפרויקט, זה שקובע את משך הזמן הכולל. כל פעילות עליו בעלת ציפה אפס. נגעתם באחת מהן, הזזתם את כל הפרויקט.

מהנדסי PMO ומנהלי פרויקטים משתמשים במיפוי הנתיב הקריטי לקבלת החלטות יומיומיות. הוא אומר להם לאן להפנות תגבור צוותים ולאן לא. תגבור פעילות עם ציפה של שלושה שבועות הוא בזבוז משאבים. אותו תגבור על הנתיב הקריטי הוא הצלת מועד הסיום.

פגיעה בנתיב הקריטי מחייבת תגובה מיידית. תגבור ממוקד, עבודה במשמרות כפולות, או שינוי הלוגיקה ההנדסית של שלבי הביצוע למעבר לעבודה מקבילית (Fast Tracking). כל אלה דורשים תכנון וניהול לוחות זמנים שמעודכן שוטף ולא נשען על תמונה משבועיים שעברו.

כלל: נתיב קריטי שלא מעודכן הוא נתיב קריטי שגוי. הוא משקר בדיוק ברגע שהכי חשוב לדעת את האמת.

מהו ניתוח עיכובים ומה המטרה שלו?

ניתוח עיכובים (Delay Analysis) הוא תהליך של שחזור עובדתי ומדיד של האירועים ששיבשו את התקדמות העבודות. לא השערה על מה כנראה קרה, אלא הבנה מבוססת על מי קבע את קצב הפרויקט בכל נקודת זמן.

זה כלי ניהולי מהמעלה הראשונה, לא מסמך משפטי בלבד. מטרתו למנוע סכסוכים, ללמוד לקחים לפרויקט הבא, ולבסס בקשות להארכת זמן על בסיס הנדסי אובייקטיבי במקום על ויכוח רגשי בישיבת אתר.

הניתוח נשען על עובדות ועל זיקה ישירה בין האירועים בשטח לעדכוני לוח הזמנים (Baseline Updates). ניתוח מקצועי כזה חוסך לחברות קבלניות וליזמים מיליוני שקלים, בעיקר משום שהוא מזהה במדויק את חלוקת האחריות לכל אירוע מעכב.

כלל: ניתוח עיכובים טוב לא מנצח בוויכוח, הוא מייתר אותו. כשהעובדות מסודרות, שני הצדדים רואים את אותה תמונה.

האם הפרויקט שלכם מצוי בחריגה מלו"ז?

צוות שאר מבצע ניתוח עיכובים מבוסס-נתיב-קריטי, בונה את תיק התיעוד ומגבש עמדת מוכנות לדיון על הארכת זמן.

אילו נתונים חייבים להיות בלוח זמנים כדי שניתן יהיה לנתח עיכובים?

לוח זמנים "רזה" הוא לוח שמרגיש מסודר עד הרגע שבו צריך להוכיח ממנו משהו. אז מתגלה שהוא חסר את הרכיבים שהופכים אותו לכלי אנליטי.

נדרשים קשרים לוגיים מלאים, בלי פעילויות פתוחות (Open Ends) שמרחפות בלי קשר נכנס או יוצא. נדרש ליין בסיס מאושר (Baseline) ששני הצדדים חתומים עליו. נדרשת חלוקה ברורה לערכות עבודה (WBS). ונדרשים עדכונים תקופתיים מתועדים (Status Updates) עם דיווח אמת על ההתקדמות הפיזית של כל פעילות.

לוח עם פעילויות פתוחות הוא לוח שאי אפשר לחשב בו נתיב קריטי אמין, ולכן אי אפשר לנתח בו עיכובים. הוא נראה כמו לוח זמנים ומתנהג כמו ציור.

כלל: לוח זמנים בלי Baseline מאושר ובלי קשרים לוגיים מלאים אינו ראיה. הוא דעה.

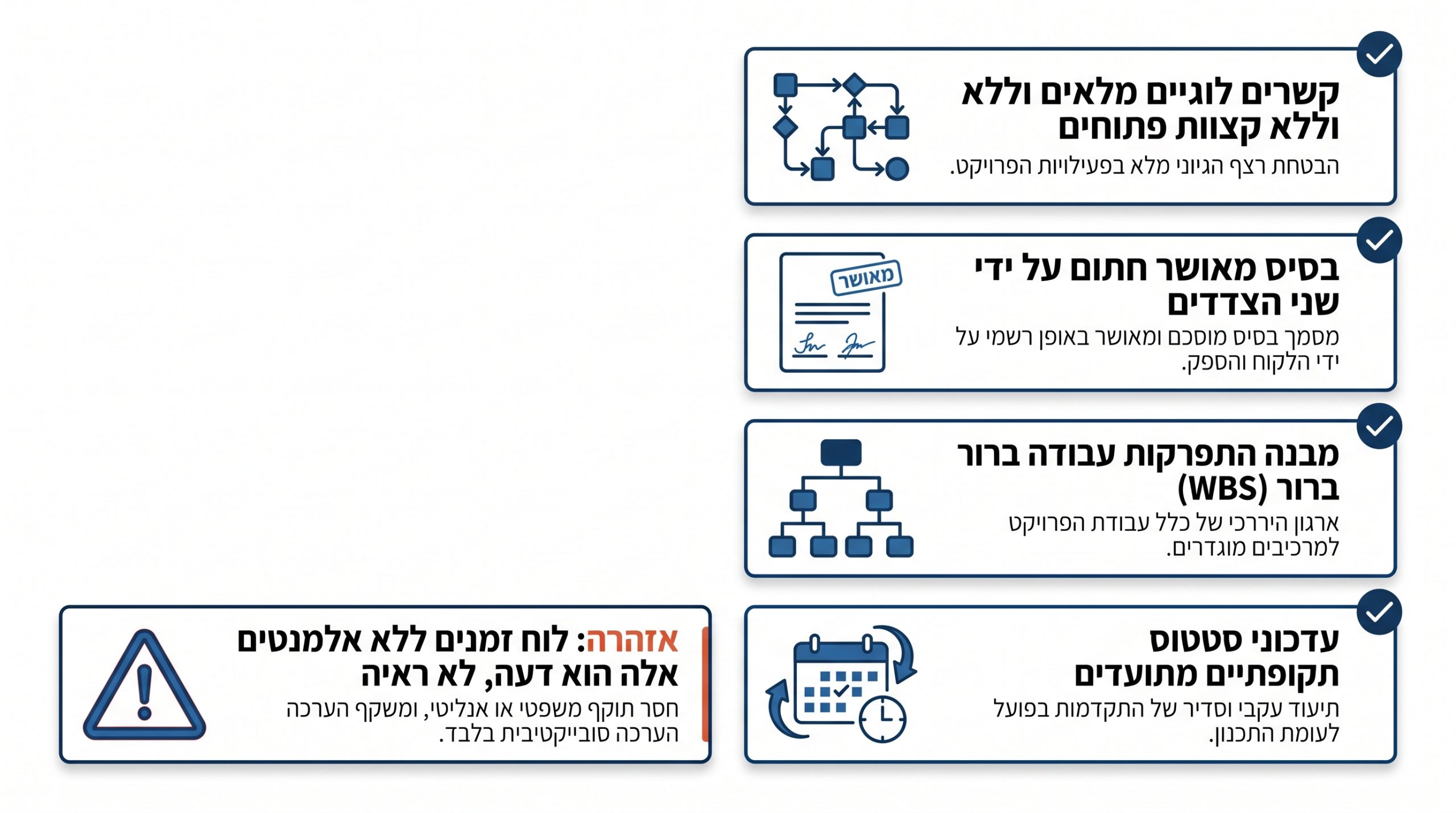

נתוני לוח הזמנים הנדרשים לניתוח עיכובים מקצועי

הרכיבים המינימליים שלוח זמנים חייב לכלול כדי לתמוך בניתוח עיכובים

איך אוספים ומתעדים אירועי עיכוב בצורה נכונה?

הכלל ההנדסי-חוזי החד ביותר בתחום: מה שלא תועד בזמן אמת כמעט בלתי אפשרי להוכחה בדיעבד. שנה אחרי האירוע, הזיכרון מטושטש, האנשים התחלפו, והצד השני זוכר גרסה אחרת לחלוטין.

לכן מנהלים כל אירוע עיכוב ב"חבילת תיעוד" עצמאית. תיאור האירוע, מועד תחילתו וסיומו, הפעילויות שהושפעו בפירוט, וההודעות בכתב שנמסרו לצדדים הרלוונטיים בזמן אמת (Notification Letters). צוות שעובד כך לאורך הפרויקט מגיע לדיון על הארכות זמן עם תיק מסודר, לא עם זיכרונות.

כלל: ניהול רשומות (Records Management) הוא לא ביורוקרטיה, הוא פוליסת ביטוח. עלות התיעוד היומי זניחה מול עלות הוכחה שאי אפשר להציג.

צ'ק-ליסט מסמכים מינימלי ל"תיק עיכוב"

תיק עיכוב שמחזיק מעמד בביקורת ניהולית נשען על מסמכים שנאספו בזמן אמת. יומני עבודה יומיים חתומים על ידי מנהל העבודה והמפקח. פרוטוקולים של ישיבות תיאום ואתר שבהם הוזכר המפגע. מכתבים רשמיים, מיילים והתראות בכתב שנשלחו לצד השני. פניות לקבלת מידע (RFI) עם תיעוד זמני המענה של מתכנני הפרויקט. תצלומי שטח מתוארכים עם מיקום מדויק. ובמקרים הרלוונטיים, אישורי גורמי חוץ ודוחות מזג אוויר רשמיים.

כלל: RFI ללא תיעוד זמן מענה הוא חצי ראיה. תאריך הפנייה ותאריך התשובה הם שמוכיחים מי החזיק את הכדור.

אילו סוגי עיכובים קיימים בפרויקטי בינוי ותשתיות?

בשפת ההנדסה והחוזים מסווגים את העיכובים לפי אחריות, ומכאן נגזרת הזכאות לכסף או רק לזמן. ההבחנה המהותית היא בין עיכוב בר-פיצוי (Compensable Delay), שמזכה גם בהארכת זמן וגם בכיסוי עלויות, לבין עיכוב מזכה אך לא בר-פיצוי (Excusable Non-Compensable), שמקנה הארכת זמן בלבד.

קבוצת אחריות דוגמאות אופייניות זכאות הקבלן
באחריות המזמין אי מסירת אתר במועד, עיכוב באישור תוכניות, שינויי תכנון מהותיים הארכת זמן ופיצוי כספי
באחריות הקבלן מחסור בכוח אדם, היערכות לקויה של קבלני משנה, תיקון עבודה באיכות נמוכה אין זכאות, חשיפה לפיצוי מוסכם
שאינו באשמת איש כוח עליון, מזג אוויר חריג, גילוי עתיקות או תשתיות לא ידועות בתת-הקרקע הארכת זמן בלבד, ללא פיצוי

כלל: סיווג העיכוב קובע אם מדברים על לוח שנה או על ארנק. אל תתחילו לנתח לפני שקבעתם לאיזו קבוצה כל אירוע שייך.

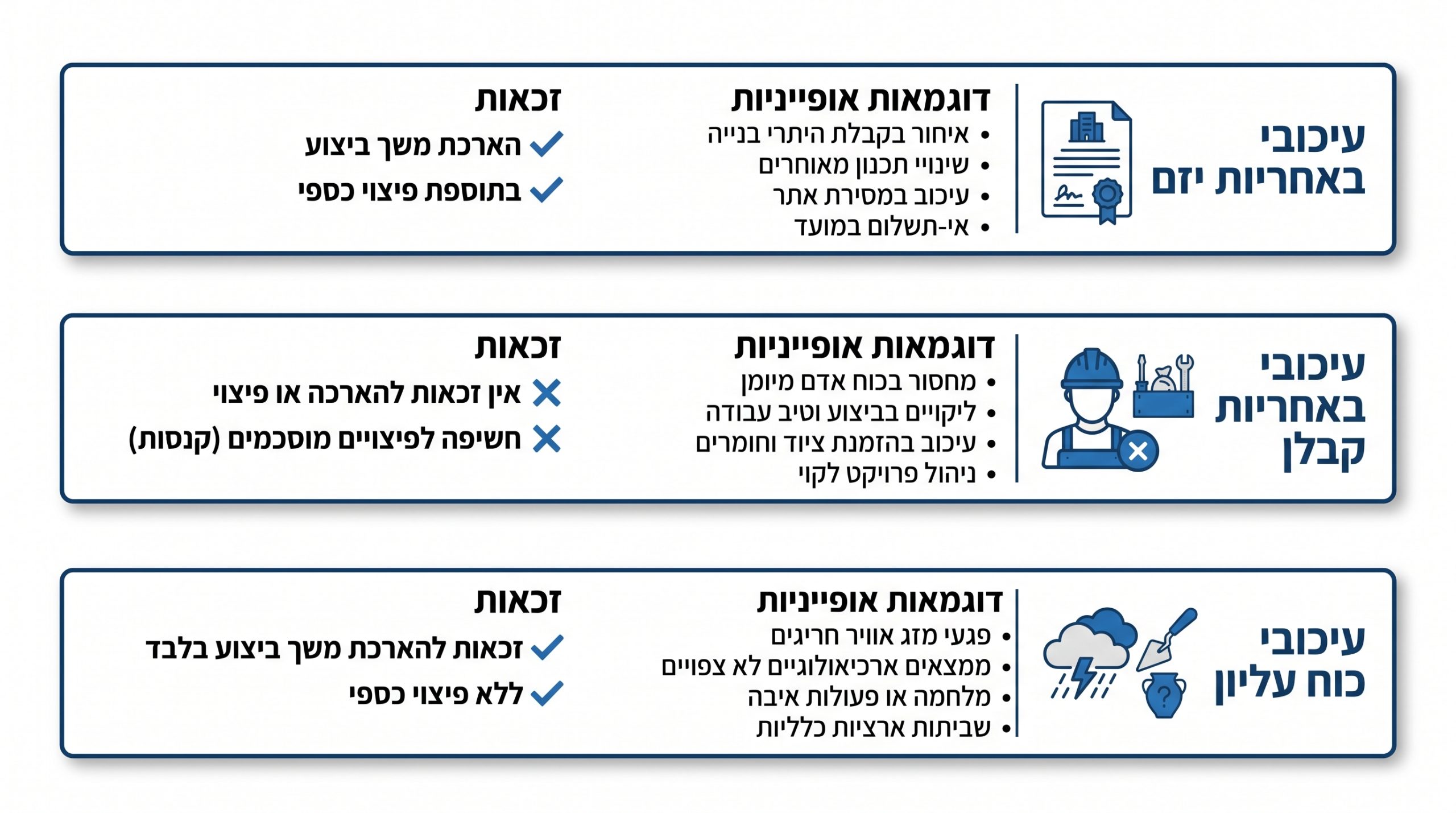

סוגי עיכובים בפרויקטי בינוי ותשתיות וסיווגם לפי אחריות

סיווג סוגי העיכובים בפרויקטי בינוי ותשתיות לפי אחריות וזכאות

מה זה עיכובים מקבילים ולמה זה מסבך את התמונה?

זה אחד המצבים המורכבים ביותר בלוחות זמנים. עיכוב מקביל (Concurrent Delay) הוא מצב שבו שני אירועים מעכבים או יותר מתרחשים באותו חלון זמן, וכל אחד מהם בנפרד היה דוחה את הפרויקט.

דוגמה מאתר שלד. הקבלן לא גייס מספיק ברזלנים באותו שבוע – עיכוב באחריותו. במקביל, באותו שבוע בדיוק, המזמין לא סיפק את תוכניות הקונסטרוקציה המעודכנות לקומות הבאות – עיכוב באחריות המזמין. שני נתיבים קריטיים מתחרים על אותם ימים. השאלה היא מי באמת קבע את קצב ההתקדמות, ולפעמים התשובה היא ששניהם, מה שמסבך את ייחוס העלויות.

במצב כזה נדרש שחזור קפדני וניתוח חלונות זמן כדי לבודד מי החזיק את הנתיב הקריטי בכל יום ספציפי. אין כאן קיצורי דרך.

כלל: בעיכוב מקביל, מי שטוען שהצד השני אשם בלעדית כמעט תמיד טועה. התיק האמין מודה בחלקו ומדייק את היתר.

מהו Time Impact Analysis ומתי נכון להשתמש בו?

ה-TIA היא שיטת הניתוח הנפוצה ביותר בארץ ובעולם להערכת עיכובים בזמן אמת או בסמוך להתרחשותם. העיקרון: מחדירים תת-רשת של פעילויות העיכוב החדשות (Fragnet) לתוך לוח הזמנים המעודכן ביותר שהיה מאושר רגע לפני שהמפגע קרה, ובוחנים בכמה זז מועד הסיום.

מזמינים ציבוריים, ובהם משרדי ממשלה וחברות תשתית ממשלתיות, מעדיפים את ה-TIA כי הוא מדמה את המציאות הניהולית של קבלת ההחלטות באותו רגע (Prospective Analysis). הוא שואל מה היה ידוע באותו זמן, לא מה התברר בדיעבד. מסמכי הדרישות של גופי תשתית מציבים סטנדרט מפורש סביב Baseline, עדכוני לו"ז והתמקדות בנתיב הקריטי, כפי שניתן לראות במפרט הדרישות הכלליות של נת"ע לעבודות קבלניות.

כלל: ה-TIA חזק רק כמו לוח הזמנים שאליו מחדירים את ה-Fragnet. עדכון רשלני של פעילויות השדה האחרות שובר את כל הניתוח.

טעויות נפוצות ב-TIA שמייצרות תוצאה לא אמינה

הטעות הראשונה: שימוש בעדכון לוח זמנים שלא עודכן נכון בפעילויות השדה האחרות. אם פעילויות אחרות באתר כבר היו מאחרות והדבר לא נרשם, הניתוח ייחס את כל ההשפעה לאירוע החדש בלבד – הערכת יתר גסה.

הטעות השנייה: הוספת קשרים לוגיים מלאכותיים בתוך ה-Fragnet שנועדו לנפח את העיכוב. עין מקצועית מזהה קשר שלא היה קיים בלוגיקה המקורית.

הטעות השלישית: התעלמות ממגבלות משאבים אמיתיות שהיו באתר ללא קשר לאירוע המעכב. אם הצוות ממילא לא היה מספיק, חלק מהעיכוב לא נובע מהאירוע הנטען. כלל: Fragnet שמראה רק את גרסת צד אחד נופל במבחן הראשון של בקרה עצמאית.

מהו Window Analysis ולמה הוא חזק בפרויקטים ארוכים?

ניתוח חלונות הוא שיטה משחזרת (Retrospective) שמחלקת את משך הפרויקט כולו לתת-תקופות, חלונות זמן חודשיים או רבעוניים. בכל חלון משווים בין הנתיב הקריטי כפי שתוכנן בתחילת החלון לבין מצבו בפועל בסופו.

בפרויקט תשתית שנמשך שש שנים, הנתיב הקריטי אינו נשאר במקומו. בתחילת הדרך הוא עובר דרך עבודות עפר, אחר כך דרך השלד, ובהמשך דרך המערכות. שיטת החלונות מזהה את שינויי הדינמיקה האלה ומאפשרת לבודד את השפעת העיכובים של כל צד בכל תקופה בנפרד, בצורה הוגנת ומדויקת.

זו הסיבה ששיטה זו זוכה לאמון רב בפרויקטים ארוכים ומורכבים עם ריבוי ממשקי עבודה ועדכונים תכופים. היא לא מנסה לסכם שש שנות עבודה בחישוב אחד.

כלל: ככל שהפרויקט ארוך ומורכב יותר, חלון אחד גדול משקר יותר. חתכו לתקופות וראו איך הנתיב הקריטי נדד.

מהו As-Planned מול As-Built ואיך משווים נכון?

זו השיטה האינטואיטיבית ביותר. מניחים את לוח הזמנים המקורי (As-Planned Baseline) לצד הלוח שנרשם בפועל בסיום (As-Built), ורואים בכמה הפרויקט חרג. פשוט, מהיר, ובדרך כלל לא מספיק.

הבעיה היא שהשוואת "גרף מול גרף" עונה רק על השאלה "כמה" חרגנו. היא לא עונה על "מדוע" ולא על "מי" אשם בכל נקודת זמן, כי היא מתעלמת מכל השינויים שבוצעו ברצף הלוגי במהלך חיי הפרויקט. חריגה מלו"ז של שמונה חודשים יכולה לנבוע מארבעה אירועים שונים של ארבעה אחראים שונים, ובהשוואה השטחית כולם נמרחים יחד.

כלל: As-Planned מול As-Built טוב לכותרת בדוח הנהלה, לא לחלוקת אחריות. הוא מודד את הנזק, לא את הגורם.

מהו Collapsed As-Built ומתי הוא רלוונטי?

בשיטה הזו, שמכונה גם "But-For", לוקחים את לוח הזמנים שנרשם בפועל בסיום הפרויקט ומתוכו "מחלצים" את הפעילויות המעכבות המשויכות לצד מסוים. התוצאה מראה מתי הפרויקט היה מסתיים לולא אותם עיכובים.

מתי משתמשים בה: בעיקר כשחסרים עדכוני לוח זמנים חודשיים מהימנים לאורך הפרויקט, ולכן אי אפשר לבצע ניתוח חלונות, ונאלצים לשחזר את התמונה מהמצב הסופי. השיטה דורשת As-Built מדויק ומלא במיוחד, אחרת החילוץ נשען על הנחות במקום על נתונים.

כלל: Collapsed As-Built טוב רק כמו ה-As-Built שבבסיסו. אם הביצוע בפועל לא תועד במלואו, השיטה הזו תיפול בביקורת ניהולית.

מה גורם לעיכובים בפרויקטים ואיך מונעים אותם מראש?

הגורמים החוזרים אינם הפתעות. תכנון לא בשל שנכנס לביצוע מוקדם מדי. תיאום מערכות חסר בין דיסציפלינות. אישורים סטטוטוריים שתקועים בוועדות. תשתיות תת-קרקעיות לא ידועות שמתגלות עם הכף הראשונה. וזמינות קבלני משנה מומחים שמתחייבים יתר על המידה.

המניעה מתחילה הרבה לפני האתר. הגדרה מדויקת של תחומי אחריות ולוחות זמנים כבר בשלב הרכש, באמצעות מסמכי SOW לספקים וקבלנים ברורים, מצמצמת את חלל האפור שבו נולדים רוב סכסוכי העיכוב. קבלן שלא יודע בדיוק מה התכולה שלו ומתי – יאחר, וגם יטען שלא היה אשם.

הגורם השני למניעה הוא בקרה אקטיבית על הנתיב הקריטי בזמן אמת, כך שעיכוב מזוהה כשהוא עוד בן ימים ולא חודשים. כלל: עיכוב נמנע בשלב התכנון והרכש, לא בשלב הביצוע. באתר כבר רק מנהלים נזק.

איך משחזרים תיק עיכוב בפרויקטי תשתית לאומיים?

ארגונים גדולים, יזמים וחברות מנהלות לומדים מכשלי לו"ז של פרויקטים קודמים כדי לבנות מנגנוני הגנה. דוחות רשמיים על מגה-פרויקטים בישראל הם מקור לקחים מצוין, כי הם מתעדים את הסיבות בצורה מסודרת.

הדוח המיוחד של מבקר המדינה על המטרו בגוש דן מדגים בדיוק את אפקט הדומינו. היעדר תיאום מקדים של מערכות תשתית תת-קרקעיות, ריבוי בעלי עניין ושינויי רגולציה מייצרים יחד פוטנציאל עיכוב עצום שכבר מובנה בתוך הפרויקט עוד לפני שהחל הביצוע. מי שקורא דוחות כאלה לומד אילו שאלות לשאול בשלב התכנון, לא בשלב התביעה.

כלל: כל מגה-פרויקט שמתחיל בלי מיפוי מקדים של התשתיות בתת-הקרקע מתחיל עם עיכוב שעוד לא קרה אבל כבר נכתב.

איך מחשבים את עלות העיכוב בפרויקטים הנדסיים מורכבים?

עיכוב לא נמדד רק בימים בלוח השנה. הוא מתורגם ישירות לכסף, ומשני צדי הפרויקט. החישוב מחולק לעלויות ישירות ולעלויות עקיפות.

סוג עלות אצל הקבלן אצל המזמין
ישירה תקורת אתר קבועה: מנופים, פיגומים, צוות ניהול, שמירה פיצוי מוסכם לקבלן בעיכוב בר-פיצוי, עלויות פיקוח מוארכות
עקיפה נזקי הצמדות למדדים, עלויות הזדמנות של משאבים תקועים אובדן הכנסות לבעל הנכס, דחיית מועד הפעלה

עלות התקורה היומית של אתר מגה-פרויקט יכולה להגיע למאות אלפי שקלים. כל יום של עיכוב קריטי הוא הוצאה שמישהו ישלם. כלל: אם אינכם יודעים לכמת את עלות יום עיכוב אחד באתר שלכם, אינכם מנהלים את הסיכון, אתם מקווים שיהיה בסדר.

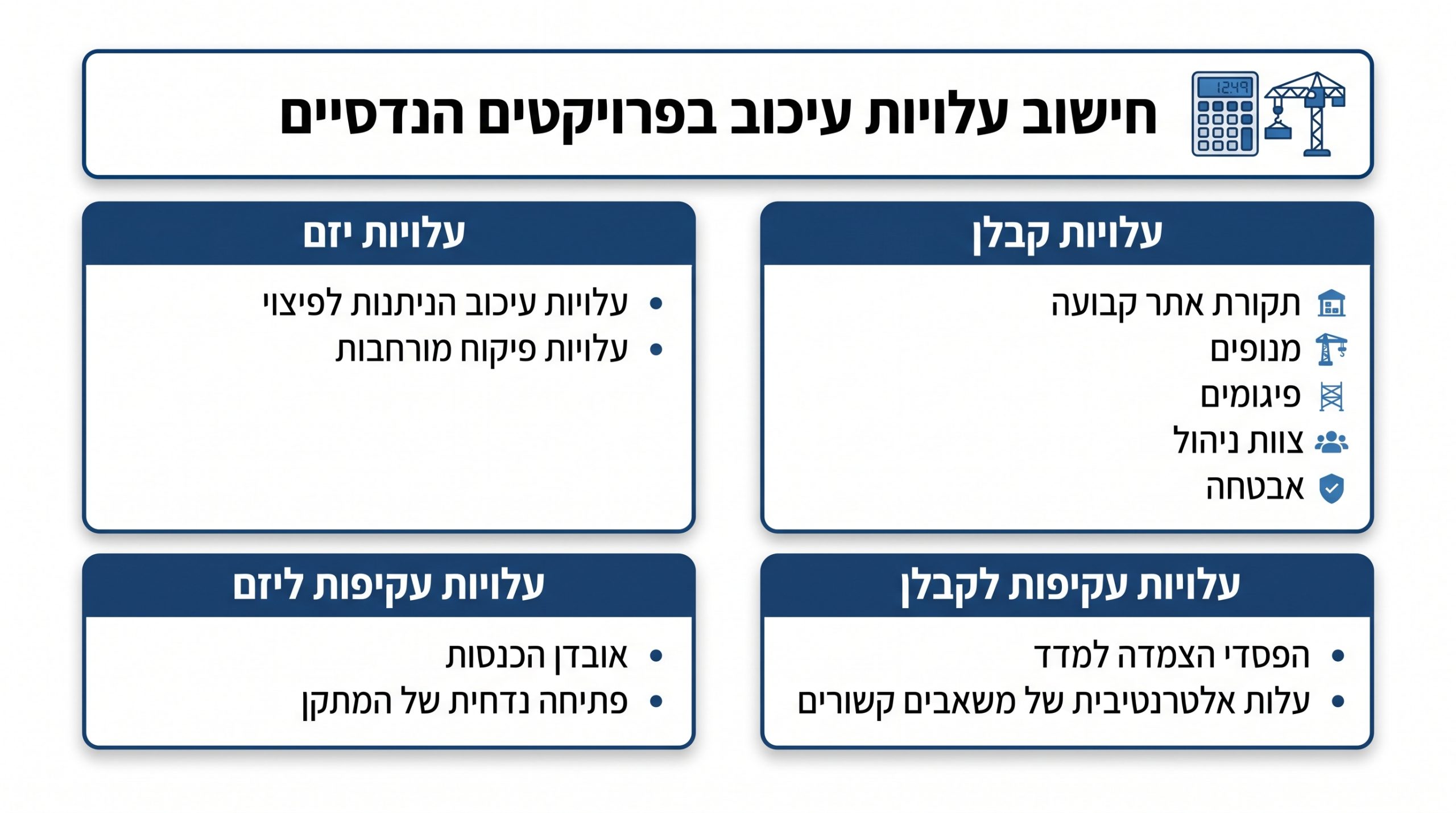

חישוב עלות עיכוב בפרויקטים הנדסיים מורכבים

מבנה עלויות העיכוב משני צידי הפרויקט – ישיר ועקיף

כיצד לבנות תוכנית התאוששות מוצלחת?

לאחר שזיהיתם חריגה מלו"ז, תוכנית התאוששות (Recovery Schedule) אינה משאלה. היא התחייבות תפעולית חדשה לבחינת נתיבים חלופיים לחזרה ליעדי ה-Baseline.

הכלים הפרקטיים ידועים. הנדסת ערך (Value Engineering) לבחינת פתרונות חלופיים. שינוי סדר ורצף העבודות למעבר לעבודה מקבילית (Parallel Working). הוספת משאבים ממוקדת על פעילויות הנתיב הקריטי הנותר בלבד (Crashing), לא על כל הפרויקט. וצמצום שינויי תכולה לא הכרחיים בשלבי הגמר, שם כל שינוי מזיז אבן דרך סופית.

הטעות הנפוצה היא תגבור על כל החזיתות במקביל. זה שורף תקציב על פעילויות עם ציפה. כלל: Crashing מכוון לנתיב הקריטי בלבד. כל שקל שמושקע מחוצה לו הוא שקל שלא קיצר את הפרויקט ביום אחד.

תפקידם של מנהלי PMO ובקרת לוחות זמנים במניעת עיכובים

בקרה עצמאית ומקצועית של מנהל לוחות זמנים או גוף PMO חיצוני היא ההגנה הטובה ביותר מפני תביעות הדדיות ועיכובי שרשרת. גוף שאינו מבצע באתר מספק להנהלה תמונת מצב נקייה מהפניות הפנימיות של הקבלנים המבצעים, שלכל אחד מהם אינטרס בגרסה שלו.

תפקיד ה-PMO אינו להיות "מתעד היסטוריה". זה גוף חיזוי שמזהה צווארי בקבוק חודשיים מראש, כשעוד אפשר לפעול. הוא מחבר את בקרת לוחות הזמנים עם ניהול סיכונים בפרויקטים באופן אינטגרלי, כי סיכון שלא מנוהל הופך לעיכוב בפועל, ועיכוב בפועל שלא מתועד הופך לתביעה.

עדכון לוח זמנים שמתבצע פעם ברבעון, בלחץ של ישיבת הנהלה, הוא בקרה מדומה. הבקרה האמיתית מתרחשת כל חודש, מול השטח, עם תיעוד.

כלל אחרון: PMO שמתעד את העבר הוא ארכיון. PMO שחוזה את העתיד הוא ביטוח. רק השני מונע עיכובים בפרויקטים לפני שהם קורים.

שאלות נפוצות

מה ההבדל בין Float לציפה בניהול לוחות זמנים?
Float (ציפה) הוא פרק הזמן שפעילות יכולה להתעכב מבלי לדחות פעילות אחרת או את מועד הסיום הכולל. Total Float הוא הציפה ביחס למועד סיום הפרויקט כולו. Free Float הוא הציפה ביחס לפעילות העוקבת הישירה בלבד. פעילות עם Total Float = 0 יושבת על הנתיב הקריטי.
מתי כדאי להזמין ניתוח עיכובים חיצוני ולא לבצע אותו פנימית?
כשהפרויקט מול גוף ממשלתי או חברה ציבורית גדולה שיש לה צוות בקרה משלה, ניתוח חיצוני נחשב אמין יותר בעיני שני הצדדים. גם כשמדובר בסכום תביעה משמעותי, גוף עצמאי נותן משקל הנדסי לעמדה. ניתוח פנימי לגמרי נוטה להיתפס כמשוחד לכיוון אחד, גם אם הוא מקצועי.
כמה זמן לוקח לבנות תיק עיכוב תקין?
זה תלוי ישירות בסדר שהיה בתיעוד לאורך הפרויקט. כשהיומנים, פרוטוקולים ועדכוני הלוח מסודרים ומלאים, בניית תיק מסודר לפרויקט בינוני אורכת בין שלושה לשישה שבועות. כשהתיעוד חסר ודורש שחזור, התהליך יכול להכפיל את עצמו.
האם ניתן לדרוש הארכת זמן רק על בסיס מכתבי הודעה ויומני עבודה, בלי ניתוח לוח זמנים?
מכתבי הודעה ויומנים מהווים חלק ממכלול הראיות, אבל לבדם הם לא מספיקים לביסוס הדרישה. הצד השני יכול תמיד לטעון שהמפגע לא השפיע על הנתיב הקריטי. ניתוח לוח זמנים שמקשר את האירוע לנתיב הקריטי הוא זה שהופך את הדרישה לניתנת לאימות.
מה ההבדל בין בקשת הארכת זמן (EOT) לבין תביעת נזיקין בגין עיכוב?
בקשת הארכת זמן (Extension of Time) מטפלת בתקופה החוזית – היא מבקשת לדחות את מועד הסיום המחייב ולהגן על הקבלן מפני קנסות. תביעת נזיקין בגין עיכוב מטפלת בכסף – היא מבקשת פיצוי על עלויות תקורה ועלויות ישירות שנגרמו עקב האיחור. שתי הדרישות יכולות להוגש במקביל, אך כל אחת מהן דורשת בסיס הנדסי שונה.

סיכום

ניהול עיכובים בפרויקטים הנדסיים מורכבים הוא תחום שבו הדיוק בתיעוד ובניתוח קובע מי משלם ומי מקבל. ההבחנה בין עיכוב קריטי לעיכוב לא קריטי, בין עיכוב בר-פיצוי לעיכוב שמזכה בזמן בלבד, ובין שיטות הניתוח השונות – TIA, Window Analysis, Collapsed As-Built – אינה תיאורטית. היא קובעת את יכולת הצד לבסס את עמדתו במספרים.

הבסיס לכל ניתוח איכותי הוא תיעוד שנאסף בזמן אמת לאורך כל חיי הפרויקט – לוח זמנים מעודכן עם Baseline מאושר, קשרים לוגיים מלאים, יומני עבודה, פרוטוקולים ומכתבי הודעה. בלי הבסיס הזה, גם שיטת הניתוח הנכונה ביותר תעבוד עם נתונים חסרים.

בקרת לוחות זמנים עצמאית, שמתבצעת מדי חודש מול השטח ומחוברת לניהול הסיכונים, היא ההבדל בין זיהוי בעיה כשאפשר לטפל בה לבין גילויה כשהיא כבר תביעה.
