אומדן משך משימות הוא הערכת משך הזמן הקלנדרי הדרוש להשלמת פעילות נתונה, מתוך שקלול של תפוקות, אילוצי שטח, ממשקים ותלויות הנדסיות. בפרויקטי בינוי ותשתיות מורכבים, משך הפעילות אינו נגזרת פשוטה של כמות העבודה. הוא מושפע מחלונות עבודה תפעוליים, הסדרי תנועה, תיאום מערכות וזמינות אתר. אומדן מדויק הוא התשתית לניהול הערכת זמנים אמינה לאורך חיי הפרויקט. סטייה בשלב זה גוררת עיוות ישיר של הנתיב הקריטי, אבני הדרך החוזיות ותזרים המזומנים. מנהל הרכש הממשלתי מחייב פירוט משכים, קוד פעילות ואבני דרך ברורות כבסיס מחייב למעקב ובקרה בהתקשרויות ציבוריות, כפי שעולה ממסמכי הליך של מנהל הרכש הממשלתי. צוות שער מתייחס לאומדן הזמנים כעוגן ההנדסי של הפרויקט, ללאו תקף כל תכנון עסקי.
זמן קריאה: 4 דקות
עיקרי הדברים
- הבחנה בין מאמץ עבודה לבין משך זמן קלנדרי היא הבסיס לתכנון ריאלי ומניעת עיכובים מיותרים.
- פירוק מבנה עבודה מדויק והגדרת תנאי סיום ברורים מונעים את תופעת ה-90% ביצוע שנמשכים 90% מהזמן.
- שיטת PERT מאפשרת כימות סיכונים בפעילויות בלתי ודאיות, בעוד אומדן פרמטרי משמש לעבודות סטנדרטיות.
- שילוב אילוצי משאבים, ממשקי צד ג' וזמני רישוי ברשת הלוגית מבטיח לוח זמנים ששורד את השטח.
תוכן עניינים
- מהו אומדן משך משימות ולמה הוא קריטי בלו״ז של פרויקטי הנדסה ותשתיות?
- מה ההבדל בין Duration לבין Effort וכיצד הוא משפיע על התכנון?
- איך מתחילים לאמוד משך משימה כשאין נתוני ביצוע היסטוריים מספקים?
- כיצד פירוק WBS משפיע על רמת הדיוק של אומדני הזמן?
- מהו תנאי סיום ואיך הגדרתו מונעת מריחות זמן?
- כיצד משפיעות תלויות הנדסיות וממשקים על אומדן משך המשימה?
- כיצד אילוצי משאבים מכתיבים את משך הפעילות בפועל?
- כיצד מתמחרים אילוצים חיצוניים באומדן הזמנים?
- מהי שיטת PERT וכיצד היא מתמודדת עם אי-ודאות הנדסית?
- כיצד מחשבים אומדן משך צפוי לפי PERT בדוגמה מספרית מלאה?
- מה המשמעות של סטיית תקן ושונות ב-PERT לניהול סיכוני לוח זמנים?
- מתי שיטת PERT אינה מתאימה ומהן השיטות החלופיות?
- איך בונים מנגנון בקרה ועדכון חודשי למשכי המשימות?
- מהן 7 הטעויות הנפוצות באומדן משך משימות וכיצד להימנע מהן?
- כיצד מתרגמים אומדן משך תיאורטי לתוכנית עבודה ישימה בשטח?
- איך מציגים אומדן משך משימות להנהלה וליזם כדי לבסס אמינות?
- מה ההבדל בין אומדן משך משימה לבין אומדן לוח זמנים כולל?
- צ'ק-ליסט מעשי: איך לבצע אומדן משך משימות מקצועי צעד אחר צעד?
מהו אומדן משך משימות ולמה הוא קריטי בלו״ז של פרויקטי הנדסה ותשתיות?
אומדן משך משימות הוא הערכת משך הזמן הקלנדרי הדרוש להשלמת פעילות נתונה, מתוך שקלול של תפוקות, אילוצי שטח, ממשקים ותלויות הנדסיות. בפרויקטי בינוי ותשתיות מורכבים, משך הפעילות אינו נגזרת פשוטה של כמות העבודה. הוא מושפע מחלונות עבודה תפעוליים, הסדרי תנועה, תיאום מערכות וזמינות אתר. אומדן מדויק הוא התשתית לניהול הערכת זמנים אמינה לאורך חיי הפרויקט. סטייה בשלב זה גוררת עיוות ישיר של הנתיב הקריטי, אבני הדרך החוזיות ותזרים המזומנים. מנהל הרכש הממשלתי מחייב פירוט משכים, קוד פעילות ואבני דרך ברורות כבסיס מחייב למעקב ובקרה בהתקשרויות ציבוריות, כפי שעולה ממסמכי הליך של מנהל הרכש הממשלתי. צוות שער מתייחס לאומדן הזמנים כעוגן ההנדסי של הפרויקט, ללאו תקף כל תכנון עסקי.
מה ההבדל בין Duration לבין Effort וכיצד הוא משפיע על התכנון?
מהנדס אתר צריך להפריד חד בין שני מונחים. Effort [מאמץ] הוא סך שעות או ימי העבודה הנדרשים לביצוע המשימה בפועל, למשל 40 שעות אדם. Duration [משך זמן] הוא הזמן הקלנדרי שחולף מרגע התחלת המשימה ועד לסיומה המוחלט, למשל שבועיים קלנדריים. ניקח משימה של 40 שעות Effort המבוצעת על ידי עובד יחיד במשרה חלקית, 4 שעות ביום. היא תימשך 10 ימי עבודה Duration. צוות מתוגבר עשוי לצמצם את המשך בתנאי שאין מגבלת חזית או צווארי בקבוק בטיחותיים. הוספת כוח אדם מעבר לקיבולת האתר מייצרת צפיפות וחוסר יעילות. כלל אצבע להערכת זמנים הוא לא להכפיל עובדים בלי לוודא שיש להם מקום פיזי לעבוד בבטחה.
איך מתחילים לאמוד משך משימה כשאין נתוני ביצוע היסטוריים מספקים?
פעילויות ייחודיות או מגה-פרויקטים ראשוניים מציבים אתגר אמיתי. כשאין היסטוריה, אומדן משך משימות מתחיל בפירוק הפעילות לרכיבי משנה בסיסיים באמצעות מבנה פירוק עבודה [WBS]. אחר כך מאפיינים מדדי ייצור מוכרים [Production Rates] עבור רכיבים סטנדרטיים כמו קוב בטון לשעה או מטר רץ קידוח ליום. במקביל נעשה שימוש בשיפוט מומחים [Expert Judgment] והשוואה אנלוגית לפרויקטים מקבילים תוך ביצוע מקדמי התאמה למורכבות האתר הנוכחי. בפרויקט כביש 6, למשל, קצב חפירה בסלע בצפון הארץ לא יהיה זהה לקצב באזור מישורי בדרום. התחילו מהסטנדרט והתאימו את האומדן כלפי מטה או מעלה לפי תנאי השטח הספציפיים.
כיצד פירוק WBS משפיע על רמת הדיוק של אומדני הזמן?

חבילת עבודה רחבה מדי מייצרת קופסה שחורה שמקשה על בקרת התקדמות. פירוק יתר גורם להצפת נתונים וסרבול ניהולי. חבילת עבודה בפרויקט בינוי צריכה להיות מוגדרת ברמה של בעל אחריות יחיד, תוצר הנדסי מדיד ותלות טכנולוגית מוגדרת היטב. הגדרת גרגוריות [Granularity] נכונה היא הבדל בין לוח זמנים שמיש לבין קובץ אקסל מיותר.
פירוק משימות לדוגמה בעבודות תשתית וגמרים
ניקח סעיף כללי כמו ביצוע קו ניקוז ראשי. פירוק נכון יפרק אותו לתת-פעילויות כמו חפירה ודיפון, הנחת מצעים, הנחת צינורות, בדיקות אטימות ולחץ, מילוי מהודק והחזרת המצב לקדמותו. קביעת משך נפרד לכל שלב מונעת השמטת זמני המתנה קריטיים כמו בדיקות מעבדה. אומדן משך משימות יעיל מחייב רדת לרמת הבדיקה הטכנית הבודדת ולא להסתפק בשורה כללית בגאנט.
מהו תנאי סיום ואיך הגדרתו מונעת מריחות זמן?
הכשל הנפוץ בשטח הוא תופעת ה-90% ביצוע שנמשכים 90% מהזמן. הסיבה היא חוסר הגדרה של התנאים המזכים את סיום המשימה [Definition of Done]. פעילות יציקת תקרה אינה מסתיימת עם גמר שפיכת הבטון. היא כוללת אשפרה, תוצאות בדיקת מעבדה לחוזק, ואישור קונסטרוקטור לפירוק טפסות. אישורי פיקוח ומסירות ביניים חייבים להיות חלק בלתי נפרד מחישוב ה-Duration. אם לא סגרתם תנאי סיום מדיד, המשימה לעולם לא תסתיים בזמן.
כיצד משפיעות תלויות הנדסיות וממשקים על אומדן משך המשימה?
בניית רשת לוחות זמנים מצריכה הבנה של ארבעה סוגי קשרים לוגיים כמו Finish-to-Start, Start-to-Start, Finish-to-Finish, ו-Start-to-Finish. מעבר לקשרים, יש להבחין בהשהיות [Lags] טכנולוגיות כמו זמן ייבוש טיח או התקשות בטון. השהיות אינן צורכות משאבי עבודה אך מאריכות את ה-Duration הקלנדרי של הרשת. תלות בממשקי צד ג' כמו חברת חשמל, תאגידי מים או רשויות תמרור משנה את פרופיל הסיכון של משך הפעילות. בעת ביצוע תכנון לוח זמנים לפרויקט, יש לוודא כי כל תלות בין קבלנים משקפת את רצף העבודה ההנדסי הריאלי באתר ולא מסתמכת על הערכות תיאורטיות.
כיצד אילוצי משאבים מכתיבים את משך הפעילות בפועל?
זמינות מוגבלת של ציוד מכני הנדסי [צמ"ה], עגורנים או צוותים מקצועיים מתמחים מאלצת פריסה טורית של משימות שיכלו להתבצע במקביל. החלקת משאבים [Resource Leveling] דוחפת את מועדי הסיום ומאריכה את משכי הפעילויות. יש צורך בתיאום מול קבלני משנה לגבי חלונות כניסה לאתר והיקף כוח האדם המוקצה בפועל. הערכת זמנים שלא לוקחת בחשבון את זמינות העגורן היחיד באתר תקרוס בשבוע הראשון של הביצוע.

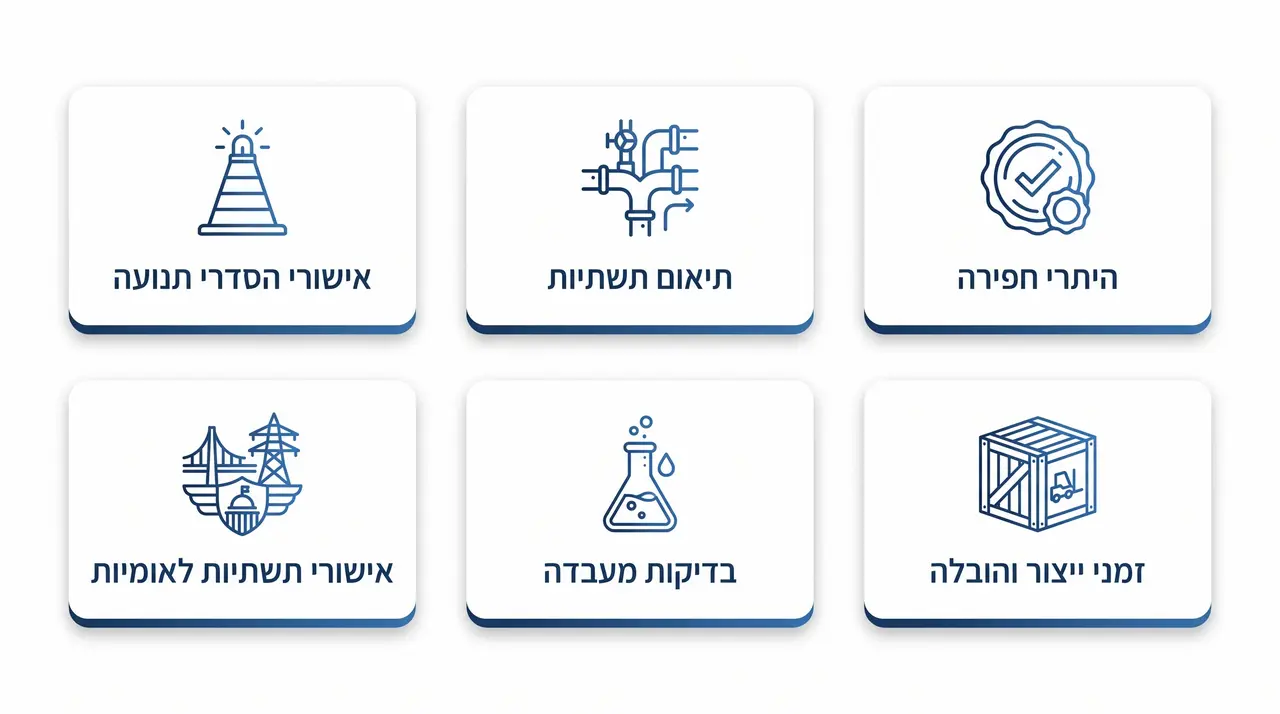

כיצד מתמחרים אילוצים חיצוניים באומדן הזמנים?

גורמים חוץ-פרויקטליים אוכלים זמן. היתרי חפירה, תיאום תשתיות ואישורי הסדרי תנועה דרך תמרור ומשטרה הם חסמים מובהקים. זמני ייצור והובלה [Lead Time] של אלמנטים טרומיים, לוחות חשמל ראשיים ומערכות אלקטרומכניות מיובאות קובעים מתי אפשר להתחיל לעבוד. בדיקות מעבדות מוסמכות ואישורי גופי תשתית לאומיים תופסים מקום נכבד בלוח הזמנים. אילוצים אלו חייבים להיכנס כפעילויות בעלות משך מוגדר מראש או כאבני דרך בקרה. אומדן משך משימות ריאלי מניח שרישוי לוקח זמן, ולא דוחף את הבעיה הלאה.
רוצים לבסס את לוח הזמנים של הפרויקט שלכם?
הצוות שלנו מלווה ארגונים בבניית תכנון לוחות זמנים מדויק ובקרה מערכתית של משכי משימות. צרו קשר לייעוץ מקצועי.
מהי שיטת PERT וכיצד היא מתמודדת עם אי-ודאות הנדסית?
שיטת PERT [Program Evaluation and Review Technique] היא כלי סטטיסטי לשקלול פעילויות בעלות רמת סיכון ושונות גבוהה. השיטה דורשת שלושה אומדנים לכל פעילות. אומדן אופטימי [Optimistic – O] מייצג את משך הזמן הקצר ביותר בהנחה שהכל מתנהל בצורה מושלמת. אומדן סביר [Most Likely – M] משקף את המשך הזמן הריאלי בתנאי עבודה סטנדרטיים עם עיכובים אופייניים. אומדן פסימי [Pessimistic – P] מתאר את המשך הזמן הממושך ביותר בתרחיש של כשלים מהותיים, למעט כוח עליון. PERT חיונית בפרויקטי תת-קרקע, מנהור, גיאוטכניקה וממשקי מערכות סבוכים שבהם אי-הוודאות גבוהה.
כיצד מחשבים אומדן משך צפוי לפי PERT בדוגמה מספרית מלאה?
הנוסחה המשוקללת של התפלגות בטא לחישוב הזמן הצפוי [TE] היא TE = (O + 4M + P) / 6. נבחן פעילות של ביצוע דיפון וכלונסאות באתר עירוני צפוף. האומדן האופטימי הוא 10 ימי עבודה בעבודה רציפה ללא תקלות. האומדן הסביר עומד על 16 ימי עבודה, המשקף קצב ביצוע ממוצע בהתחשב בהסדרי תנועה. האומדן הפסימי מגיע ל-34 ימי עבודה בתרחיש של היתקלות בבולדרים, מי תהום ותקלות מכניות. החישוב יוצא TE = (10 + 64 + 34) / 6 = 108 / 6 = 18 ימי עבודה. התוצאה של 18 ימים משקפת שקלול ניהולי מבוסס סיכונים. היא גבוהה מהאומדן הסביר השכיח של 16 ימים, ובכך מגנה על לוח הזמנים מפני אופטימיות יתר. אומדן משך משימות נכון מבוסס נתונים ולא על תחושות בטן.
מה המשמעות של סטיית תקן ושונות ב-PERT לניהול סיכוני לוח זמנים?
סטיית התקן של המשימה מחושבת בנוסחה שבה סטיית התקן שווה להפרש בין האומדן הפסימי לאופטימי חלקי 6. על פי נתוני הדוגמה הקודמת התוצאה היא 4 ימים. שונות גבוהה מעידה על רמת סיכון הנדסי גבוהה שמחייבת גידור תפעולי ובקרה הנדסית הדוקה. שילוב של מדדי שונות וסטיית תקן מתוך חישובי PERT מהווה רכיב קריטי בתהליך ניהול סיכונים בפרויקט, שכן הוא מאפשר לכמת את רמת החשיפה לעיכובים בנתיב הקריטי. משימה עם שונות גבוהה היא נורת אזהרה אדומה שדורשת תשומת לב יומית.

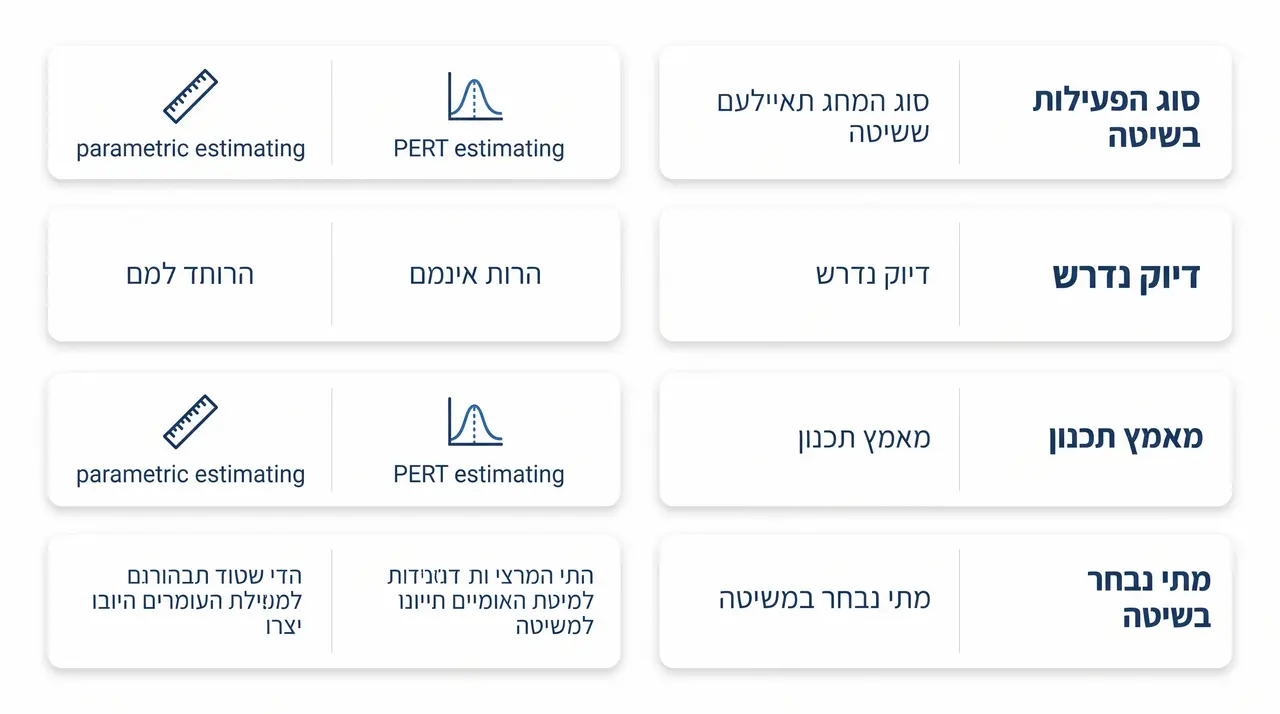

מתי שיטת PERT אינה מתאימה ומהן השיטות החלופיות?

אין טעם להשתמש ב-PERT עבור פעילויות סטנדרטיות וחוזרות כמו ריצוף קומה טיפוסית או הרכבת מחיצות גבס. פרויקטים בעלי היסטוריית ביצועים יציבה וקצבי עבודה בדוקים דורשים גישה אחרת. אומדן פרמטרי [Parametric Estimating] מכפיל כמות עבודה מדודה בתפוקה יומית מוכחת, למשל 500 מ"ר ריצוף חלקי ב-50 מ"ר ליום שווה 10 ימי עבודה. אומדן אנלוגי מותאם [Analogous Estimating] משתמש בנתוני אמת מפרויקט זהה שהסתיים לאחרונה. אומדן משך משימות צריך להתאים לטיב העבודה.
| קריטריון השוואה | אומדן פרמטרי | אומדן PERT |
|---|---|---|
| סוג הפעילות | סטנדרטית, חוזרת, בעלת היסטוריה | חדשנית, מורכבת, בעלת אי-ודאות גבוהה |
| דיוק נדרש | גבוה, מבוסס נתונים ישירים | סטטיסטי, מבוסס טווח סבירות |
| מאמץ תכנון | נמוך, חישוב ישיר של כמות בתפוקה | גבוה, דורש הערכת שלושה תרחישים |
| מתי נבחר בשיטה | עבודות שלד, טיח, ריצוף, עבודות גמר | חפירות עמוקות, קידוח, מנהור, ממשקי צד ג' |
איך בונים מנגנון בקרה ועדכון חודשי למשכי המשימות?
משך מתוכנן הופך לבסיס להשוואה [Baseline] מול התקדמות בפועל [Actual Duration]. בדוחות סטטוס חודשיים יש להפריד בין קצב ביצוע לקוי שדורש תגבור, לבין תוספת היקף עבודה או שינויי תכנון שדורשים עדכון לו"ז חוזי. אסור לשנות משכים שנותרו [Remaining Duration] ללא נימוק הנדסי ואישור מנהל הפרויקט. דיווח חייב להיעשות לפי אבני דרך מדידות בשטח ולא על פי הערכת אחוזים סובייקטיבית. הטמעת שגרות מעקב ובקרה חודשיות באמצעות שירותי PMO/EPMO מבטיחה כי סטיות במשכי המשימות יזוהו בזמן אמת ולא יוסתרו עד לשלבי המסירה.
מהן 7 הטעויות הנפוצות באומדן משך משימות וכיצד להימנע מהן?
תכנון לוחות זמנים מלא במוקשים. הטעות הראשונה היא הנחת תנאי מעבדה אידיאליים, תוך התעלמות מעייפות צוותים, תקלות מכניות ומזג אוויר. טעות שנייה היא ערבוב בין שעות עבודה לזמן קלנדרי, המתעלם מסופי שבוע, חגים וימי גשם. טעות שלישית נוגעת להתעלמות מזמני אספקה והתארגנות, כשלא מכלילים פעילויות רכש ושינוע לפני תחילת הביצוע. טעות רביעית היא יצירת חבילות עבודה ארוכות ועמומות של חודשים ללא נקודות ביקורת. טעות חמישית נובעת מהסתמכות יתר על הצהרות קבלנים בלתי מחייבות במקום אימות זמנים מול ביצועי עבר. טעות שישית היא היעדר מרווחי בטיחות מנוהלים [Buffers], מה שמוביל לפיזור סמוי של שומנים במשימות במקום ניהול באפר מרכזי. הטעות השביעית היא חוסר סנכרון עם תהליכי רישוי ואישורי רשויות, כמו קביעת מועדי תחילת ביצוע לפני קבלת היתר חתום. אומדן משך משימות מקצועי נמנע מהכשלים הללו באופן שיטתי.
כיצד מתרגמים אומדן משך תיאורטי לתוכנית עבודה ישימה בשטח?
תוכנית עבודה ישימה דורשת חלוקה לחזיתות עבודה ומקביליות מבוקרת. פריסת עבודה במספר מבנים, קומות או מקטעי כביש במקביל דורשת תיאום לוגיסטי, דרכי גישה נפרדות ומניעת התנגשויות עבודה בגובה. הכרחי לבצע אומדן נפרד לעבודות לילה, עבודות בסופי שבוע או הפסקות תשתית כמו חלונות ניתוק חשמל או מים. בחלונות אלו ה-Duration מוגבל לשעות ספורות בלבד וההערכת זמנים חייבת להיות מדויקת לדקה. תכנון חזיתות נכון מבטיח שהמקביליות לא תיצור כאוס בשטח.

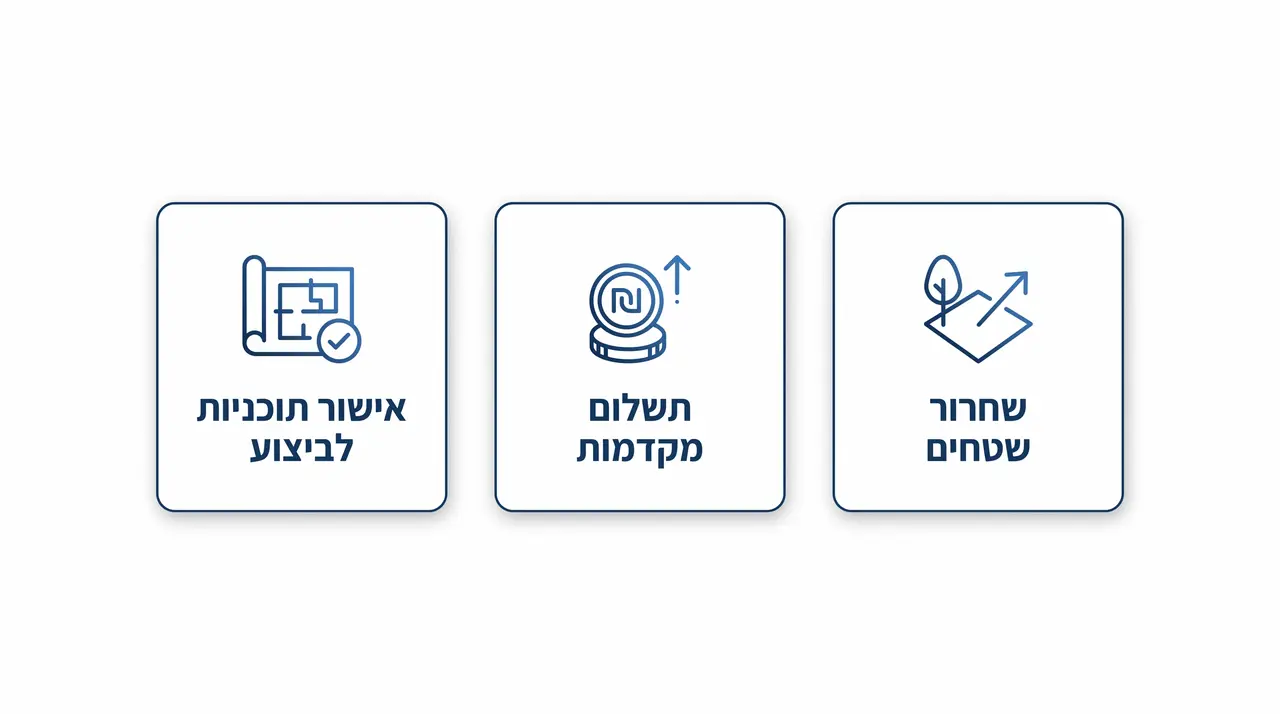

איך מציגים אומדן משך משימות להנהלה וליזם כדי לבסס אמינות?

הצגת לוחות זמנים מול הנהלות ומזמיני עבודה דורשת תיאום ציפיות. יש להציג תרחיש בסיס [Most Likely] לצד טווח ביטחון סטטיסטי המבוסס על ניתוח PERT. שקיפות מלאה לגבי הנחות היסוד ששימשו לחישוב היא קריטית. יש לפרט את זמינות האתר, קצב האספקות וכוח האדם הנדרש. חשוב להגדיר תנאים מקדימים [Prerequisites] שבאחריות המזמין, כגון שחרור שטחים, תשלום מקדמות ואישור תוכניות לביצוע. אומדן משך משימות שמוצג כשער הנדסי מקצועי מבסס אמינות ומונע הלם תקציבי בהמשך.
מה ההבדל בין אומדן משך משימה לבין אומדן לוח זמנים כולל?
חיבור סך משכי המשימות אינו שווה למשך הפרויקט בשל קשרים מקביליים ונתיבים שונים ברשת. תפקידו של הנתיב הקריטי [Critical Path Method – CPM] הוא לזהות את הרצף הארוך ביותר של משימות הקובע את מועד סיום הפרויקט הכולל. פעילות עם Duration ארוך אינה בהכרח קריטית אם קיים בה מרווח חופשי [Float]. לעומת זאת, משימה קצרה עם אפס מרווח עשויה לעכב את הפרויקט כולו. הערכת זמנים כוללת מסתכלת על האינטראקציה בין המשימות ולא רק על כל אחת בנפרד.
צ'ק-ליסט מעשי: איך לבצע אומדן משך משימות מקצועי צעד אחר צעד?
השלב הראשון הוא הגדרת היקף העבודה [SOW] ופירוק לחבילות עבודה ברמת WBS. בשלב השני מגדירים תנאי סיום מדידים ובדיקות נדרשות. השלב השלישי כולל אפיון תלויות טכנולוגיות, ממשקים ואילוצים חיצוניים. בשלב הרביעי בוחרים את שיטת האומדן המתאימה, פרמטרית, אנלוגית או PERT. השלב החמישי מחייב אימות זמינות משאבים וקיבולת חזיתות עבודה. השלב השישי עוסק בבדיקת הנתיב הקריטי וחישוב מרווחים. השלב השביעי והאחרון הוא תיעוד הנחות היסוד ואישור ה-Baseline לבקרה חודשית. אומדן משך משימות איכותי הולך את כל השבעה.
| שלב בתכנון | פעולה נדרשת | תוצר הנדסי |
|---|---|---|
| 1. הגדרת היקף | פירוק SOW לרמת WBS | רשימת חבילות עבודה מדידות |
| 2. תנאי סיום | הגדרת DoD ובדיקות | קריטריוני סגירה ברורים |
| 3. תלויות | מיפוי ממשקים ואילוצים | רשת לוגית מקושרת |
| 4. בחירת שיטה | התאמת PERT או פרמטרי | אומדני זמן מבוססי נתונים |
| 5. אימות משאבים | בדיקת קיבולת וצמ"ה | לוח זמנים מאוזן משאבים |
| 6. נתיב קריטי | חישוב CPM ו-Floats | זיהוי מוקדי סיכון לוגיים |
| 7. אישור בקרה | תיעוד ושמירת Baseline | בסיס למעקב חודשי |
שאלות נפוצות
מה ההבדל בין אומדן משך משימה לבין אומדן עלות המשימה?
כיצד נכון לשלב מרווחי בטיחות (Buffers) בתוך לוח הזמנים?
מה עושים כשקבלן מבטיח משך זמן קצר משמעותית מהאומדן ההנדסי?
האם אומדן משך משימות נדרש גם בפרויקטים קטנים יחסית?
אומדן משך משימות אינו משימה טכנית גרידא, אלא החוליה המחברת בין תכנון הנדסי לביצוע בפועל. ההבחנה בין מאמץ למשך זמן, הקפדה על פירוק מבנה עבודה מדויק, ושימוש מושכל בכלים סטטיסטיים כמו PERT מאפשרים בניית לוח זמנים שעומד בלחצי השטח. שילוב אילוצי משאבים וחיצוניים ברשת הלוגית הופך את התוכנית לכלי ניהולי שמספק מידע אמין להנהלה ולמזמין העבודה לאורך כל חיי הפרויקט.
זקוקים לליווי מקצועי בתכנון לוח הזמנים?
אנו מספקים פתרונות מערכתיים לתכנון, בקרה וניהול סיכונים בפרויקטים מורכבים. שוחחו איתנו על הצרכים שלכם.
אודות הכותב
אוריאל פליס, PMP – מייסד ומנכ"ל שער ניהול פרויקטים ומכרזים. מהנדס תעשיה וניהול, בוגר Polytechnic University בניו-יורק, מוסמך PMP מטעם ארגון PMI העולמי, בעל למעלה מ-25 שנות ניסיון בניהול פרויקטים, בניהול מכרזים ובארגון ושיטות. אוריאל הקים את שער בשנת 2010 ומוביל את פעילותה מאז, לאחר תפקידי ניהול בכירים בחברות הנדסה, פארמה, ביטוח והיי-טק. בשנים 2014-2016 כיהן כסגן נשיא וחבר הנהלת PMI-ישראל, והשתתף בצוות מומחים בינלאומי שכתב את תקן ה-WBS של PMI.
