ניהול לוחות זמנים בפרויקטי בנייה ותשתיות הוא אחד התחומים שבהם הפער בין מה שנכתב בתוכניות לבין מה שקורה בשטח הוא הגדול ביותר. לא בגלל שהתוכניות רעות, אלא בגלל שהמנגנון שאמור לגשר ביניהן – הבקרה השוטפת – לא מיושם כשורה. המאמר הזה מיועד למי שכבר יושב על פרויקט: מנהל פרויקט, מהנדס ביצוע, בקר לוחות זמנים. כאן נסביר כיצד בונים לוח זמנים שמנהל פרויקט, כיצד שומרים עליו רלוונטי לאורך כל הביצוע, ומה ההבדל בין גאנט שהוא כלי החלטה לבין גאנט שהוא תמונה היסטורית.
זמן קריאה: 12 דקות
עיקרי הדברים
- ניהול לוחות זמנים הוא תהליך מתמשך לאורך כל חיי הפרויקט, לא תוצר חד-פעמי. לוח זמנים שלא עובר בקרה חודשית הוא תמונה היסטורית, לא כלי ניהול.
- קו הבסיס המאושר (Baseline) הוא עוגן משפטי וניהולי. בלעדיו אין עם מה להשוות סטיות, ו"עדכון לו"ז" הוא רק שינוי צבעים.
- הנתיב הקריטי הוא דינמי. בקר שלא בוחן אותו מחדש כל חודש מנהל את הפרויקט של אתמול.
- בקרה שכפופה למי שהיא מבקרת אינה בקרה. עצמאות הבקרה היא תנאי הכרחי לתמונת מצב אמיתית.
ניהול לוחות זמנים – תהליך ארגוני מתמשך
ניהול לוחות זמנים הוא תהליך ארגוני מתמשך, לא תוצר. בשפה המקצועית קוראים לזה Planning & Scheduling. ה-Planning הוא ההיגיון: מה צריך לקרות, באיזה סדר, ובאילו תלויות. ה-Scheduling הוא הלבשת הזמן והמשאבים על אותו היגיון. שני אלה יחד מייצרים את הכלי הניהולי, ושניהם מתעדכנים לאורך כל חיי הפרויקט.
ארכיטקטורת לו"ז ראויה לשמה משלבת ארבעה רבדים: נתונים הנדסיים מהתכנון, זמינות משאבים, אילוצים חיצוניים, ושלבי רישוי. מי שבונה לו"ז רק מתוך כתב הכמויות בונה רשימת משאלות. ההגדרות המקצועיות של WBS ושל תכולת העבודה מעוגנות בגוף הידע של PMI ישראל בעמוד ה-PMBOK, וכדאי לעבוד לפי שפה אחת מוסכמת.
כלל אצבע: ניהול לוח זמנים שלא מתעדכן הוא תמונה היסטורית, לא כלי ניהול.
לו"ז מקצועי ככלי החלטה
קבלן יודע לייצר גאנט צבעוני שעומד בדרישה החוזית. זה ממלא חובה, זה לא מנהל סיכון. ההבדל מתחיל ברגע שהלו"ז נדרש לענות על שאלה: אם היציקה באגף B מתעכבת בשבועיים, מתי נשלים מסירה? גאנט יפה לא יודע לענות. לו"ז מנוהל יודע.
זה ההבדל בין ניהול מבוסס נתונים לניהול מבוסס תחושות בטן. כשמנהל פרויקט אומר "אנחנו בערך בזמן", הוא מנחש. כשבקר לו"ז מציג סטייה של 14 יום בנתיב הקריטי מול ה-Baseline, זו עובדה שאפשר לקבל עליה החלטה. צוות שער בונה את הלו"ז כך שכל עדכון חודשי מייצר תשובה ניהולית, לא דיווח טקסי.
יש לזה גם פן משפטי. בפרויקט שבו פרצה תביעת עיכובים (Delay Claim), הלו"ז המאושר והעדכונים השוטפים הם הראיה. לו"ז מתועד היטב הוא מסמך משפטי מול קבלני משנה ומול מזמין העבודה. בלעדיו, כל צד מספר סיפור אחר, והבורר מכריע על בסיס מי שזיכרונו טוב יותר.
ברמת המקרו, ניהול הלו"ז הוא רכיב אחד בתוך מערך רחב. הוא חלק בלתי נפרד משירותי PMO מקצועיים, שם הוא מתחבר לבקרת תקציב, ניהול סיכונים ודיווח להנהלה. עמידה בלו"ז קשורה ישירות לרווחיות: כל חודש איחור גורר עלויות תקורה, הנהלה ופיגומים שאף אחד לא תקצב.
כלל: אם הלו"ז לא עונה על שאלת "מה אם", הוא קישוט.
ההבדל בין תכנון לבקרה שוטפת
פרויקטים נכשלים פחות בשלב התכנון ויותר בשלב הביצוע. התכנון נעשה בריכוז, עם זמן, עם יועצים. הבקרה נדחקת לשוליים כשמתחיל "כיבוי השריפות" בשטח.
תכנון הוא יצירת השלד: פריסת ה-WBS, קביעת תלויות לוגיות, משכי זמן תיאורטיים ונתיב עקרוני. זה התוצר של חודש-חודשיים ראשונים. בקרה היא מה שקורה אחר כך, כל חודש, לנצח: עדכון סטטוסים מהשטח, בחינת התקדמות פיזית מול תכנון, איתור חריגות ועדכון תחזית לסיום (Forecast).
שגרת הבקרה של בקר לו"ז מקצועי בנויה משני מעגלים. דוח התקדמות שבועי (Weekly Progress) שבודק את החזית הקרובה, ודוח חודשי (Monthly Progress) שבוחן מגמות, סטיות וצורך בתוכנית התאוששות. בדוח מבקר המדינה על פרויקטים רב-שנתיים בנתיבי איילון עולה במפורש הצורך לשפר את שיטות הבדיקה והבקרה על עמידה ביעדי ביניים.
כלל: לו"ז מצוין שלא עובר בקרה חודשית שווה פחות מלו"ז בינוני שכן.
בניית WBS שמאפשר ביצוע

ה-WBS הוא השלד הניהולי של הפרויקט, לא רשימת כל פעולה שמבוצעת בשטח. במגה-פרויקט מפרקים את התכולה לחבילות עבודה לפי שלושה צירים: אזורים גאוגרפיים, דיסציפלינות (אזרחי, חשמל, מערכות), ושלבי ביצוע. החיתוך הזה מאפשר לעקוב אחרי "קומה 3, אגף מזרחי, גמר" כיחידת ניהול, ולא לטבוע באלף פעילויות מנותקות.
השפה המשותפת היא העיקר. אם המתכנן ההנדסי מדבר על "מקטע" והבקר מדבר על "אזור", הדיווח לא מתכנס. WBS טוב מיישר את שני העולמות.
הטעות הנפוצה היא אחת משתיים: חלוקה מפורטת מדי שאי אפשר לעדכן, או כללית מדי שאי אפשר למדוד. שתיהן הורגות את הבקרה.
כללי אצבע לרמת פירוט מנצחת
פעילות בקרה אידיאלית נמשכת בין שבועיים לחודש. קצרה מדי, ואתה משקיע את חייך בעדכון. ארוכה מדי, ואתה מגלה חריגה רק כשהיא בלתי הפיכה. לכל פעילות צריך לקבוע יחידת מידה ברורה: מ"ק בטון, טון פלדה, מטרים של צנרת. בלי יחידת מידה, ה"אחוז ביצוע" הוא ניחוש.
כלל: אם אי אפשר למדוד פעילות במספר, אי אפשר לבקר אותה.
איך מונעים שעבוד לגאנט
בקר לו"ז שמבלה את כל החודש בעדכון אלפי פעילויות קטנטנות לא מנהל את הפרויקט, הוא מתחזק מסד נתונים. התפקיד האמיתי הוא ניתוח מגמות וזיהוי סיכון. רמת פירוט נכונה משחררת את הבקר לחשוב במקום להקליד.
כלל: הבקר עובד בשביל הניתוח, לא בשביל הגאנט.
הגדרת אבני דרך שמנהלות בפועל
אבן דרך קריטית היא נקודת בקרה עם משמעות חוזית או תזרימית, לא עוד פעילות שצבעה אדום. ההבחנה חשובה: פעילות רגילה צורכת זמן, אבן דרך מסמנת מצב.
בפרויקטים ציבוריים ופרטיים נפוצים שני סוגים. אבני דרך לתשלום (Payment Milestones) שמשחררות כסף, ואבני דרך לממשק (Interface Milestones) שמסמנות מסירה בין קבלנים – למשל מסירת קונסטרוקציה לקבלן מערכות.
כאן נמצאת הטעות שעולה ביוקר: הגדרה משתמעת לשני פנים. "סיום יציקה" אינו אבן דרך. "קבלת אישור מפקח על היציקה" היא אבן דרך. ההבדל הוא בין מצב שאפשר להתווכח עליו לבין מצב חתום.
כלל: אבן דרך שאין לה קריטריון השלמה חד-משמעי תייצר ויכוח בדיוק כשלא תרצה אותו.
ליווי מקצועי בניהול לוחות זמנים
צוות שער עובד עם מנהלי פרויקטים ומזמיני עבודה על בניית לו"ז, קביעת Baseline, ובקרה חודשית שמייצרת תשובות ניהוליות אמיתיות.
Baseline – קו הבסיס המאושר
ה-Baseline הוא קו הבסיס המאושר. צילום של הלו"ז ברגע שכל הצדדים אמרו "כן, זו התוכנית". עדכון לו"ז ללא השוואה לקו בסיס הוא חסר ערך, כי אין מולו מה למדוד. אתה רואה את ההווה בלי לדעת אם הוא טוב או רע.
תהליך אישור ה-Baseline מתבצע מול מזמין העבודה והקבלן הראשי, והוא נקודת עיגון משפטית. מרגע אישורו, אסור לשנות אותו באופן חד-צדדי. שינוי תכולה מאושר מצדיק Re-baseline מבוקר, מתועד וחתום. קבלן שמשנה Baseline בשקט כדי "להעלים" איחור מבצע מניפולציה.
הבקרה האמיתית היא ניתוח סטיות (Variance Analysis): השוואת תאריכי התחלה וסיום בפועל מול ה-Baseline המקורי. דוח מבקר המדינה על פרויקט "עיר מודל לתחבורה בת קיימא" באשדוד מדגים מה קורה כששינויי תכולה ותוכניות מבוצעים ללא בקרה הולמת על לוחות הזמנים והתקציב.
כלל: בלי קו בסיס מאושר, "עדכון לו"ז" הוא רק שינוי צבעים.
הנתיב הקריטי וקבלת החלטות בשטח
הנתיב הקריטי (CPM) הוא המסלול הארוך ביותר של פעילויות תלויות, וזה שקובע את תאריך הסיום של הפרויקט. עיכוב של יום בפעילות על הנתיב הקריטי הוא עיכוב של יום בכל הפרויקט. עיכוב בפעילות מחוץ לו, לא בהכרח.
כאן נכנס המונח Float, המרווח החופשי. פעילות עם 20 יום Float יכולה להתעכב 19 יום בלי לפגוע בסיום. מנהל פרויקט חכם מנצל את זה: הוא מסיט משאבים מפעילויות עם מרווח לטובת פעילויות קריטיות. דוגמה מהשטח: אם צביעת מעקות (לא קריטית) ובדיקות מערכות כיבוי אש (קריטית) מתחרות על אותו צוות, הצוות הולך לכיבוי אש.
הנתיב הקריטי דינמי. עיכוב בפעילות אחת יכול "להזיז" את הנתיב למסלול אחר לגמרי. בקר שלא בודק את הנתיב הקריטי כל חודש מנהל את הפרויקט של אתמול.
כלל: לפני שמקצים משאב, בדוק אם הפעילות בכלל על הנתיב הקריטי.
עדכון הגאנט בלי לשחק עם הנתונים

הפיתוי לייפות את המציאות גדול, במיוחד כשהמזמין יושב בישיבה. מתודולוגיית עדכון נקייה היא מה שמייצר אמינות לאורך זמן, וגם מה שמחזיק בבית משפט.
הבסיס הוא תאריך חיתוך נתונים קבוע (Data Date). מעבר לתאריך הזה לא מכניסים עדכונים רטרואקטיביים. פעילות שהושלמה ב-15 בחודש לא "נצבעת" כאילו הסתיימה ב-1, כדי שהמספרים ייראו טוב.

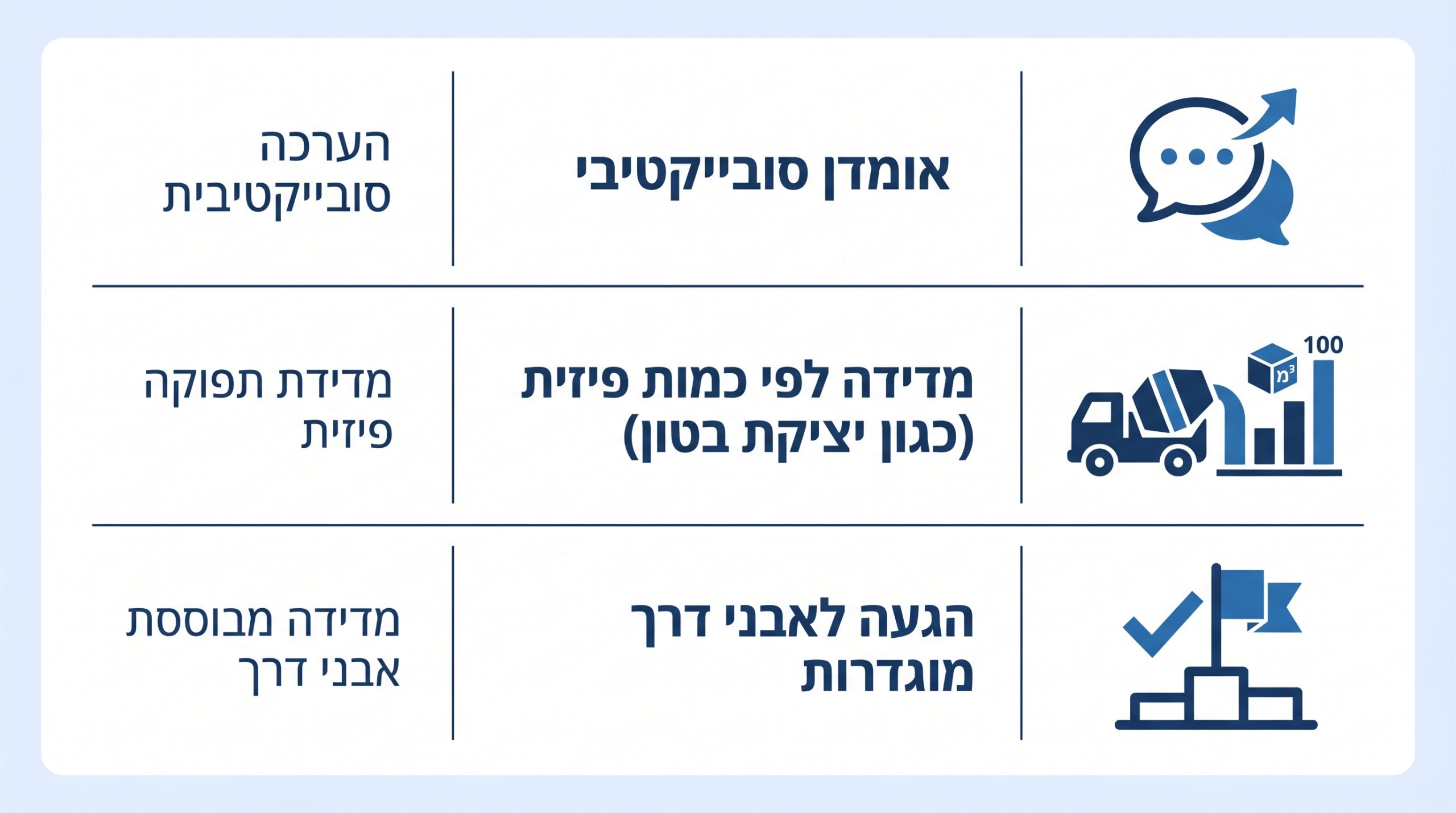

| שיטת מדידה | איך זה נראה | מתי זה מסוכן |
|---|---|---|
| אומדן סובייקטיבי | "אנחנו בערך ב-70%" | תמיד. אין מאחורי זה מספר |
| מבוסס תוצר פיזי | 320 מ"ק מתוך 400 מ"ק יצוקים = 80% | כמעט אף פעם. מבוסס כמות |
| מבוסס אבן דרך | הושלם / לא הושלם בלבד | בפעילויות ארוכות בלי שלבי ביניים |
מדידת התקדמות לפי תוצרים פיזיים
התקדמות נמדדת לפי יחידות ביצוע, לא לפי הרגשת המבצע. אם הונחו 1,200 מטר צינור מתוך 2,000, ההתקדמות היא 60%, נקודה. כשמודדים לפי תפוקות, אי אפשר להתווכח עם המספר.
דגלים אדומים כבר בעדכון הראשון
בעדכון הראשון מרימים ראש על תלויות לוגיות לא הגיוניות (גמר לפני שלד), משימות ארוכות מ-40 יום בלי פירוט פנימי, ושימוש מופרז באילוצים קשיחים מסוג Must Start On. אילוץ קשיח מנטרל את ההיגיון של הנתיב הקריטי ומסתיר עיכובים.
כלל: אם המספר נראה טוב מדי בדיוק לפני ישיבת מזמין, בדוק אותו פעמיים.
שילוב אילוצים וממשקים במגה-פרויקט
במגה-פרויקט תחבורתי או תשתיתי, רוב העיכובים לא נולדים בשטח הביצוע. הם נולדים בממשק עם גורם חיצוני. היתר בנייה שמתעכב, תיאום עם חברת חשמל, מקורות או קווי תקשורת, הסטת תנועה שדורשת אישור משטרה. אלה לא "רקע", אלה פעילויות בלו"ז.
הטעות הקלאסית: לבנות לו"ז שמכיל רק עבודות ביצוע, ולהשאיר את התיאומים ב"ראש של מנהל הפרויקט". פעילות תיאום ואישור צריכה משך זמן, אחראי ותלות, בדיוק כמו יציקה.
באפרים (Buffers) ורזרבות ניהוליות נבנים בצורה גלויה ומבוקרת, לא מוסתרים בתוך משכי פעילויות מנופחים. רזרבה שקופה היא כלי ניהול. רזרבה חבויה היא שקר שמתפוצץ בסוף. שילוב נכון של האילוצים האלה בלו"ז הוא הבסיס למערך ניהול סיכונים מובנה שמגן על הפרויקט מעלויות בלתי צפויות.
כלל: כל ממשק עם גורם חוץ הוא פעילות בלו"ז, אחרת הוא צוואר בקבוק שלא ראית בא.
למה פרויקטים לאומיים מפספסים את יעדי הזמן
הכשלים בפרויקטים לאומיים חוזרים על עצמם בדפוס מוכר, וכדאי ללמוד אותם בלי להצביע באצבע. שלושה גורמים מובילים: תכנון סטטוטורי לקוי שמתעכב הרבה אחרי שהביצוע כבר התחיל, ריבוי ממשקי גורמי חוץ בלי בעלות ברורה, והיעדר אינטגרציית בקרה מרכזית.
דוח מבקר המדינה על הקמת "המטרונית" בחיפה מתאר את ההשלכות התקציביות והארכת הלו"ז שנבעו מחוסר בתיאום הדוק ובבקרת לו"ז עצמאית. זה לא סיפור על קבלן גרוע, זה סיפור על היעדר מערך בקרה שמדווח ישירות להנהלה.
הלקח המרכזי חוזר בכל דוח: צריך מערך בקרה עצמאי, שלא כפוף למבצע, שמתריע על חריגות בזמן אמת ולא בדיעבד. בקר שמדווח לקבלן ייטה לרכך. בקר שמדווח למזמין יציג את האמת.
כלל: אם הבקרה כפופה למי שהיא מבקרת, היא כבר לא בקרה.
הערך של יועץ לוחות זמנים
יועץ לוחות זמנים מקצועי הוא גורם אובייקטיבי שמשקף את המציאות ההנדסית, לא את הסיפור שנעים לשמוע. הוא מוביל את בניית הלו"ז מול כלל המתכננים והקבלנים, ומחזיק שליטה מקצועית בתוכנות הייעודיות: Primavera P6 למסדי נתונים מורכבים, MS Project לפרויקטים בינוניים, ו-Tilos לתוואים קוויים.
הערך היומיומי שלו הוא האנליזה החודשית: זיהוי סטיות, חישוב השפעת שינויים, והמלצה על תוכניות האצה והתאוששות (Recovery Plans) כשצריך. וכשמגיעה תביעת עיכובים, יועץ מנוסה מבצע ניתוח Delay Claim מבוסס נתונים הנדסיים, לא רטוריקה. צוות שער מביא לזה למעלה מ-16 שנות ניסיון בפרויקטי בינוי ותשתיות, מה שמאפשר לזהות דפוס כשל מוקדם.
כלל: יועץ לו"ז ששומר על מזמין מרוצה במחיר האמת מזיק יותר ממי שאומר את האמת הלא נעימה.
יועץ חיצוני מול משאב פנימי

השאלה הזו עולה אצל כל מזמין עבודה. ההכרעה תלויה בעומק המקצועי הנדרש ובשלב הפרויקט.

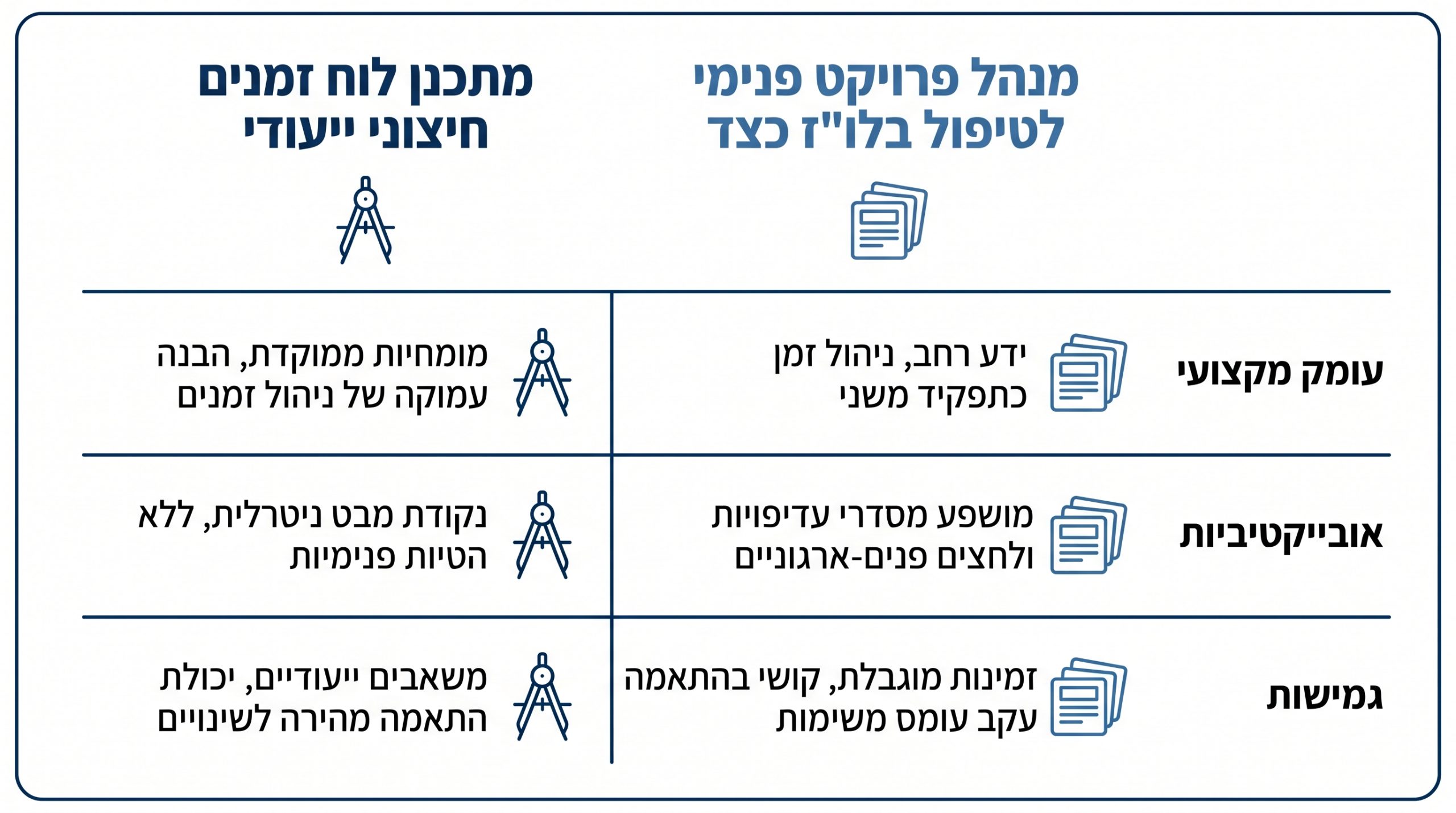

| פרמטר | פלנר חיצוני ייעודי | מנהל פרויקט שמנהל לו"ז "על הדרך" |
|---|---|---|
| עומק מקצועי | זה כל עיסוקו, שליטה מלאה ב-P6 ו-Tilos | לו"ז הוא משימה אחת מתוך עשרים |
| אובייקטיביות | מייצג את אמת הפרויקט בלי פילטר | נטייה טבעית "לייפות" מול ההנהלה |
| גמישות | גיוס לפי שלב – הקמת Baseline או בקרה חודשית | עומס קבוע, איכות יורדת בשיא הלחץ |
היתרון הגדול של ניהול לוחות זמנים במיקור חוץ הוא מניעת ניגוד עניינים. יועץ לוחות זמנים חיצוני אינו תלוי בבונוס ההשלמה של הקבלן, ולכן אין לו אינטרס להציג מצג שווא. בשלב הקמת ה-Baseline נדרשת עבודה אינטנסיבית, ובשלב הביצוע די בבקרה חודשית. מודל גמיש חוסך כסף בלי לוותר על איכות.
כלל: כשהבקרה היא משימת צד של מי שעמוס, היא הראשונה שנופלת.

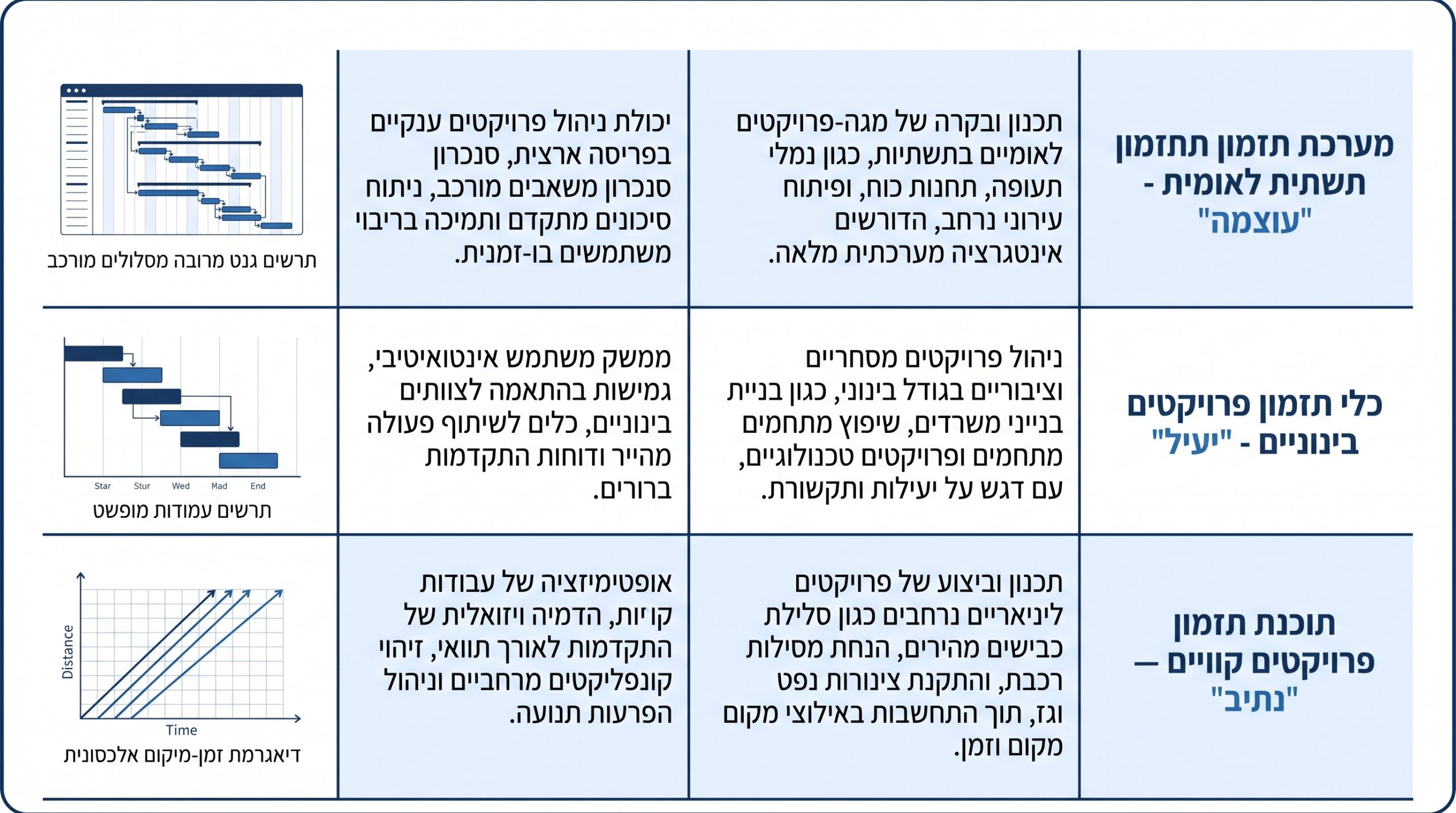

כלים מקצועיים בפועל

בחירת הכלי אינה עניין של טעם, אלא של אופי הפרויקט. שימוש בכלי לא מתאים מייצר עבודה כפולה ותמונה חלקית.
| כלי | מתי בוחרים בו | חוזק עיקרי |
|---|---|---|
| Primavera P6 | מגה-פרויקטים ותשתיות לאומיות | מסדי נתונים מורכבים, ריבוי משתמשים, ניהול תיק פרויקטים |
| MS Project | בינוי בינוני וקצר | תמונה מהירה וברורה, נגישות |
| Tilos | פרויקטים קוויים: כבישים, רכבת, צנרת | דיאגרמת זמן-מיקום (Time-Location) לפי קצב לאורך מרחק |
מעבר לכלי הלו"ז, שילוב מערכות BIM מאפשר תכנון 4D – חיבור של המודל התלת-ממדי לציר הזמן. זה מאפשר לזהות התנגשויות ביצוע לפני שהן מגיעות לשטח. שער משלב את הכלים האלה לפי הצורך, לא לפי האופנה, כך שניהול לוחות זמנים נשען על הכלי הנכון לכל פרויקט.
כלל: Tilos לפרויקט קווי ו-P6 למגה-פרויקט, לא הפוך.
תיאום ממשקים במגה-פרויקט מורכב
בפרויקט בקנה מידה לאומי אין לו"ז אחד. יש מאות תתי-לו"ז של קבלנים ומתכננים, וכולם צריכים להתכנס למערכת אחת: ה-Master Schedule. זו תפיסת אינטגרציה שמאחדת את כל החתיכות ומראה היכן הן מתנגשות. דוח מבקר המדינה על מערך המטרו ממחיש את מורכבות התיאום והבקרה הנדרשים בפרויקט תחבורה תת-קרקעי לאומי.
הכלי התפעולי הוא פורום תיאום ממשקים שבועי (Coordination Meeting), שמתנהל על בסיס נתוני הלו"ז המשותף. לא על בסיס זיכרון, לא על בסיס מיילים, אלא על בסיס מה שה-Master Schedule מראה. כשקבלן מערכות וקבלן גמר מתנגשים על אותו חלל, הלו"ז המשותף מכריע מי ראשון.
שיטות העבודה לעיצוב הלו"ז המערכתי, והדרך שבה מאחדים תתי-לו"ז לכדי תמונה אינטגרטיבית אחת, מפורטות בהרחבה בתפיסת ארכיטקטורת לוחות זמנים במגה-פרויקטים של שער. שם מוסבר כיצד בונים את ההיררכיה כך שכל קבלן מעדכן את שלו, וההנהלה רואה את השלם.
כלל: במגה-פרויקט, מי ששולט ב-Master Schedule שולט בתיאום, וכל השאר רק מדווחים.
שאלות נפוצות
ניהול לוחות זמנים בפרויקטי בנייה ותשתיות הוא תחום שבו הפרטים הטכניים – בניית WBS נכון, קביעת Baseline מאושר, מדידת התקדמות לפי תוצרים פיזיים, בקרת הנתיב הקריטי – הם אלה שמבדילים בין פרויקט שמסתיים בזמן לבין פרויקט שמצטבר לו פיגור בלתי הפיך. הכלים קיימים. המתודולוגיה ידועה. הפרץ הנפוץ הוא הביצוע: בקרה שנדחקת לשוליים, ממשקים שנשארים מחוץ ללו"ז, ו-Baseline שלא מועמד מול המציאות. גורם בקרה עצמאי, שמדווח למזמין ולא למבצע, הוא לרוב ההבדל בין זיהוי חריגה בזמן לבין גילוי שהפרויקט אבד.
