מנהל פרויקט שמראה לך גאנט צבעוני עם 400 שורות בשבוע הראשון לא בנה לוח זמנים. הוא צייר תמונה. ההבדל בין השניים מתגלה בעדכון הראשון, כשמשימה אחת מחליקה בשבוע וכל השאר נשארות במקום, כי אין מאחוריהן שום היגיון חישובי. לוח זמנים אמיתי זז לבד. ציור נשאר במקום עד שמישהו גורר אותו ביד. המאמר הזה מתאר את התהליך ההנדסי השלם של הכנת לוח זמנים לפרויקט, החל בבניית WBS מאושר, דרך הגדרת תלויות, חישוב נתיב קריטי, ועד נעילת ה-Baseline.

זמן קריאה: 9 דקות

עיקרי הדברים

  • הכנת לוח זמנים מתחילה ב-WBS מאושר וחתום – בלעדיו, כל פעילות שתשכח להזין נעדרת גם מהתקציב וגם מהבקרה.
  • הנתיב הקריטי קובע את משך המינימום של הפרויקט – כל עיכוב בפעילות עליו גורר ישירות עיכוב בתאריך המסירה.
  • Baseline ננעל רק אחרי אישור רשמי של כל הצדדים – בלי קו בסיס, אין משמעות למילה "פיגור".
  • סיכון שזוהה בתוכנית ניהול הסיכונים ולא תורגם לשורה בלו"ז – כמשימת מניעה או רזרבה – אינו מנוהל באמת.

תוכן עניינים
  1. מהי הכנת לוח זמנים ומה התוצר שאמור לצאת בסוף
  2. למה לוח זמנים נכשל כבר בשלב ההכנה
  3. איך מתחילים הכנת לוח זמנים כשעדיין אין 100% מידע
  4. מהו WBS ולמה הוא הבסיס לכל הכנת לוחות זמנים
  5. מה ההבדל בין WBS לבין רשימת משימות
  6. מהו תרשים גאנט ואיך משתמשים בו נכון
  7. איך עוברים מ-WBS לפעילויות מתוזמנות בלי לאבד שליטה
  8. איך קובעים משכי פעילות בצורה ריאלית
  9. איך מגדירים תלותים בין משימות
  10. מהו נתיב קריטי ולמה הוא משנה את כל ניהול הפרויקט
  11. איך מגדירים אבני דרך לבקרה
  12. מה זה Baseline ומתי נועלים אותו
  13. כל כמה זמן מעדכנים לוח זמנים
  14. איך משלבים סיכונים ואילוצים בלו"ז
  15. מה זה Buffer ואיפה שמים אותו
  16. איך מציגים לוח זמנים לקהלים שונים
  17. איך מכינים לוח זמנים שלב אחר שלב

מהי הכנת לוח זמנים לפרויקט ומה התוצר שאמור לצאת בסוף?

הכנת לוח זמנים אינה משימה גרפית. זהו תהליך הנדסי וניהולי שמטרתו לייצר ודאות מתוך ערפל ולכפות שפה אחת על כל מי שנוגע בפרויקט. בניית לוח זמנים נכונה מתחילה בהיגיון ולא בתאריכים, ומסתיימת במסמך מחייב שאפשר להתווכח מולו.

התוצר הסופי הוא מודל לוגי חי. מסמך שמגדיר משאבים, משכים, קשרי קדימות, אבני דרך לבקרה ונתיב קריטי אחד שקובע את משך המינימום של הפרויקט. מודל זה משמש חוזה עבודה בפועל בין היזם, הפיקוח והקבלנים.

כלל אצבע: אם הלו"ז שלך לא מסוגל להגיד לך מה קורה לתאריך המסירה כשפעילות אחת מתעכבת בשלושה ימים, אין לך לוח זמנים. יש לך טבלה.

למה לוח זמנים נכשל כבר בשלב ההכנה?

רוב הכשלים בלוחות זמנים לא נולדים בשטח. הם נולדים על השולחן, חודשים לפני שהטרקטור הראשון נכנס. הערכת משכים אופטימית מדי, חוסר היכרות עם תנאי הקרקע, התעלמות מחסמים רגולטוריים, ו"שכחה" לשתף את קבלני המשנה והמתכננים שמבצעים בפועל – אלו מחלות הילדות של התכנון.

דו"ח מבקר עיריית תל אביב-יפו על הקמת מבנה בית הספר "פלך" ממחיש זאת היטב. הביקורת הצביעה על כך שלא הוצג נתיב קריטי ולא הייתה אינדיקציה לביצוע בפועל מול לוח הזמנים הבסיסי, וחוסר התיאום והתזמון הוביל לעיכובים משמעותיים. את הדו"ח המלא אפשר לקרוא בדו"ח הביקורת העירוני.

כלל: לו"ז שלא עבר בדיקת מציאות מול האנשים שמבצעים בפועל הוא תרגיל בדמיון מודרך.

מה נחשב "רמת פירוט נכונה" בלו"ז?

יש כאן מלכודת בשני קצוות. לו"ז מפורט מדי, עם פעילויות של יום-יומיים, הופך את העדכון לסיוט. כל בקרה שבועית הופכת לעבודת נמלים, ומנהל הלו"ז עסוק בתחזוקה במקום בניתוח. בקצה השני, לו"ז של "גושים" ענקיים בני חודשיים לא מאפשר לזהות חריגה בזמן אמת, כי כשהגוש מתפוצץ כבר מאוחר מדי.

כלל אצבע מהשטח: פעילות ביצוע טיפוסית צריכה לנוע בין 5 ל-20 ימי עבודה. קצר מזה תחנוק את עצמך בעדכונים, ארוך מזה תגלה את הפיגור כשהוא כבר עובדה.

איך מתחילים הכנת לוח זמנים כשעדיין אין 100% מידע?

אף פרויקט לא מתחיל עם מפרטים סגורים ואישורים ביד. תכנון מוקדם נעשה תמיד תחת ערפל. השאלה היא לא איך מחכים לוודאות, אלא איך מתכננים בלעדיה.

הכלי לכך הוא תכנון בגלים מתגלגלים [Rolling Wave Planning]. השלבים הקרובים – תכנון ומכרז – יורדים לרזולוציה גבוהה ומדויקת. שלבי הביצוע הרחוקים נשארים כ"גושים" אסטרטגיים, עם הנחות יסוד מתועדות בכתב. ההנחות האלה הן הזהב. כשמתבררת המציאות, פותחים את הגוש ויודעים בדיוק על מה הסתמכו.

במגזר הציבורי, התנעה נכונה תחת אי-ודאות מתועדת היטב במדריכי מערך הדיגיטל הלאומי. דף איך מתחילים פרויקט דיגיטלי מציג גישה של תהליך מובנה ולא כלי בודד.

כלל: הנחה מתועדת ושגויה עדיפה על ודאות מדומה. את הראשונה אפשר לתקן בשקיפות, השנייה תתפוצץ בפנים.

מהו WBS ולמה הוא הבסיס לכל הכנת לוחות זמנים?

מבנה תכולת עבודה WBS כבסיס להכנת לוחות זמנים לפרויקטי בינוי ותשתיות

מבנה תכולת עבודה [Work Breakdown Structure] הוא מפה היררכית של כל הפרויקט, ללא מימד זמן. הוא מפרק את התוצר הסופי לחבילות עבודה [Work Packages] קטנות ומנוהלות, מהכללי לפרטני, בלי תאריך אחד ובלי חץ אחד של תלות.

זו נקודה שמתכננים חסרי ניסיון מדלגים עליה, ומשלמים ביוקר. אי אפשר להתחיל הכנת לוחות זמנים בגאנט לפני שיש WBS מאושר ומקיף ב-100%. בלי WBS שלם, כל פעילות שתשכח להזין תיעדר גם מהתקציב, גם מהבקרה וגם מהאחריות. החורים בתכולה הופכים לחורים בלו"ז.

כלל: WBS טוב הוא שלד ניהולי, לא רשימה של כל פעולה שמתבצעת בשטח. אם משהו לא נמצא ב-WBS, מבחינת הפרויקט הוא לא קיים.

איך בונים WBS בפרויקטי בינוי ותשתיות?

בבינוי יש שתי גישות פירוק שמשתלבות זו בזו. פירוק פיזי-גאוגרפי לפי אתר, מקטעים, קומות או אגפים, ופירוק פונקציונלי לפי דיסציפלינות הנדסיות: עבודות עפר, שלד, מערכות, גמרים.

קח פרויקט מגורים בשכונת "נוף הגבעה", 500 יחידות דיור בשישה בניינים. הרמה הראשונה תהיה הבניינים. תחת כל בניין יורדים לקומות או למקטעי ביצוע. תחת כל מקטע, הדיסציפלינות. כך מתקבלת מטריצה שבה כל חבילת עבודה ניתנת לזיהוי חד-משמעי – שלד, בניין ג', קומות 1 עד 4.

כלל: בחר ציר ראשי אחד לפירוק העליון, פיזי או פונקציונלי, ואל תערבב אותם באותה רמה. ערבוב יוצר חבילות שחופפות זו לזו ושוברות את הבקרה.

איך מאשרים WBS כדי שלא ישתנה כל שבוע?

WBS שמשתנה כל שבוע הוא WBS שמעולם לא אושר כראוי. האישור הוא תהליך חתימה [Sign-off] פורמלי, שבו כל הדיסציפלינות ומנהל הפרויקט עוברים על התכולה, מאשרים שאין חורים ושאין כפילויות, וחותמים.

רק אחרי החתימה קובעים קו בסיס לתכולה. מאותו רגע, כל שינוי בתכולה הוא בקשת שינוי מנוהלת [Scope Change], לא תיקון שקט שמישהו עושה בלילה. צוות מנוסה לא נכנס בכלל להזנת תאריכים לפני שה-WBS נעול וחתום.

כלל: לא מזינים תאריך אחד לפני שהתכולה חתומה. תאריכים על תכולה רעועה הם בזבוז זמן מובטח.

מה ההבדל בין WBS לבין רשימת משימות?

זה הבלבול הנפוץ ביותר אצל מתכננים בתחילת דרכם, והוא מתודולוגי לחלוטין. ה-WBS ממוקד בתוצרים [Deliverables]. רשימת המשימות [Task List] ממוקדת בפעולות [Activities] שצריך לבצע כדי להגיע לתוצר.

דוגמה מהשטח: "יציקת תקרת קומה א'" היא תוצר ב-WBS. היא משהו מוחשי שמסתיים ונמדד. מתחתיה יושבת רשימת המשימות שתומכת בה – קשירת ברזל, הנחת תפסנות, שפיכת בטון, אשפרה. ה-WBS אומר לך מה צריך להתקיים בסוף. רשימת המשימות אומרת לך איך מגיעים לשם.

כלל: אם שם הרכיב מתאר עצם או מצב מוגמר, זה תוצר ושייך ל-WBS. אם הוא מתאר פעולה בלשון עשייה, זו משימה ומקומה בשלב התזמון.

צריכים לבנות לוח זמנים לפרויקט מורכב?

שער מלווה פרויקטי בינוי, תשתיות ומגה-פרויקטים מהשלב הראשוני ועד לנעילת ה-Baseline ולאורך כל מחזור הבקרה.

מהו תרשים גאנט ואיך משתמשים בו נכון בבניית לוח זמנים?

הגאנט נולד לפני יותר ממאה שנה כתרשים ברים פשוט על ציר זמן. הברים עצמם הם החלק המשעמם. מה שהופך אותו לכלי ניהולי הוא הקשרים הלוגיים שמתחת לפני השטח.

גאנט ללא תלויות הוא ציור אקסל. הוא נראה טוב במצגת ונשבר בעדכון הראשון, כי כשמשימה זזה שום דבר אחר לא מגיב. בניית לוח זמנים אמיתית מתבצעת בתוכנה ייעודית כמו MS Project או Primavera, שבה הקשרים מחושבים אוטומטית. זז פעילות אחת, והתוכנה מחשבת מחדש את כל השרשרת עד תאריך המסירה.

כלל: אם אתה גורר ברים ביד כדי "לסדר" את הלו"ז, אתה לא מנהל אותו. אתה נלחם בו.

איך עוברים מ-WBS לפעילויות מתוזמנות בלי לאבד שליטה?

זה שלב הגישור, ופה רוב הלוחות מתחילים להסתבך. כל חבילת עבודה ב-WBS מתפרקת לרצף פעולות לוגי, ולכל פעולה מגדירים קשרי קדימות ואיחור [Predecessors & Successors].

העבודה נעשית חבילה אחר חבילה, ולא בערבוביה. לוקחים את חבילת "שלד בניין ג'", פורקים אותה לרצף יציקות לפי קומות, וקושרים. אחר כך עוברים לחבילה הבאה. רק בסוף קושרים בין החבילות זו לזו. כך השליטה נשמרת, כי בכל רגע יודעים על איזה חלק של הלו"ז עובדים.

כלל: תזמן חבילה שלמה לפני שעוברים לבאה. קפיצה בין אזורים שונים של הלו"ז היא הדרך הבטוחה לשכוח קשרים ולייצר משימות מרחפות בלי תלות.

איך קובעים משכי פעילות בצורה ריאלית?

"כמה זמן ייקח?" היא השאלה שהורסת לוחות זמנים, כי התשובה נשענת לרוב על אינטואיציה או על לחץ ניהולי. הדרך הנכונה היא חישובית.

חישוב תפוקה הוא הבסיס. אם צוות ריצוף מניח 80 מ"ר ביום, ויש לך 4,000 מ"ר, יש לך 50 ימי עבודה לפני בזבוז וחיכוכים. נתוני עבר מפרויקטים דומים נותנים עוגן שני. היוועצות עם מומחה התוכן בשטח – מנהל העבודה שעשה את זה עשר פעמים – נותנת את הבדיקה השלישית.

אסור להתעלם ממדדי התשומות. מחירי חומרים וכוח אדם משפיעים ישירות על קצב העבודה והתארכות משכים, כפי שמשתקף במדד מחירי תשומה בבנייה למגורים של הלמ"ס. תכנון שמתעלם משינויי תשומות יתנפח או יתכווץ בלי שליטה.

כלל: כל משך פעילות צריך מקור – תפוקה, נתון עבר או הערכת מומחה. משך בלי מקור הוא ניחוש מחופש.

מתי משתמשים בהערכה "אופטימית/פסימית"?

בפעילויות עם אי-ודאות גבוהה, מספר בודד הוא שקר. שיטת PERT נותנת מענה מתמטי – הערכה משולשת של אופטימי, סביר ופסימי, וחישוב ממוצע משוקלל שבו הסביר מקבל משקל כפול ארבע. התוצאה מציאותית יותר מהערכה יחידה, כי היא מכניסה את הסיכון לתוך המספר.

כלל: אל תבזבז PERT על פעילות שגרתית שנעשתה מאה פעם. שמור אותו לפעילויות החדשניות, הראשונות מסוגן או התלויות בגורם חיצוני.

איך מגדירים תלותים בין משימות כדי שהלו"ז יהיה "חכם"?

ישנם ארבעה סוגי קשרים לוגיים, ורובם המוחלט של הלו"ז ייבנה על אחד מהם.

סוג קשר פירוש שכיחות ושימוש טיפוסי
FS (Finish to Start) פעילות ב' מתחילה כשפעילות א' הסתיימה הנפוץ ביותר. יציקה אחרי תפסנות וברזל
SS (Start to Start) פעילות ב' מתחילה עם תחילת א' עבודות מקבילות. חפירה וסילוק עפר במקביל
FF (Finish to Finish) פעילות ב' מסתיימת עם סיום א' גמרים שמסתיימים יחד עם בדיקות מערכות
SF (Start to Finish) פעילות ב' מסתיימת כשא' מתחילה נדיר. בעיקר בהחלפות משמרת רציפות

האזהרה החשובה נוגעת לאילוצי תאריך קשיחים [Constraint Types] כמו Must Start On. כל אילוץ כזה מנתק את התוכנה מהיכולת לחשב לבד. שלושה אילוצים כאלה, והלו"ז כבר לא חכם. הוא רשת של ברגים תקועים.

כלל: בנה את הלוגיקה על קשרים, לא על אילוצי תאריך. אילוץ קשיח מותר רק כשיש תאריך חיצוני אמיתי, כמו מסירת שטח חוזית, ולא כדי לקבע משהו שנוח לעשות כך.

מהו נתיב קריטי ולמה הוא משנה את כל ניהול הפרויקט?

נתיב קריטי בלוח זמנים לפרויקט - חישוב CPM וניהול מרווחים

הנתיב הקריטי [Critical Path] הוא רצף הפעילויות הארוך ביותר בלו"ז, וזה שקובע את משך המינימום של הפרויקט כולו. פעילויות עליו הן בעלות מרווח אפס [Zero Float]. כל עיכוב בהן, ולו יום אחד, גורר ישירות עיכוב בתאריך המסירה.

זו הסיבה שמנהל פרויקט שלא יודע מהו הנתיב הקריטי שלו מנהל באפלה. הוא יכול לרוץ לכבות שריפה בפעילות שיש לה שבועיים מרווח, בזמן שפעילות קריטית באזור אחר זוחלת בשקט. הביקורת על פרויקט "פלך" הצביעה בדיוק על היעדר הצגת נתיב קריטי כליקוי מהותי בבקרה.

כלל: בכל ישיבת סטטוס, השאלה הראשונה היא מה קורה על הנתיב הקריטי. כל השאר משני.

איך משתמשים ברזרבה לקבלת החלטות?

יש שני סוגי מרווח. מרווח חופשי [Free Float] הוא הזמן שפעילות יכולה להתעכב בלי לדחוף את הפעילות העוקבת שלה. מרווח כולל [Total Float] הוא הזמן שהיא יכולה להתעכב בלי לדחוף את סוף הפרויקט.

ההבחנה הזו היא כלי ניהולי ישיר. כשפעילות קריטית לחוצה, שואבים אליה משאבים יקרים – צוות נוסף או ציוד – מפעילויות שיש להן מרווח כולל גבוה. לוקחים אנשים מאזור שיכול לחכות לאזור שלא יכול. זו הקצאת משאבים מבוססת נתונים, לא תחושת בטן.

כלל: משאב שיושב על פעילות עם מרווח של עשרה ימים הוא משאב בזבזני כשהנתיב הקריטי בוער. הזז אותו.

איך מגדירים אבני דרך כך שישמשו לבקרה ולא רק לדיווח?

אבן דרך [Milestone] אמיתית היא פעילות עם משך אפס, שמסמנת הישג משמעותי. לא קישוט במצגת. אבני הדרך הטובות הן נקודות תשלום חוזיות, נקודות דיווח להנהלה הבכירה, או קבלת אישורים סטטוטוריים, כמו קבלת היתר חפירה ודיפון.

מה שמפריד אבן דרך לבקרה מאבן דרך לראווה הוא קריטריון מעבר חד-משמעי [Go/No-Go]. "התקדמות בתכנון" אינה אבן דרך, כי אי אפשר להגיד אם עברנו אותה. "קבלת היתר בנייה חתום" היא אבן דרך, כי או שיש היתר ביד או שאין.

כלל: אם אינך יכול לענות על אבן דרך ב"כן" או "לא" בלי ויכוח, היא לא אבן דרך. היא משאלה.

מה זה Baseline בלוח זמנים ומתי "נועלים" אותו?

קו הבסיס [Baseline] הוא צילום של הלו"ז ברגע אישורו, וזהו חוזה העבודה ההתחלתי. מרגע שננעל, כל הביצוע בפועל נמדד מולו. הפער בין המתוכנן למבוצע הוא הסטייה [Variance], והוא הדבר היחיד שמעניין בבקרה.

נועלים את ה-Baseline רק אחרי אישור רשמי של כל הצדדים – יזם, פיקוח וקבלן ראשי. לו"ז שננעל לפני הסכמה גורר ויכוחים אינסופיים בהמשך על "מה בעצם סוכם".

כלל: בלי Baseline נעול אין משמעות למילה "פיגור". פיגור הוא תמיד יחסית לקו בסיס. אין קו, אין פיגור, אין בקרה.

מתי מותר לעדכן Baseline?

שינוי קו בסיס [Re-baselining] הוא פעולה כירורגית, לא רוטינית. מותר לעשות אותה רק כשיש שינוי תכולה מאושר [Scope Change], חתימה על חוזה חדש, או אירוע כוח עליון קיצוני.

מה שאסור בתכלית הוא לעדכן Baseline כדי "למחוק" פיגורים. מנהל שמזיז את קו הבסיס כל פעם שהוא מפגר פשוט מוחק לעצמו את הראיות. בעוד חצי שנה הוא יראה לכולם שהוא בלו"ז, בזמן שהפרויקט מפגר בחודשיים.

כלל: Baseline משתנה כשהתכולה משתנה, לא כשהביצוע מאכזב.

כל כמה זמן צריך לעדכן לוח זמנים ואיך בונים תהליך עדכון שלא קורס?

עדכון לוח זמנים הוא תהליך, לא אירוע. מחזור שבועי או דו-שבועי מובנה – גורמים מדווחים מוסכמים מזינים התקדמות בפועל, מנהל הלו"ז מתעד סטיות, ומופק דוח סטטוס. עקומת S [S-Curve] ודוחות דגל אדום הם הכלים שמתרגמים את הנתונים לתמונה ניהולית.

תהליך עדכון קורס כשהוא תלוי בזיכרון של אדם אחד או בקובץ אקסל ידני. מערך בקרה ושירותי PMO מנוסים ישמרו על לוחות הזמנים עובדים וריאליים בשטח לאורך כל מחזור החיים של הפרויקט, עם תהליך קבוע שלא תלוי בגחמות.

כלל: עדכון שמתבצע "מתי שמתפנים" לא מתבצע. קבע יום ושעה קבועים, והפוך אותם לטקס מחייב.

איך מודדים אחוז ביצוע בלי לייפות נתונים?

"90% ביצוע" שתקוע במקום חצי שנה הוא הבדיחה הוותיקה ביותר בשטח. הפתרון הוא שיטות מדידה אובייקטיביות שלא משאירות מקום לפרשנות.

חוק 0/100 קובע שפעילות היא אפס אחוז עד שהיא גמורה לחלוטין, ואז קופצת ל-100. אין דיווחי ביניים. חוק 50/50 מאפשר לרשום 50% עם תחילת הפעילות ו-50% עם סיומה. אבני דרך פנימיות משוקללות מפרקות פעילות ארוכה לנקודות מדידה ברורות. כל אחת מהשיטות חוסמת את הדיווח האינטואיטיבי של מנהל העבודה.

כלל: ככל שהשיטה משאירה פחות מקום לשיקול דעת אנושי בשטח, כך הנתון אמין יותר.

איך משלבים אילוצים, חסמים וסיכונים בתוך הכנת לוח זמנים?

סיכון שזוהה בתוכנית ניהול הסיכונים ולא תורגם לזמן בלו"ז הוא סיכון על הנייר בלבד. התרגום נעשה בשתי דרכים – הוספת משימות מניעה ספציפיות, כמו תקופת בדיקות מורחבת כשמשולבת טכנולוגיה חדשה, והוספת רזרבות זמן מנוהלות מול סיכונים בעלי הסתברות גבוהה.

כאן נכנסת מתודולוגיית סקרי שער [Gate Reviews] של שער. בכל נקודת מעבר בין שלבים בודקים אם הסיכונים הרלוונטיים טופלו לפני שממשיכים, במקום לגלות אותם באמצע הביצוע. כחלק אינטגרלי מכל תהליך של בניית לוחות זמנים, שילוב מתודולוגיית ניהול סיכונים בפרויקטים מבטיח זיהוי מוקדם של איומים ומניעת חריגות בתקציב ובזמן.

כלל: לכל סיכון בעדיפות גבוהה צריכה להיות שורה בלו"ז – או משימת מניעה, או רזרבה. אם אין, הסיכון לא מנוהל באמת.

מה זה Buffer בלוח זמנים ואיפה נכון לשים אותו?

Buffer הוא בלם זעזועים מתוכנן כנגד אי-ודאות. הבעיה מתחילה כשמנהלים מנפחים בחשאי משכים של משימות בודדות, כל אחד "ליתר ביטחון". התוצאה היא הגנת יתר מקומית שמפזרת רזרבה בלתי נראית בכל הלו"ז ופוגעת באמינותו. אף אחד לא יודע כמה רזרבה באמת קיימת.

החלופה הנכונה היא לרכז את מרווח הביטחון – באפר פרויקטלי גלוי בסוף הנתיב הקריטי, וכן באפר מזין [Feeding Buffer] לפני נקודות שבהן ענף משני מתחבר לנתיב הקריטי. כך הרזרבה גלויה, מנוהלת ונשרפת באופן מבוקר.

כלל: רזרבה מוסתרת בתוך משימות היא שקר עצמי. רכז אותה למקום אחד גלוי, ותדע בכל רגע כמה מרווח נותר לפני שהמסירה בסכנה.

איך מציגים לוח זמנים למזמין, להנהלה ולקבלנים?

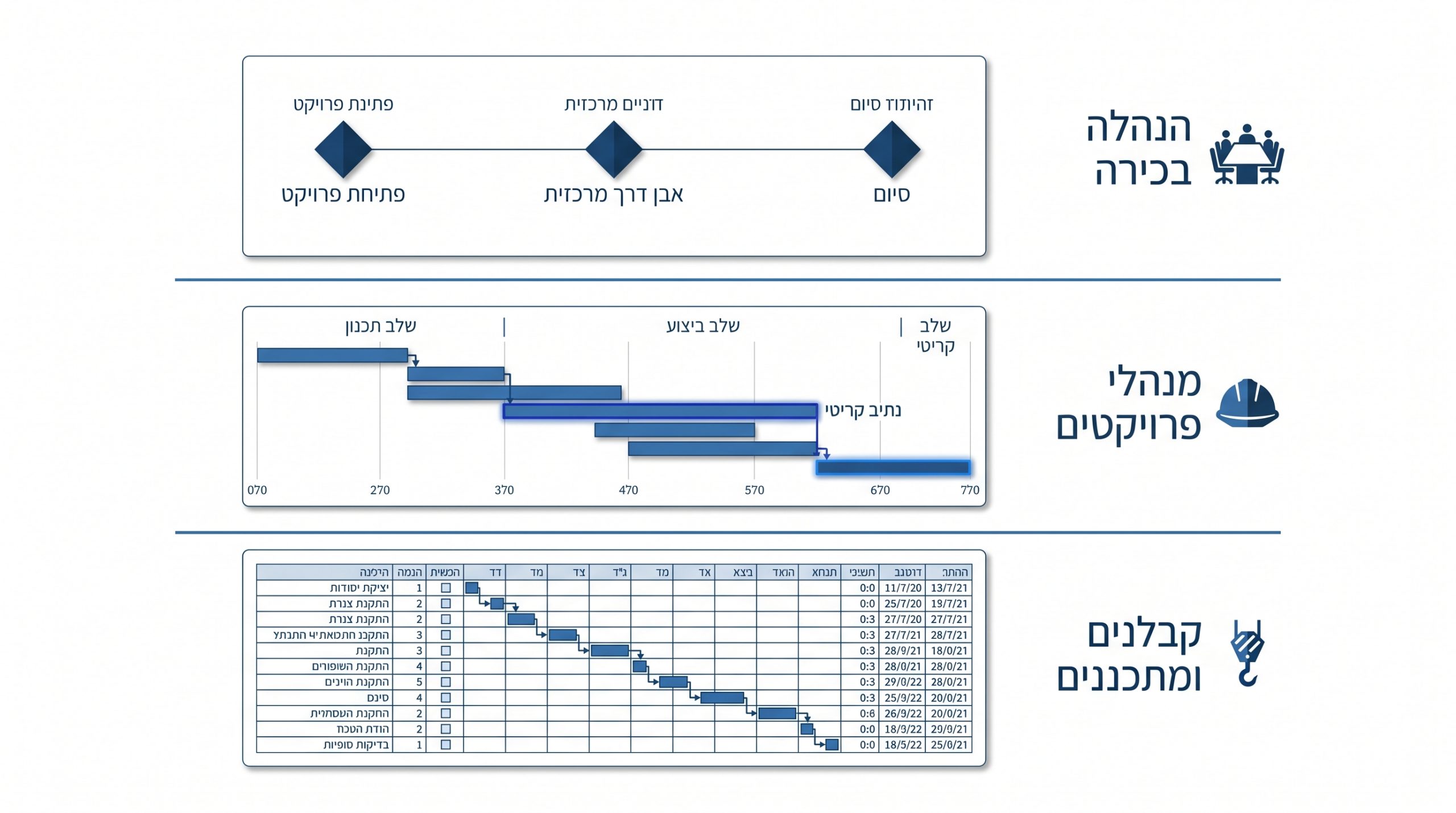

הצגת לוח זמנים לקהלים שונים - רמות תצוגה לפי מנהל פרויקט, הנהלה וקבלני ביצוע

אותו לו"ז, קהלים שונים, רמות תצוגה שונות [Level of Detail]. להנהלה בכירה ולמזמין מציגים גאנט גס ברמת אבני דרך, לוח זמנים Level 1-2. הם לא צריכים לראות 600 שורות. הם צריכים לדעת אם המסירה בסכנה. מתכננים וקבלני ביצוע צורכים את הלו"ז המפורט, Level 3-4, ברזולוציית הפעילות היומיומית.

קהל יעד רמת תצוגה מה הוא צריך לראות
הנהלה בכירה ומזמין Level 1-2 אבני דרך, תאריך מסירה, סטייה כוללת
מנהל פרויקט ופיקוח Level 3 נתיב קריטי, סטיות לפי חבילות עבודה
קבלני ביצוע ומתכננים Level 3-4 פעילויות יומיומיות, תלויות, משאבים

הצגת לו"ז אחיד ומובנה למקבלי ההחלטות אינה עניין של נוחות. ניסיון של למעלה מ-15 שנה בפרויקטים מורכבים מחדד את ההבחנה בין מה שצריך להגיע לכל קהל ומה שמבלבל יותר ממה שמסייע.

כלל: כשמציגים לו"ז לקהל הלא נכון ברמת הפירוט הלא נכונה, מאבדים אותו. תאם את רמת התצוגה לשאלה שהקהל באמת שואל.

איך מכינים לוח זמנים לפרויקט שלב אחר שלב?

אחרי כל הפירוק, הנה התהליך כפי שהוא רץ בשטח, בשבעה שלבים. שלב ראשון – בניית WBS מלא ואישורו בחתימה של כל הדיסציפלינות. שלב שני – פירוק כל חבילת עבודה לפעילויות מתוזמנות. שלב שלישי – הזנת קשרי קדימות לוגיים בין הפעילויות, בלי אילוצי תאריך קשיחים.

שלב רביעי – קביעת משכים מבוססי תפוקה ונתוני עבר, עם PERT לפעילויות בעלות אי-ודאות. שלב חמישי – חישוב הנתיב הקריטי [CPM] וזיהוי המרווחים. שלב שישי – שילוב סיכונים, רזרבות ובאפרים מרוכזים. שלב שביעי – אישור רשמי של כל הצדדים ונעילת ה-Baseline.

מי שרוצה להעמיק בארכיטקטורת הלו"ז במגה-פרויקטים ימצא חומר מקצועי בדף שירותי ניהול ותכנון לוחות זמנים של שער.

כלל: התהליך סדרתי, לא מקבילי. כל שלב נשען על קודמו. דילוג על WBS כדי "להרוויח זמן" יעלה פי שלושה בעדכון הראשון.

שאלות נפוצות

מה ההבדל בין לוח זמנים לבין תוכנית עבודה?

תוכנית עבודה היא מסמך תיאורי שמסביר את הגישה לביצוע. לוח זמנים הוא מודל חישובי – WBS, קשרי קדימות, משכים ומשאבים – שמשיב על שאלות כמו "מתי ומה יקרה אם X יתעכב". תוכנית עבודה מספרת סיפור. לוח זמנים מחשב תוצאות.

כמה רמות פירוט צריך ב-WBS?

אין מספר קבוע. הכלל הוא שהרמה התחתונה של ה-WBS צריכה להיות חבילת עבודה שניתן להעריך את עלותה, להקצות לה אחראי ולמדוד את השלמתה בקריטריון ברור. בפרויקטי בינוי גדולים מגיעים בדרך כלל לשלוש עד חמש רמות היררכיות.

האם חייבים להשתמש ב-MS Project או Primavera, או שאפשר באקסל?

אקסל יכול לשמש לסיכום ולדיווח, אך לא לבניית לו"ז עם לוגיקה חישובית. ברגע שנכנסים לפרויקט עם עשרות חבילות עבודה ומאות פעילויות, אקסל לא מסוגל לחשב נתיב קריטי, מרווחים או השפעת שינוי על תאריך המסירה. תוכנה ייעודית היא לא בחירה אסתטית – היא הכלי הבסיסי לניהול לו"ז חי.

כמה זמן לוקח להכין לוח זמנים לפרויקט בינוי בינוני?

בפרויקט בינוי בינוני, כ-50 עד 150 יחידות דיור, בניית WBS מלא ואישורו לוקחת בדרך כלל שבוע עד שבועיים. בניית הלו"ז המפורט עם כל הקשרים והמשכים – שבועיים נוספים. נעילת Baseline לאחר סיבוב אישורים – עוד שבוע. סה"כ ארבעה עד שישה שבועות עבודה מסודרת, כולל סבבי בדיקה עם הדיסציפלינות.

מה עושים כשהנתיב הקריטי מראה שתאריך המסירה לא ריאלי?

זו בדיוק הסיבה שבונים לו"ז לפני שמתחיל הביצוע. יש שלוש אפשרויות – הוספת משאבים לפעילויות קריטיות לצמצום משכיהן [Crashing], מעבר לביצוע מקבילי של פעילויות שתוכננו בטורית [Fast Tracking], או שיח כנה עם המזמין על תאריך מסירה ריאלי. שני האפשרויות הראשונות מגדילות סיכון. השלישית מגדילה אמינות.

הכנת לוח זמנים לפרויקט היא תהליך שבע שלבים סדרתיים, שכל אחד מהם מתנה את תקינות השלב הבא. WBS חתום ומאושר הוא הבסיס שעליו בונים. קשרי קדימות לוגיים, ולא אילוצי תאריך קשיחים, הם שמאפשרים ללו"ז לחשב לבד. הנתיב הקריטי הוא המדד שקובע לאן מנתבים משאבים. ה-Baseline הנעול הוא קו הייחוס שבלעדיו אין בקרה. רזרבות ריאליות ומרוכזות, ושיטות מדידה אובייקטיביות של אחוז ביצוע, הם שמונעים את התפרקות הלו"ז לאורך ציר הזמן. לוח זמנים שנבנה לפי העקרונות האלה לא רק מתאר את הפרויקט – הוא מנהל אותו.

נדרשת בנייה או בדיקה של לוח זמנים לפרויקט?

שער מספקת שירותי תכנון ובקרת לוחות זמנים לפרויקטי בינוי, תשתיות ומגה-פרויקטים, מה-WBS ועד לנעילת ה-Baseline ולאורך כל מחזור הבקרה.

אודות הכותב

אוריאל פליס, מייסד ומנכ"ל שער ניהול פרויקטים ומכרזים

אוריאל פליס, PMP – מייסד ומנכ"ל שער ניהול פרויקטים ומכרזים. מהנדס תעשיה וניהול, בוגר Polytechnic University בניו-יורק, מוסמך PMP מטעם ארגון PMI העולמי, בעל למעלה מ-25 שנות ניסיון בניהול פרויקטים, בניהול מכרזים ובארגון ושיטות. אוריאל הקים את שער בשנת 2010 ומוביל את פעילותה מאז, לאחר תפקידי ניהול בכירים בחברות הנדסה, פארמה, ביטוח והיי-טק. בשנים 2014-2016 כיהן כסגן נשיא וחבר הנהלת PMI-ישראל, והשתתף בצוות מומחים בינלאומי שכתב את תקן ה-WBS של PMI.
