תוכנה ללוחות זמנים אינה נבחרת לפי ממשק משתמש נוח או לפי מה שמשתמשים האחרים בצוות כבר מכירים. היא נבחרת לפי יכולת חישוב. מנהל פרויקט שבונה לוח זמנים ב-Excel מאמין שהוא מנהל לוח זמנים, אבל בפועל הוא מנהל טבלה. ההבדל הזה לא מתגלה בישיבת הפרויקט הבאה, הוא מתגלה בתביעת עיכוב, בקנס פיגור, או ביום שבו המזמין שואל למה מועד המסירה זזה ואין לך ראיה אחורה שתסביר את זה.
המאמר הזה עוסק במה שמבדיל כלי תזמון אמיתי מכלי ציור, באיזה שלב של הפרויקט כל החלטה קריטית, ואיך בוחרים בין MS Project ל-Primavera בלי לתת לברושור של היצרן לקבוע את הבחירה.
זמן קריאה: 8 דקות
עיקרי הדברים
- תוכנת לוחות זמנים היא מנוע חישוב לוגי-מתמטי. כלי שלא מחשב תאריכים אוטומטית כשמשנים משך פעילות הוא טבלה, לא לו"ז.
- Baseline נעול הוא תנאי סף לבקרה חוזית. בלי נקודת ייחוס מאושרת, אין איך להוכיח עיכוב ואין איך להגן מפניו.
- הבחירה בין MS Project ל-Primavera נקבעת לפי גודל הפרויקט ויכולת התפעול של הארגון, לא לפי שאיפות.
- כלי מתקדם ללא הכשרה מתודולוגית הוא לא נכס. הוא רישיון יקר שלא מנוצל, או גרוע מזה, שמשמש לבניית לו"ז שגוי בביטחון מלא.
מהי תוכנה ללוחות זמנים ומה היא אמורה לפתור בפועל
תוכנה ללוחות זמנים אינה כלי ציור של מלבנים על ציר זמן. בבסיסה היא מנוע מתמטי-לוגי שתפקידו למפות את רצף הפעילויות, את משכיהן ואת קשרי הגומלין ביניהן, ואז לחשב מתי כל פעילות יכולה ומוכרחה להתחיל ולהסתיים.
בפרויקט רב-מערכתי, החולשה האמיתית היא חוסר סנכרון בין דיסציפלינות. תכנון שרץ מול ביצוע, הנדסה שמקדימה את הרכש, רכש שמתעכב על פריט יבוא קריטי. המנוע אמור לתרגם את כל זה לשרשרת אחת שמראה איך עיכוב במקום אחד מתגלגל לכל השאר.
מעבר לחישוב, יש כאן ערך ניהולי ברור. כשהמזמין, מנהל הפרויקט והקבלן כולם קוראים מאותו לו"ז מאושר, נסגר חלון לוויכוחי "מי אמר מה". מקור אמת יחיד הוא מה שמכריע מחלוקות, לא הזיכרון של מי שצעק חזק יותר בישיבה. הצורך בתיקוף מסודר של לו"ז מפורט ואבני דרך הוא דרישה מוסדית מובהקת, כפי שמשתקף בסמכויות ועדת השרים לקידום פרויקטי תשתית לאומית.
כלל אצבע: אם הכלי לא מחשב לבד תאריכים כשמשנים משך פעילות אחת, הוא לא תוכנת לו"ז. הוא טבלה.
למה Excel לא מספיק לניהול לו"ז בפרויקטים מורכבים
Excel הוא כלי סטטי-ידני. אתה מזין מספרים, הוא מציג אותם. הוא אינו מבין שפעילות "יציקת תקרה" חייבת להסתיים לפני "בנייה של קומה מעליה". אין בו לוגיקת קדמונים-עוקבים, ולכן אין בו קשרי תלות לוגיים אמיתיים.
זו סכנת שבירת הנוסחאות. שינוי ידני אחד בשורה, מחיקה בטעות של תא, גרירה לא מכוונת, וכל המבנה מתעוות בלי התרעה. מנוע חישוב דינמי, לעומתו, מריץ מחדש את כל הרשת בכל שינוי ומתריע מיד.
נסה לנהל ב-Excel השוואת גרסאות של 900 פעילויות אחרי שינוי בהקצאת צוות עבודה. אי אפשר. אתה מאבד את היכולת לראות מה זז ולמה. בפרויקט רב-בניינים עם מאות יחידות דיור, ניסיון לתחזק תכנון מול ביצוע ב-Excel קורס תוך חודשיים, פשוט כי איש לא יכול לעקוב אחרי מאות קשרים בין קבלני משנה.
כלל אצבע: Excel מצוין לרשימת מטלות. ברגע שיש קשרי תלות ונתיב קריטי, הוא הופך למלכודת.
ההבדל בין תוכנה ייעודית לתזמון לבין תוכנת ניהול פרויקטים כללית
הבלבול הזה עולה כסף. תוכנת ניהול פרויקטים כללית, מהסוג של מערכות ניהול משימות שיתופיות לצוותים, עונה על השאלה "מי עושה מה ומתי" ברמת משימה בודדת. היא מנהלת תקשורת, מסמכים וסטטוסים. מצוין לצוות שיווק. לא מספיק לאתר בנייה.
מערכת תזמון מקצועית עוסקת באלגוריתמיקה של אילוצי זמן, בערכי מרווח, בהעמסת תקציבים מורכבת ובהקצאת משאבים קשיחה. היא יודעת לחשב שאיחור של שלושה שבועות באספקת מעלית ידחה את מסירת המבנה כולו בשבועיים, כי המעלית נמצאת על הנתיב הקריטי. מערכת ניהול משימות לעולם לא תעשה את החישוב הזה. היא תראה משימה אדומה, בלי להבין את ההשפעה המערכתית.
היעדר תיעוד ובקרה מבוססת אבני דרך ומדדי תזמון ברורים, כפי שקורה במעבר לאפליקציות כלליות, מוביל לכשלי בקרה עמוקים. דוח מבקר המדינה על מערכת "תנופה" בפרקליטות המדינה מתאר בדיוק את מה שקורה כשאין לו"ז רב-שנתי עם אבני דרך ומדדים.
כלל אצבע: אם הכלי לא יודע לחשב לבד השפעת עיכוב חומר על מועד מסירה, הוא לא כלי תזמון.
כיצד מזהים תמיכה אמיתית בשיטת הנתיב הקריטי
שיטת הנתיב הקריטי היא היסוד המדעי של כל תזמון רציני. היא מזהה את שרשרת הפעילויות הארוכה ביותר בפרויקט, זו שכל עיכוב בה דוחה את הסיום הכולל.
הבדיקה פשוטה. שאל האם התוכנה מבצעת מעבר קדימה ומעבר אחורה לחישוב תאריכים מוקדמים ומאוחרים, ומגדירה מרווח כולל ומרווח חופשי. אם התשובה מעורפלת, אתה מול כלי ציור.
היזהר מתוכנות שמציגות תרשים גאנט יפה ותו לא. גאנט בלי לוגיקת רשת מאחוריו הוא קווים על ציר זמן. הוא ייראה משכנע למזמין עד הרגע שבו תצטרך להוכיח עיכוב, ואז תגלה שאין שום קשר לוגי בין הפעילויות שמחזיק את התביעה.
בפרויקט מסילת רכבת שבו ליווינו את הבקרה, בקר שירש לו"ז "מצויר" גילה שהנתיב הקריטי לכאורה עבר דרך פעילות פיתוח נופי, בעוד שבפועל הנתיב האמיתי רץ דרך עבודות המערכות. ההפרש היה כשלושה חודשים של החלטות שגויות.
כלל אצבע: אם אינך יכול לסנן את הפעילויות עם מרווח חופשי אפס בלחיצה אחת, אין לך CPM אמיתי.
למה Baseline הוא קריטי לבקרה ולהתנהלות מול גורמים חוזיים

קו בסיס הוא צילום מצב מאושר ונעול של לוח הזמנים המקורי. נקודת האפס שמולה מודדים הכל. בלי נעילה שלו, אין לך מול מה להשוות.
הבעיה שרובם מפספסים היא זו. ללא Baseline נעול, כל עדכון של הלו"ז פשוט דוחף את התאריכים קדימה. הפרויקט תמיד נראה "בזמן", כי המערכת מחשבת מחדש מהמצב הנוכחי. הסטייה האמיתית במונחי זמן וכסף נעלמת.
החשיבות החוזית מוחלטת. היכולת להוכיח עיכוב, של המזמין או של הקבלן, נשענת כולה על השוואת הלו"ז המעודכן מול קו הבסיס. בלי זה, כל דיון בתביעת עיכוב הוא ויכוח ללא ראיות.
בפרויקט בית חולים שבו המזמין עיכב מסירת תכנית קונסטרוקציה ב-40 יום, רק ה-Baseline הנעול אפשר לקבלן להוכיח שהעיכוב לא היה שלו, ולהימנע מקנס פיגור של מאות אלפי שקלים.
כלל אצבע: לו"ז בלי Baseline נעול ומתוארך הוא לו"ז שלא ניתן לבקר אותו, נקודה.
כיצד מבנה WBS נכון משפיע על איכות לוח הזמנים ועל יכולת הדיווח
ה-WBS הוא השלד המארגן של הפרויקט. הוא קובע איך מחלקים את תכולת העבודה לרמות היררכיות, ובכך קובע מראש מה תוכל לדווח ומה לא.
חלוקה שגויה תרדוף אותך עד הסוף. אם תחלק את ה-WBS לפי קבלנים במקום לפי אזורים פיזיים או שלבים הנדסיים, לא תוכל לענות לשאלה הבסיסית ביותר של מזמין: "מה הסטטוס של בניין B?" המידע יהיה מפוזר בין חמישה קבלנים ואי אפשר יהיה לאחד אותו.
WBS טוב הוא שלד ניהולי, לא רשימה של כל פעולה שבוצעה באתר.
דוגמה למבני WBS נפוצים בפרויקטי תשתיות
קח פרויקט סלילת כביש באורך 12 ק"מ. ברמה העליונה מחלקים לפי מקטעים גיאוגרפיים: מקטע צפון, מקטע מרכז, מחלף דרום. בתוך כל מקטע יורדים לתתי-שלבים הנדסיים: עבודות עפר, מבנה כביש, מערכות תת-קרקעיות, אספלט, פיתוח נופי.
במסילת רכבת ההיגיון זהה. מחלקים למקטעי תוואי, ובכל מקטע: תשתית, מסילה, חשמול, איתות, פיתוח. המבנה הזה מאפשר לבקר לדעת ברגע נתון שמקטע אחד עומד בלו"ז בעוד אחר תקוע על אישור היתר.
כלל אצבע: ארגן את ה-WBS לפי איך שתצטרך לדווח על הפרויקט, לא לפי איך שנוח לקבלן לחשב חשבונות.
יש לכם פרויקט שצריך מערכת בקרה ותזמון מקצועית?
שער עובדת עם מנהלי פרויקטים, PMO ומזמינים על הטמעת שיטות עבודה, בניית לוחות זמנים ובקרת ביצוע בפרויקטי הנדסה ותשתיות.
תדירות עדכון לוח הזמנים ואמינות הנתונים
שגרת העדכון היא מה שמפריד בין בקר אמיתי לבין מי שמתחזק קובץ יפה. עדכון שבועי לדוחות מבט קדימה, עדכון חודשי מלא לתמונת המצב המצרפית. זה הקצב המינימלי בפרויקט פעיל.
הסכנה הגדולה היא הזנת נתונים מבוססי אופטימיות. מנהל ביצוע שאומר "נסיים בשבוע הבא" הוא לא מקור נתונים. מקור הנתונים הוא דיווח התקדמות האמיתי מהשטח: כמה בוצע בפועל, כמה נותר.
מנגנון העדכון מבחין בין שני דברים: מתי פעילות הוגדרה כ"החלה בפועל", ומה אחוז הביצוע הנותר. בקר מנוסה לא שואל "כמה אחוז עשית". הוא שואל "כמה ימים נשארו לך לסיים". התשובה השנייה הרבה יותר אמינה.
בלי משמעת איסוף נתונים מהשטח, הלו"ז הופך לבדיה מסודרת. דוח מבקר המדינה על פרויקטי תשתית עירוניים, כמו "עיר מודל לתחבורה בת קיימא" באשדוד, מדגיש שוב ושוב את הצורך בלו"ז מפורט ועדכני כתנאי למעקב.
כלל אצבע: לו"ז שמתעדכן רק לפני ישיבת מזמין הוא לו"ז שמשרת את הישיבה, לא את הפרויקט.
אילו דוחות חייבת התוכנה להפיק כדי לשרת הנהלה וצוותי שטח

טעות נפוצה: להפיק פלט אחד ולשלוח אותו לכולם. דירקטוריון, מנהל פרויקט וצוות אתר צורכים מידע שונה לחלוטין, ופלט אחיד משרת רק את מי שהפיק אותו.

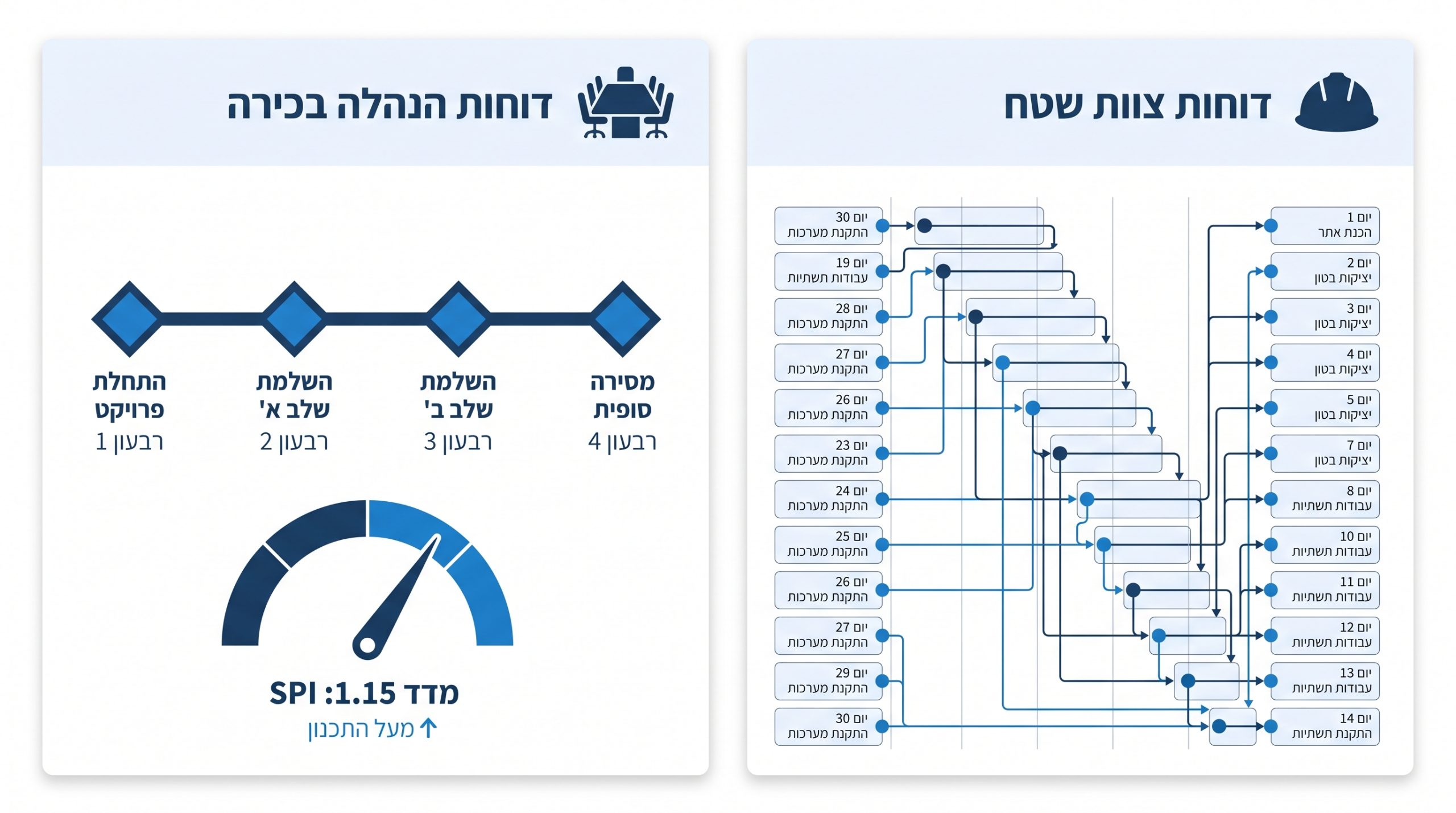

דוחות להנהלה מול דוחות לצוותי ביצוע בשטח
הנהלה רוצה תמונה גבוהה: אבני מפתח מרכזיות, ניתוח מגמות, מדדי ביצוע שמראים אם הפרויקט מקדים או מפגר ביחס לתכנון. דירקטור לא רוצה לראות 1,200 פעילויות. הוא רוצה לדעת אם אבן הדרך של "אכלוס" בסכנה.
צוות השטח צריך את ההפך: דוח מבט קדימה ל-30 או 90 יום, מפורט ברמת הפעילות, עם קשרי קדמונים הדוקים. מנהל עבודה צריך לדעת מה הוא עושה מחר בבוקר ומה חוסם אותו.
כלל אצבע: אם אותו דוח עובר גם לדירקטוריון וגם למנהל העבודה, אחד מהשניים לא קורא אותו.
כיצד משלבים אילוצים, חסמים וניהול סיכונים בתוך לוח הזמנים
אילוץ חיצוני שלא נכנס ללו"ז הוא פצצת זמן. קבלת היתר, חלון עבודה מוגבל לעבודות לילה ליד שכונת מגורים, תנאי מזג אוויר בעונת הגשמים. כל אלה חייבים להיכנס לרמת הפעילות עם תאריכים ומגבלות, לא להישאר בראש של מנהל הפרויקט.
השיטה המעשית היא פעילויות חסם ואפרים מתוכננים. במקום להעמיד פנים שהכל ירוץ חלק, מתכננים מראש כריות זמן בנתיבים הקריטיים המשניים כדי לספוג עיכובים בלתי נמנעים בלי שכל הפרויקט יקרוס.
בעבודה השוטפת, צוות בקרה מנוסה משלב את מרשם הסיכונים ישירות עם הלו"ז, כך שכל סיכון בעל הסתברות גבוהה מקבל ביטוי באפר זמן או בתכנית מגירה. זו המעטפת האינטגרטיבית שמבדילה תכנון אמיתי מתרגיל על הנייר.
כלל אצבע: סיכון שאין לו ביטוי בימים בלו"ז הוא סיכון שלא ניהלת, רק רשמת.
האם כלי תזמון חייב לכלול ניהול והעמסת משאבים בפרויקטי בינוי
לו"ז בלי משאבים הוא תיאוריה יפה. אתה יכול לתכנן שלוש יציקות במקביל ביום שלישי, אבל אם יש לך מנוף אחד באתר, שתיים מהן לא יקרו.
העמסת משאבים מטפלת בדיוק בזה: ציוד כבד, צוותי עבודה מומחים, חומרים בכמות מוגבלת. התוכנה אמורה להתריע על דרישת יתר כשמשאב מסוים נדרש בו-זמנית ביותר מקומות ממה שקיים.
החלקת משאבים היא המנגנון שמיישב את העומס. התוכנה דוחה פעילויות בתוך המרווח החופשי שלהן כדי לפזר את הדרישה למשאב, בלי לפגוע בנתיב הקריטי.
כלל אצבע: לו"ז שמתעלם ממשאבים יראה ישים על המסך ולא ישים בשטח, וזה יתגלה רק כשהמנוף לא יספיק.
מתי ארגון נדרש להקמת מערך בקרה ברמת ארגון
כל עוד יש פרויקט אחד, אפשר לנהל ברמת הפרויקט. ברגע שיש תיק של עשרה פרויקטים שרצים במקביל, אתה צריך ניהול תיק פרויקטים תחת מתודולוגיה אחת.
ה-PMO הארגוני קובע את חוקי המשחק. אילו תוכנות משתמשים בהן, איך בונים WBS, מתי מעדכנים, איך מאחדים נתונים מכל הפרויקטים לתמונת מצב מצרפית להנהלה. בלי זה, כל מנהל פרויקט מדבר שפה אחרת ואי אפשר להשוות ביניהם.
כשלארגון אין את הידע הפנימי להקים מערך כזה, מומלץ להיעזר בגורם מקצועי שמספק שירותי PMO/EPMO באופן חיצוני, כדי לבסס תהליכי עבודה במהירות ובמקצועיות ללא עקומת למידה כואבת.
כלל אצבע: אם אתה לא יכול להשוות שני פרויקטים על אותו דף בגלל שיטות עבודה שונות, אתה צריך PMO.

MS Project מול Primavera: ההבדלים המרכזיים וכיצד בוחרים

אלה שתי התוכנות המובילות בשוק הישראלי לפרויקטי הנדסה ובינוי, והבחירה ביניהן אינה עניין של טעם אלא של גודל ומורכבות.
MS Project מצטיינת בנוחות שימוש, באינטגרציה מצוינת לסביבת אופיס ובגמישות לפרויקטים בינוניים. בקר אחד יכול ללמוד אותה בזמן סביר, והיא מספיקה לחלוטין לבית ספר, לבניין מגורים בודד או לפרויקט עם כמה מאות פעילויות.
Primavera P6 של אורקל היא הפתרון למגה-פרויקטים. עשרות אלפי פעילויות, ניהול משתמשים מרובים במקביל, בסיס נתונים חזק וניהול תיק פרויקטים היררכי מורכב. כשמדברים על מטרו או על קו רכבת, זו רמת המשחק.
| קריטריון | MS Project | Primavera P6 |
|---|---|---|
| היקף פעילויות מתאים | עד כמה אלפים | עשרות אלפים ומעלה |
| עבודה מרובת משתמשים | מוגבלת | חזקה, ארכיטקטורת בסיס נתונים |
| עקומת למידה | מתונה | תלולה, דורש בקר ייעודי |
| ניהול תיק פרויקטים | בסיסי | היררכי ומתקדם |
| סוג פרויקט אופייני | בינוי בינוני, מבנה בודד | תשתיות ומגה-פרויקטים |
כלל אצבע: בחירת Primavera לפרויקט קטן היא בזבוז משאבים. בחירת MS Project למגה-פרויקט היא קריסה בהמתנה.
כיצד בוחרים את הכלי המתאים לפי מורכבות הפרויקט
הקריטריונים ברורים: רמת המורכבות החוזית, דרישות מזמין העבודה, תקציב הרישוי ומיומנות כוח האדם בארגון. ארבעת אלה מכריעים, לא הברושור של היצרן.
הנקודה החשובה ביותר: בחירת מערכת מורכבת מדי בלי בקר פרויקט ייעודי במשרה מלאה היא מתכון בטוח לכישלון. Primavera בידי מי שלא שולט בה תניב לו"ז גרוע יותר מ-MS Project בידי בקר מיומן.
עבור פרויקטים רחבי היקף, הבחירה בכלי היא רק חלק מהעניין. נדרש תכנון מקדים של ארכיטקטורת לוחות הזמנים בתוכניות ומגה-פרויקטים, כדי לחבר נכון בין תתי-הלוחות של הקבלנים השונים ללוח-על אחד.
המעקב ההדוק אחר מגה-פרויקטים כמו תכנון קווי המטרו מדגים מדוע אי אפשר להתפשר על כלי בקרה פשוטים בהיקפי מיליארדים, כפי שעולה מדוח מבקר המדינה על המטרו.
כלל אצבע: התאם את הכלי ליכולת התפעול של הארגון, לא לשאיפות שלו.
החשיבות של ליווי מקצועי ואינטגרציה של מתודולוגיות בניהול הזמן
המערכת היא כלי עבודה בלבד. רישיון Primavera לא יודע לבדו לבצע אופטימיזציה של נתיב קריטי, לבנות שגרת דיווח אמינה או לתרגם סיכון לאפר זמן. את זה עושים אנשי מקצוע.
הערך האמיתי מגיע ממעטפת אינטגרטיבית: תכנון, ניהול סיכונים ובקרת עלויות שעובדים יחד. גורם מייעץ מנוסה מטמיע את המתודולוגיה, לא רק את התוכנה, ומחבר בין דיווחי השטח לבין תמונת המצב ההנהלתית.
הטעות הנפוצה של רכישת רישיונות ללא הכשרה
הסיטואציה חוזרת על עצמה. ארגון משקיע הון ברישיונות לתוכנה מתקדמת, ושנה אחר כך הכלי נעול במגירה או משמש בשימוש בסיסי ביותר, בדומה ל-Excel יקר. הסיבה תמיד זהה: הצוות לא עבר הכשרה מתודולוגית ומעשית.
בפרויקט תשתית אחד הוטמעה Primavera ברישיון מלא, אך מאחר שאיש לא ידע להגדיר Baseline, הלו"ז המשיך "להדביק" את עצמו במשך חצי שנה עד שהתגלתה סטייה של ארבעה חודשים שאיש לא ראה.
כלל אצבע: כלי מתקדם בלי הכשרה הוא לא נכס, הוא חוב.
שלבים מעשיים ליישום כלי תזמון ובקרה בארגון
בחירת תוכנה נכונה, הגדרת WBS מדויק, חישוב נתיב קריטי ועדכון עקבי של ה-Baseline הם ארבעת עמודי התווך של בקרת פרויקט מוצלחת. כל אחד מהם נכשל לבד אם השאר חסרים.
התחל מאפיון צרכים: מהו גודל הפרויקט, כמה פעילויות צפויות, מה דורש המזמין. רק אז בחר בין MS Project ל-Primavera לפי היכולת לתפעל אותם בארגון, ולא לפני כן.
בנה WBS לפי איך שתצטרך לדווח, נעל Baseline לפני תחילת הביצוע, ודאג שהתוכנה מחשבת נתיב קריטי אמיתי ולא מציירת גאנט. הגדר שגרת עדכון שבועית מבוססת נתוני שטח, ושלב את מרשם הסיכונים ישירות בלו"ז.
כלל אצבע אחרון: לו"ז טוב הוא כלי החלטה, לא מסמך הגנה. אם הוא לא עוזר לך להחליט מה לעשות מחר בבוקר, בנית אותו לא נכון.
שאלות נפוצות
בחירת כלי תזמון, בניית WBS נכון, עבודה עם Baseline נעול ושמירה על שגרת עדכון מבוססת נתוני שטח הם לא נושאי הכנה. הם עמוד השדרה של ניהול פרויקטים שעובד. כל אחד מהמרכיבים האלה מחזיק את השאר. כשאחד נעדר, כל המערכת הופכת לשברירית, ובדרך כלל מגלים את זה רק כשנוצר עיכוב שצריך להסביר.
הכלי שתבחר צריך להיות תואם לגודל הפרויקט וליכולת האמיתית של הצוות לתפעל אותו. Primavera בידי מי שלא הוכשר לעבוד בה מביאה תוצאות גרועות יותר מ-MS Project מנוהל כהלכה. הכשרה מתודולוגית, לא רק הכרת התוכנה, היא מה שמכריע.
לוח זמנים שמנוהל נכון הוא כלי החלטה פעיל, לא מסמך שמוצג בישיבות. אם הוא לא עוזר לצוות לדעת מה לעשות מחר בבוקר ומה חוסם אותו, הדיון בכלי צריך להתחיל מחדש.
צריכים ליווי בבניית מערכת בקרה ותזמון?
שער מלווה ארגונים בהקמת תהליכי בקרת פרויקטים, בניית לוחות זמנים ויישום מתודולוגיות עבודה מפרויקט בודד ועד תיק פרויקטים ארגוני.
אודות הכותב
אוריאל פליס, PMP
מייסד ומנכ"ל שער ניהול פרויקטים ומכרזים
מהנדס תעשיה וניהול, בוגר Polytechnic University בניו-יורק, מוסמך PMP מטעם ארגון PMI העולמי, בעל למעלה מ-25 שנות ניסיון בניהול פרויקטים, בניהול מכרזים ובארגון ושיטות. אוריאל הקים את שער בשנת 2010 ומוביל את פעילותה מאז, לאחר תפקידי ניהול בכירים בחברות הנדסה, פארמה, ביטוח והיי-טק. בשנים 2014-2016 כיהן כסגן נשיא וחבר הנהלת PMI-ישראל, והשתתף בצוות מומחים בינלאומי שכתב את תקן ה-WBS של PMI.
