טעויות בלוחות זמנים בפרויקטי בנייה ותשתית נובעות מהפער בין המודל הממוחשב לביצוע המעשי בשטח. התוכנה מייצרת מצג שווא של שליטה כשהתכנון הבסיסי פגום מלכתחילה. לוח זמנים יכול להיראות תקין ויזואלית, עם פסי גנט מסודרים, אך להכיל פעילויות מנותקות או הנחות עבודה שגויות שמפילות את הפרויקט בפועל. הכשלים הללו חוזרים על עצמם גם אצל צוותים מנוסים בגלל לחץ חיצוני, פיזור אחריות והיעדר בקרה שיטתית. הטיפול בבעיה דורש הבנה מעמיקה של מתודולוגיות תכנון, ניהול סיכונים ובקרת פרויקטים.
זמן קריאה: 4 דקות
עיקרי הדברים
- טעויות בלוח זמנים נובעות מהפער בין המודל הממוחשב לביצוע בשטח ומפיזור אחריות בין גורמים.
- הנתיב הקריטי והנתיבים הכמעט-קריטיים דורשים התאמה להיגיון ההנדסי ולא ניתן להסתמך על חישוב אוטומטי בלבד.
- קשרים רכים מול קשרים קשיחים ואילוצים שגויים מעוותים את חישובי הזמן ושוברים את רשת ה-CPM.
- תהליכי בקרת איכות ונעילת תוכנית בסיס (Baseline) הם תנאי יסוד למדידת סטיות ולניהול אחריות חוזית.
תוכן עניינים
מהן טעויות בלוח זמנים בפרויקט?
מתכנן שמקליד פקודת חישוב ב-MS Project ומקבל תאריך סיום מגדיר את הפרויקט, אבל לא בהכרח שולט בו. טעויות בלוח זמנים נובעות מהפער בין המודל הממוחשב לביצוע המעשי בשטח. התוכנה מייצרת מצג שווא של שליטה כשהתכנון הבסיסי פגום מלכתחילה. לוח זמנים יכול להיראות תקין ויזואלית, עם פסי גנט מסודרים, אך להכיל פעילויות מנותקות או הנחות עבודה שגויות שמפילות את הפרויקט בפועל. דוחות ביקורת רשמיים מדגישים כי היעדר לוחות זמנים מפורטים ועדכניים מביא ישירות לחריגות תקציב וזמנים משמעותיות בפרויקטי פיתוח ותשתית, כפי שעלה בביקורת על פרויקט "עיר מודל לתחבורה בת קיימא" באשדוד (דוח מבקר המדינה). כלל אצבע הוא שהתוכנה לא מתקנת לוגיקה הנדסית רופפת, היא רק מחשב אותה מהר.
למה טעויות בלו"ז חוזרות על עצמן גם אצל צוותים מנוסים?
הסיבה לכשלים חוזרים היא מערכתית. מתכננים נדחסים ללוחות זמנים תחת לחץ חיצוני לעמידה בתאריך יעד קשיח, תופעה המכונה "הנדסה לאחור". פערי תקשורת בין המתכנן במשרד למנהל הביצוע בשטח מובילים להתעלמות מסטיות מוקדמות. הכשל האמיתי הוא פיזור אחריות בין מתכננים, קבלנים ומפקחים. דוחות מבקר המדינה מצביעים על כך שפיזור אחריות ללא גורם מרכזי מתכלל שמבצע מעקב שיטתי אחר משימות מייצר כשלים חוזרים בניהול זמנים (דוח מבקר המדינה על ניהול ההון האנושי). כשאין בעלים על הלו"ז, כולם מאשרים אותו ואף אחד לא עובד איתו. לוח זמנים ללא בעלים מוגדר בשטח הוא סתם קובץ אקסל.
איך מזהים לוח זמנים לא ריאלי לפני שמאשרים אותו?
כשמנהל פרויקט מקבל לוח זמנים ראשוני לאישור, הוא צריך לחפש נורות אדומות. דחיסת משאבים לא הגיונית, היעדר צימוד למשאבים, מרווחי זמן מנופחים ללא הסבר, והיעדר תלות ישירה באישורים סטטוטוריים הן הבאגים בלו"ז הנפוצים ביותר. דרישות מכרזים ממשלתיים מדגישות התניית אישור לוח זמנים בהכללת כלל התיאומים, מסמכי ההתנעה, תהליכי הרישוי ומשכי עבודה סבירים מראש (מסמכי הליך מכרז ממשלתי). אם אתם רואים פעילות בשם "רישוי ואישורים" עם משך של יומיים, זה תכנון לקוי. לא מאשרים לו"ז שלא עבר ביקורת לוגית מול כלל הגורמים המפריעים בפועל.
מה זה Critical Path ואיך הוא קשור לטעויות בלוח זמנים?
הנתיב הקריטי [Critical Path Method – CPM] הוא שרשרת הפעילויות הארוכה ביותר שקובעת את מועד סיום הפרויקט. על הנייר, זהו כלי הניהול החשוב ביותר. בפועל, הנזק הניהולי מתחיל כשהנתיב הקריטי "מזויף". צוותים משקיעים משאבים ותשומת לב ניהולית בפעילויות שאינן משפיעות על תאריך הסיום, תוך הזנחת נתיבים רגישים. בואו ניקח דוגמה מהשטח מפרויקט בניית בית ספר "אלונים" עם 24 כיתות וחניון שטח. הקבלן מזרים כוח אדם לבניית המקלטות בחזית, אבל הנתיב הקריטי עובר דרך אישור תוכנית שלד ויציקת השלד המרכזי. התוצאה היא בזבוז ימי עבודה על פעילויות עם מרווח זמן [Float] גבוה, ואיחור בפרויקט כולו. נתיב קריטי שלא נבדק מול ההיגיון ההנדסי של השטח פשוט מטעה את ההנהלה.

איך "באגים בלו"ז" נוצרים מקשרים שגויים בין פעילויות?
רשת קשרים לקויה מונעת מעדכוני התקדמות בשטח להשפיע בצורה דינמית על תאריכי הסיום. כשיש באגים בלו"ז, עדכון של פעילות שהסתיימ לא דוחף אוטומטית את הפעילויות הבאות, והמערכת מתנתקת מהמציאות. הבעיה מתחילה בחוסר הבנה של סוגי הקשרים והשהיות.
טעויות נפוצות בקשרים (FS, SS, FF, SF) ומתי משתמשים בכל אחד
הקשר הבסיסי הוא Finish-to-Start [FS], כלומר פעילות ב' מתחילה רק אחרי שפעילות א' מסתיימת. זה הקשר הרצוי ב-90% מהמקרים. טעות נפוצה היא שימוש יתר בהשהיות שליליות [Negative Lags] כדי "לדחוף" פעילויות, מה שמעוות את החישוב ומייצר תאריכים בלתי אפשריים. עוד כשל הוא שימוש בקשרי Start-to-Finish [SF], שהם נדירים ומסוכנים, ובדרך כלל מעידים על טעות תכנונית או ניסיון לכפות תאריך יעד. משתמשים בקשרי SF רק אם מבינים בדיוק איך הוא משפיע על הרשת, ואחרת מוחקים אותו.
"קשרים רכים" מול "קשרים קשיחים" ואיך הם מעוותים תאריכים
יש הבדל תהומ בין תלות פיזית-הנדסית לבין תלות ניהולית-העדפתית. חובה ליצוק יסודות לפני שבונים שלד, זה קשר קשיח. אבל הקביעה שעדיף להתחיל לבצע טיח רק אחרי שהאינסטלציה אושרה היא קשר רך. כשמכניסים קשרים רכים כקשרים קשיחים בתוכנה, מקבלים נתיב קריטי מלאכותי שחוסם גמישות ניהולית ומציג תאריכים מזויפים. תלות הנדסית נכנסת לרשת, ואילו העדפה ניהולית נשארת כהערה בעמוד השוליים.
מה המשמעות של פעילויות "תלויות באוויר" ולמה זה שובר את הבקרה?
פעילויות ללא קודמת [Open Starts] או ללא יורשת [Open Ends] הן הסיוט של כל מנהל פרויקט. פעילות פתוחה שוברת את רשת ה-CPM, מייצרת מרווח מדומה [Float שגוי], ומנטרלת את יכולת החישוב האוטומטית של התוכנה. אם יש לכם פעילות "תיאום עם חברת חשמל" שמתחילה באוויר בלי קשר לשלב התכנון הקודם, היא לעולם לא תזיז את הנתיב הקריטי גם אם תתעכב בחצי שנה. התוכנה פשוט תתעלם ממנה. תכנון לקוי כזה גורם לצוות לחשוב שיש להם מרווח זמן, עד שהמציאות מתפוצצת להם בפנים. כל פעילות ברשת חייבת להיות מחוברת מלמעלה ומלמטה, אחרת היא לא קיימת מבחינת בקרת הזמנים.
איך טעויות באומדן משכי עבודה גורמות לתכנון לקוי?
הרבה מתכננים קובעים משכי זמן על בסיס "תחושת בטן" או ניסיון לרצות את המזמין. זה לא עובד. אומדן צריך להיעשות על בסיס חישוב נתוני תפוקה פר צוות, ימי עבודה בפועל, ותנאי שטח. נתוני הלמ"ס מצביעים על שיבושים מתמשכים ושינויים בזמינות כוח אדם ותשומות ביצוע בענף הבנייה. אי-לקיחת מקדמי אי-ודאות בענף הבנייה בישראל, כמו מזג אוויר, זמינות עובדים ושרשרת אספקה, היא טעות קריטית. בפרויקט "נוף הגבעה" עם 500 יחידות דיור, ירידה של 20% בכוח אדם בשלב השלד דורשת הארכת משך הפעילות בהתאם, ולא הזזת תאריכים ידנית. משך פעילות נגזר מתפוקת עבודה חלקית כמות משאב, לא מלוח השנה של היזם.
למה אבני דרך לא מדידות הן אחת הטעויות הכי יקרות בלוח זמנים?
אבן דרך [Milestone] חייבת להיות בינארית ומדידה. קבלת היתר חפירה, יציקת נדבך, מסירת שלד. אלו אירועים שקרו או לא קרו. לעומת זאת, ניסוחים מעורפלים כמו "קידום תכנון" או "עבודות גמר בעיצומן" הן טעויות בלוח זמנים שעולות הרבה כסף. מסמכי מכרזים הנדסיים מראים כי תשלומים וחשבונות חלקיים נשענים ישירות על אישור אבני דרך מוגדרות וקשיחות בלוח הזמנים. כשאבן דרך אינה מדידה, הקבלן לא יכול להגיש חשבון, והמזמין לא יכול לאשר תשלום. אם אי אפשר לצלם את אבן הדרך או לחתום עליה בפרוטוקול, היא לא קיימת מבחינה חוזית.

מה ההבדל בין לו”ז תכנון לבין לו”ז ביצוע, ואיפה נופלים ביניהם?
לו"ז תכנון הוא אסטרטגי, ברמת מאקרו. לו"ז ביצוע מפורט וכולל חלוקה למקטעים, חזיתות עבודה, צוותים, ציוד מכאני ומסירות. הכשל הקלאסי מתרחש כשמנסים לנהל אתר בנייה עם לוח זמנים תיאורטי שלא עודכן למציאות הביצועית. מנהל העבודה לא יכול להקצות מנוף או צוות על בסיס פעילות ברמת "בניית שלד בניין א'", הוא צריך לדעת בדיוק איזה שלב בשלד, באיזה חלק מהבניין. המעבר מתכנון ראשוני לביצוע מפורט דורש מתודולוגיה נכונה, ולשם כך מומלץ להיעזר במדריך המפרט את שלבי בניית לוח זמנים כדי להבטיח שהפירוט מתחבר למציאות השטח. מנהלים את האתר עם לו"ז הביצוע, ומדווחים למזמין עם לו"ז התכנון, כשהשניים מסונכרנים.
איך עומס משאבים יוצר סטייה גם כשהנתיב הקריטי נכון?
בכל חישוב CPM קלאסי יש מגבלה מובנית. המודל מתעלם ממגבלות קיבולת של משאבים. התוכנה לא יודעת שיש לך רק מנוף אחד או צוות ברזלנים אחד. נניח שהלוח זמנים מצביע על שתי פעילויות מקבילות בשני בניינים שונים. מבחינה לוגית הן לא תלויות, אבל בפועל הן דורשות את אותו מנוף ואת אותו צוות. זה יוצר עומס משאבים [Resource Overload] ודחייה שאינה נראית בלו"ז הראשוני. כאן נכנס תהליך שינוי המפלס [Resource Leveling], שמתזמן מחדש את הפעילויות על בסיס זמינות המשאבים בפועל. לוח זמנים שלא עבר איזון משאבים הוא נייר עבודה תיאורטי, לא כלי ניהול לאתר.
סימנים לעומס משאבים בלו”ז לפני שהוא מתפוצץ
כדי לזהות שיאי תעסוקה [Peak Overload] לפני שהם גורמים לקריסת התכנון, צריך להסתכל על ההיסטוגרמה של המשאבים. אם אתם רואים דרישה ל-50 ברזלנים בחודש אחד ואז ירידה ל-10 בחודש שאחריו, זה סימן ברור לתכנון לקוי. עוד סימן הוא התנגשויות במרחב הפיזי של האתר, כמו שני קבלני משנה שצריכים לעבוד באותו מפלס באותו זמן. אם ההיסטוגרמה נראית כמו רכס הרים ולא כמו רמה מישורית, הלוח זמנים יקרוס בתוך שבועיים.
איך לתעדף הקצאה כשיש כמה נתיבים כמעט-קריטיים
כשיש מחסור במשאב וכמה פעילויות דורשות אותו, מקצים לפי ערך פרויקטלי ומרווח זמנים. פעילות עם מרווח [Float] נמוך יותר מקבלת עדיפות על פני פעילות עם מרווח גבוה. אבל אם שתי הפעילויות בעלות מרווח נמוך, בוחנים את ההשפעה הכלכלית של עיכוב כל אחת מהן. מקצים משאבים תחילה לנתיב הקריטי, ואז לנתיבים הכמעט-קריטיים על בסיס סדר עדיפויות כלכלי, לא על בסיס מי צועק יותר חזק בישיבת הסטטוס.
מה זה Near-Critical Path ולמה הוא מייצר “הפתעות” בלוח זמנים?
נתיב כמעט-קריטי [Near-Critical Path] מורכב מפעילויות בעלות מרווח כולל נמוך מאוד, למשל ימים בודדים. התמקדות בלעדית בנתיב הקריטי הנוכחי גורמת לעיוורון ניהולי. עיכוב זניח בנתיב מקביל הופך אותו מיד לנתיב הקריטי החדש ומסיט את תאריך סיום הפרויקט כולו. אם יש לכם פעילות עם מרווח של יומיים, והיא מתעכבת בשבוע, היא הופכת להיות הצוואר החדש של הבקבוק. מנהלים נתיב כמעט-קריטי באותה רמת חומרה של נתיב קריטי, כי ההבדל ביניהם הוא רק עיכוב אחד קטן.
מה זה Baseline ולמה בלי Baseline אי אפשר באמת לדבר על “סטייה”?
תוכנית הבסיס [Baseline] היא קו הייחוס החוזי המאושר והנעול של הפרויקט. בלעדיה, אי אפשר למדוד סטיות. הכשל של "לוחות זמנים צפים" שמשתנים מדי חודש ללא שמירת Baseline מוחק את היכולת למדוד סטיות היסטוריות ולהפיק לקחים. ביקורות בפרויקטים לאומיים מראות כי היעדר קו בסיס מוגדר ואי-הבאת שינויים לאישור מובנה מונעים שליטה בתקציב ובלוחות הזמנים (דוח מבקר המדינה על פרויקט תב"ל). כשהמזמין שואל "למה אנחנו מאחרים?", בלי Baseline אי אפשר לענות. אם לא שמרת גיבוי [Baseline] לפני תחילת העבודה, כל דיון על איחור הוא ויכוח סמנטי ולא ניהולי.

כל כמה זמן צריך לעדכן לוח זמנים כדי לא לנהל “תמונה ישנה”?
תדירות העדכון נגזרת משלבי הפרויקט. עדכון שבועי נדרש ברמת אתר הביצוע, ועדכון דו-שבועי או חודשי להנהלה ולמזמין. תהליך עדכון נכון כולל הזנת אחוזי התקדמות אמיתיים, תאריכי התחלה וסיום בפועל, וחישוב מחדש של הרשת [Rescheduling]. הבאגים בלו"ז מתחילים כשמנהל הפרויקט מזיז תאריכים ידנית כדי "ליישר קו" עם רצון ההנהלה, במקום להזין נתונים ולתת לתוכנה לחשב את ההשפעה האמיתית. מעדכנים נתונים, לא תאריכים. את התאריכים מחשבת המערכת.
איך טעויות בלו”ז מתחילות כבר בשלב WBS ותכולה?
מבנה פירוק העבודה [Work Breakdown Structure – WBS] הוא הבסיס לכל לוח זמנים. טעויות בלוח זמנים נובעות לרוב מ-WBS לקוי. טעות נפוצה היא איחוי פעילויות מורכבות לשורה יחידה, כמו "עבודות תת-קרקעיות", במקום לפרקן לחפירה, דיפון, תשתית בטון ואיטום. טעות נגדית היא יצירת רמות פירוט שאינן ניתנות למעקב מעשי, כמו פירוק "יציקת רצפה" להרכבת פיגומים, יציקה והבשלה ברמת הפעילות היומית. עוד כשל הוא השמטת תכולות משנה כמו איטום, בדיקות מעבדה או רישוי. WBS טוב הוא שלד ניהולי, לא רשימה של כל פעולה שמבוצעת בשטח.
איך משלבים סיכונים ואילוצים בתוך לוח הזמנים במקום “להוסיף מרווחים לכולם”?
הרבה מתכננים נוקטים ב"ניפוח" [Padding] של משכי כל הפעילויות ב-10% כדי להתגונן מסיכונים. זה יוצר חוסר יעילות ופוגע בערנות הצוותים (חוק פרקינסון, לפיו העבודה מתרחבת כדי למלא את הזמן המוקצב). הגישה הנכונה היא מיפוי סיכונים מהותיים, כמו אישורי חברת חשמל, בדיקות תשתית או תנאים גיאוטכניים, והקצאת בולמי זעזועים ממוקדים [Buffer Management] בנתיבים הרלוונטיים. מתמודדים עם סיכונים באמצעות בופרים ייעודיים בנתיבים מסוכנים, לא על ידי ניפוח סמוי של כל הפעילויות.
בניית לוח זמנים עמיד בביקורת
רוצים לוודא שלוח הזמנים של הפרויקט שלכם עומד בסטנדרטים מקצועיים ויעמוד בביקורת מזמין או בבוררות. צרו קשר לייעוץ מקצועי.
איך מתקנים לוח זמנים בעייתי אחרי שהוא כבר “נראה תקין” אבל לא עובד?

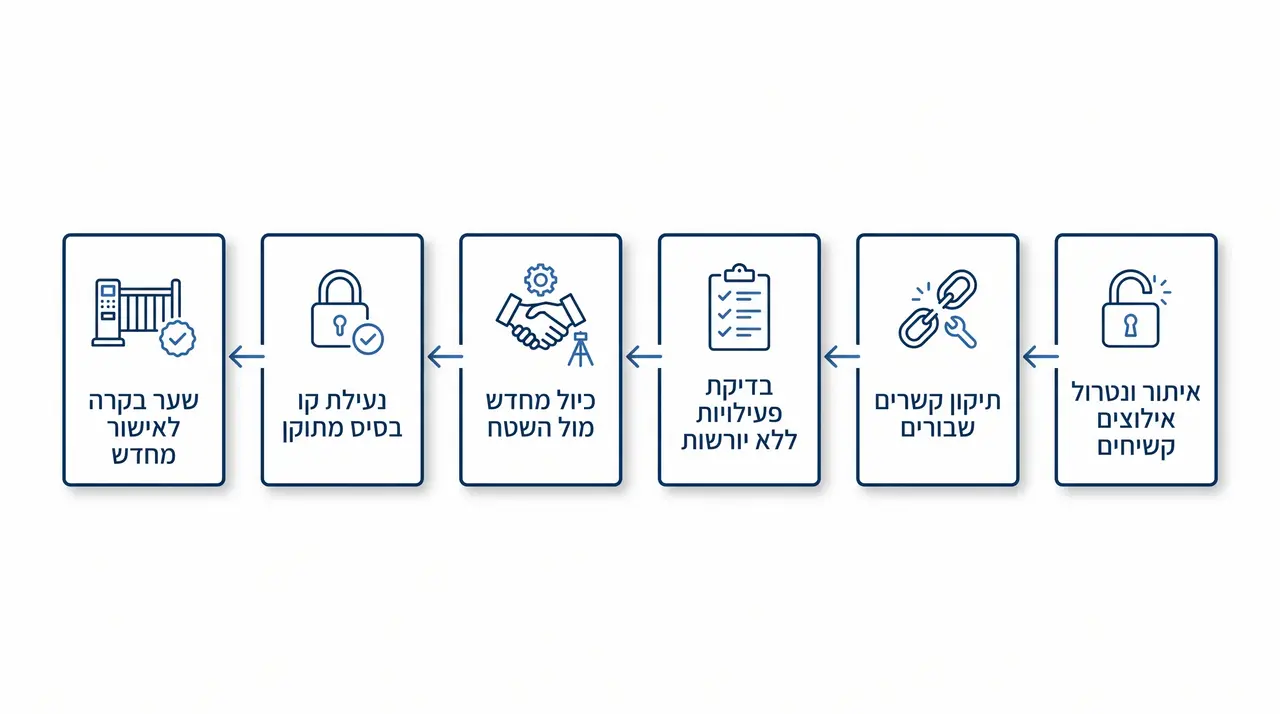

כשלוח הזמנים כבר מאושר אבל מתגלים בו באגים, צריך לבצע "ניקוי רשת". התהליך כולל איתור ונטרול אילוצים קשיחים [Constraints] מסוג Must Finish On או Must Start On, תיקון קשרים שבורים, ובדיקת פעילויות ללא יורשות. אחרי ניקוי הרשת, יש לבצע תהליך כיול מחדש מול מנהלי העבודה בשטח לקבלת תפוקות עדכניות, ואז לבצע נעילת Baseline מתוקן. הצבת "שער בקרה" [Gate] בדיקה ללוח הזמנים לפני כל אישור מחדש היא קריטית. לוח זמנים הוא כלי עבודה חי, ואם הוא לא עובד צריך לנקות אותו ולאשר מחדש, גם במחיר של ויכוח מול המזמין.

איך טעויות בלוח זמנים משפיעות על ניתוח עיכובים, אחריות והארכות זמן?
ההיבט המשפטי והחוזי של ניהול פרויקטים דורש הוכחה חד משמעית. כדי לקבל הארכת זמן [EOT] או לתבוע פיצוי כספי, יש להוכיח שהאירוע השפיע על הנתיב הקריטי. לוח זמנים בעל באגים ולוגיקה שגויה פוסל את יכולתו של הקבלן או היזם להוכיח קשר סיבתי מול המזמין או בבוררויות. הסכמים הנדסיים מורכבים ודוחות ביקורת על תשתיות לאומיות מראים כי איחורים ודחיות גורמים לנזקים כלכליים כבדים ודורשים הליך הודעות מסודר וניתוח נתיב קריטי להוכחת אחריות (מסמך מכרז נת"ע לניהול עיכובים). כדי להתמודד עם כך נכון, מומלץ להשתמש במדריך לניתוח עיכובים וחריגה מלו"ז המסביר כיצד לבצע ניתוח השפעה מדורג ומבוסס נתונים. בבוררות על עיכובים, הלוח זמנים שלכם הוא העד המרכזי. אם יש בו באגים, אתם מפסידים את התיק לפני שהתחיל.
מהן 12 בדיקות איכות מהירות (QA) שמונעות 80% מטעויות הלו”ז?
כדי למנוע את הכשלים הללו, יש להפעיל צ'ק-ליסט בקרה לפני הגשת הלו"ז לאישור. הטבלה הבאה מפרטת את הבדיקות ההכרחיות והסף המקצועי הנדרש.
| בדיקת QA | הסבר מעשי | סף קבלה מקצועי |
|---|---|---|
| פעילויות ללא קודמת/יורשת | בדיקת Open Starts ו-Open Ends השוברים את רשת ה-CPM | פחות מ-1% מסך הפעילויות |
| אילוצי תאריכים קשיחים | איתור Constraints מסוג Must Finish On / Must Start On | אפס אילוצים קשיחים, למעט תאריך יעד הפרויקט |
| קשרי השהיה שליליים | בדיקת Negative Lags המעוותים חישובי זמן | אפס שימוש בהשהיות שליליות |
| שימוש בקשרי SF | זיהוי שימוש חריג בקשרי Start-to-Finish המסוכנים | אפס, אלא אם נדרש היגיון הנדסי מובהק |
| אורך פעילויות ממוצע | הימנעות מפעילויות של חודשים ארוכים ללא פירוק | לא יותר מ-10 ימים לפעילות עבודה ברמת הביצוע |
| אבני דרך בינאריות | ודא שכל אבן דרך מדידה באופן חד משמעי | 100% אבני דרך מוגדרות כאירוע שקרה/לא קרה |
| תיקוף הנתיב הקריטי | בחינה ידנית שהנתיב אכן הגיוני הנדסית | הנתיב עובר באבני דרך מפתח של הפרויקט |
| בדיקת נתיבים כמעט-קריטיים | זיהוי פעילויות עם מרווח זמן [Float] נמוך | הצגת כל הפעילויות עם Float של עד 5 ימים |
| התאמת תפוקות משאבים | בדיקת היסטוגרמת כוח אדם וציוד מול זמינות | אין עומס משאבים העולה על קיבולת האתר |
| לוח חופשות ישראלי | הימצאות יומן עבודה ולוח חגים מדויק | תאריכי חג ושבתות מוגדרים כימים לא עובדים |
| נעילת Baseline ראשוני | ודא שקיים גיבוי מאושר לפני תחילת העבודה | קיים Baseline נעול ומתועד במערכת |
| נוהל דיווח ועדכון | הגדרת תדירות עדכון התקדמות התכנון | עדכון שבועי ברמת השטח, חודשי למזמין |
ביצוע בקרת איכות (QA) מקיפה היא קריטית להצלחת הפרויקט, ולשם כך מומלץ להסתייע באנשי מקצוע בתחום הבקרה והניהול לצורך ביצוע תכנון לוח זמנים לפרויקט ברמת דיוק גבוהה. צ'ק-ליסט QA הוא לא עוד טופס בירוקרטי, הוא המסנן היחיד שמונע מלוח זמנים תיאורטי להפוך לאסון מעשי.
שאלות נפוצות
מהו נתיב קריטי ולמה הוא חשוב בלוח זמנים?
הנתיב הקריטי (Critical Path) היא שרשרת הפעילויות הארוכה ביותר בפרויקט שקובעת את מועד הסיום שלו. כל עיכוב בפעילות הנמצאת על הנתיב הקריטי ידחה ישירות את תאריך הסיום של הפרויקט כולו. ניהול נכון של הנתיב הקריטי מבטיח שהמשאבים הקריטיים מופנים לפעילויות שבאמת משפיעות על סיום הפרויקט.
מה ההבדל בין לוח תכנון ללוח ביצוע?
לוח תכנון הוא אסטרטגי וכולל אבני דרך מרכזיות. לוח ביצוע הוא מפורט וכולל חלוקה למקטעים, חזיתות עבודה, צוותים וציוד. מנהלים אתר בנייה עם לוח הביצוע ומדווחים למזמין עם לוח התכנון. הכשל נוצר כשמנסים לנהל שטח עם לוח תכנון שלא פורט לרמת הביצוע היומיומית.
מה זה Baseline ולמה צריך לשמור אותו?
תוכנית הבסיס (Baseline) היא קו הייחוס החוזי הנעול של הפרויקט. בלעדיה לא ניתן למדוד סטיות או להוכיח קשר סיבתי בבוררויות. כשלוח הזמנים משתנה ללא שמירת Baseline, המערכת מוחקת את ההיסטוריה ומונעת ניהול סיכונים ובקרת תקציב מדויקת.
כל כמה זמן צריך לעדכן לוח זמנים?
ברמת אתר הביצוע יש לעדכן את לוח הזמנים באופן שבועי. להנהלה ולמזמין מומלץ להעביר דוחות עדכניים דו-שבועיים או חודשיים. חשוב להזין נתוני התקדמות אמיתיים ולא להזיז תאריכים ידנית כדי ליישר קו עם ציפיות הנהלה, אלא לתת לתוכנה לחשב את ההשפעה בפועל.
איך מתמודדים עם עומס משאבים בפרויקט?
עומס משאבים נוצר כשהתוכנה מתזמנת משימות מקבילות שדורשות את אותו משאב. הפתרון הוא ביצוע תהליך שינוי מפלס (Resource Leveling) שמתזמן מחדש את הפעילויות על בסיס זמינות המשאבים בפועל. כדי לזהות את העומס יש לבחון את היסטוגרמת המשאבים ולוודא שהיא מישורית ולא נראית כרכס הרים.
לוח זמנים הוא כלי עבודה חי שדורש תחזוקה שוטפת ובקרה מערכתית. טעויות בלוח זמנים אינן נובעות רק מחוסר ידע טכני של התוכנה, אלא מהפער שבין המודל הממוחשב לביצוע בשטח, מפיזור אחריות ומהיעדר תהליכי בקרת איכות. ההבנה של מושגי יסוד כמו נתיב קריטי, קשרים רכים מול קשיחים, ומדידות אבני דרך, היא הבסיס למניעת כשלים. נעילת תוכנית בסיס וביצוע עדכונים על בסיס נתונים אמיתיים מאפשרים שליטה בפרויקט ומיצוב עמדה חוזית איתנה במקרה של סכסוכים ועיכובים.
ביקורת ותיקון לוחות זמנים
רוצים שנבדוק את לוח הזמנים של הפרויקט שלכם מול 12 בדיקות האיכות. צרו קשר לשיחת ייעוץ מקצועי.
אודות הכותב
אוריאל פליס, PMP – מייסד ומנכ"ל שער ניהול פרויקטים ומכרזים. מהנדס תעשייה וניהול, בוגר Polytechnic University בניו-יורק, מוסמך PMP מטעם ארגון PMI העולמי, בעל למעלה מ-25 שנות ניסיון בניהול פרויקטים, בניהול מכרזים ובארגון ושיטות. אוריאל הקים את שער בשנת 2010 ומוביל את פעילותה מאז, לאחר תפקידי ניהול בכירים בחברות הנדסה, פארמה, ביטוח והיי-טק. בשנים 2014-2016 כיהן כסגן נשיא וחבר הנהלת PMI-ישראל, והשתתף בצוות מומחים בינלאומי שכתב את תקן ה-WBS של PMI.
